現場レポート

地域別|すべて

I様邸新築工事

草加市

建築中レポート

1.2019年12月08日

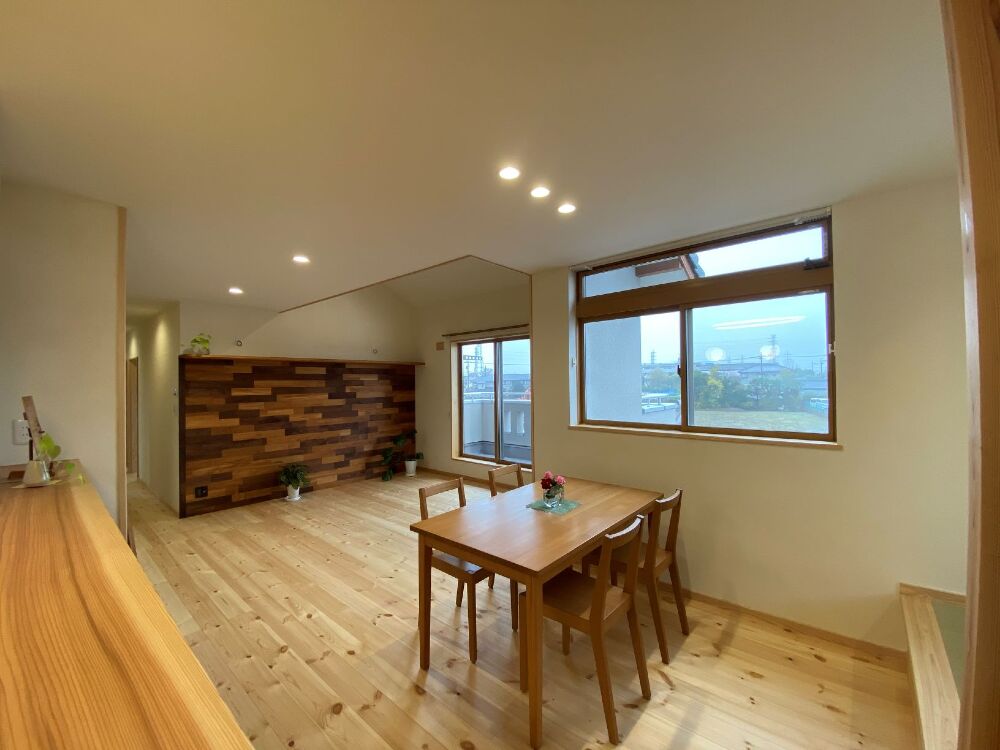

竣工 リビング
竣工 リビング

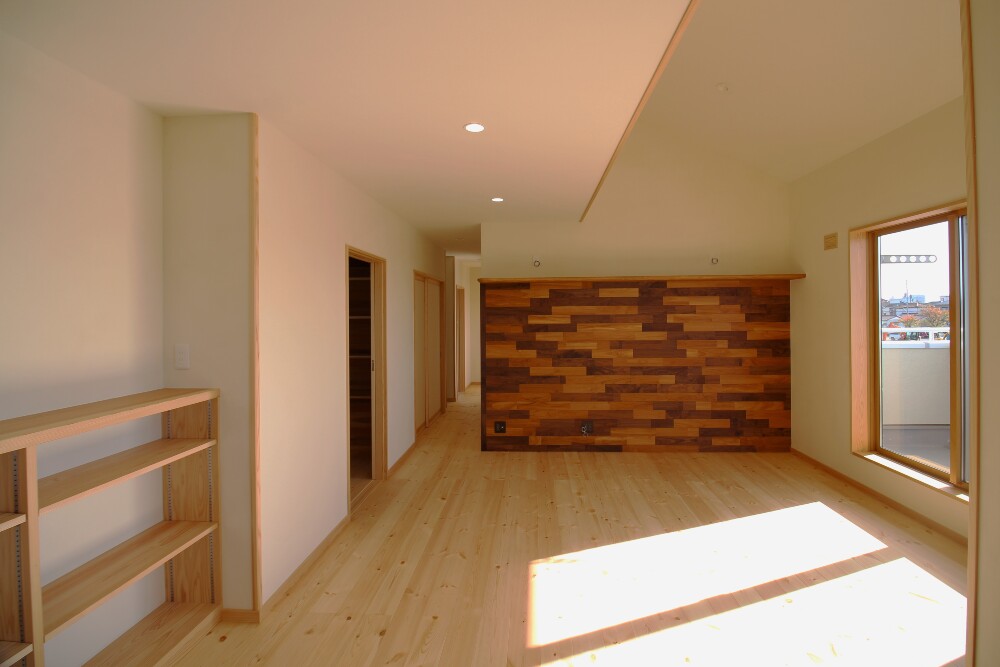

入口を空けると奥まで視界がひらける、開放的で明るいリビング空間。
正面の壁はアクセントウォールとして、チーク・ブラックウォールナット材を乱張りにした、シックな壁になっております。

2.2019年12月08日
竣工 土間

竣工 土間

玄関から奥の勝手口まで、通り土間で続く動線は、おうちの裏にある広大な畑との使い勝手の良いつながりとなっております。
土間にある広々シンクでは泥付きの新鮮な野菜も洗えますね。

3.2019年12月08日
竣工 キッチン

竣工 キッチン

少しレトロな雰囲気のキッチンはどこか懐かしいグレー目地の白タイルや、システムキッチンではない、お客様特注のステンレスキッチンとなっております。お客様の使い勝手に合わせた大工お手製の造作収納などが据え付けられました。

4.2019年12月08日
竣工 玄関
竣工 玄関

玄関ドアの並ぶ壁面は、自然石である大谷石を設え、まるで高級料亭のような佇まいです。
大谷石には耐火性能・断熱性能などに優れ、昔から大切なものを保管する「蔵」にも使われている材料です。
天然素材の好きなご主人様にもご満足いただけました。

5.2019年11月24日

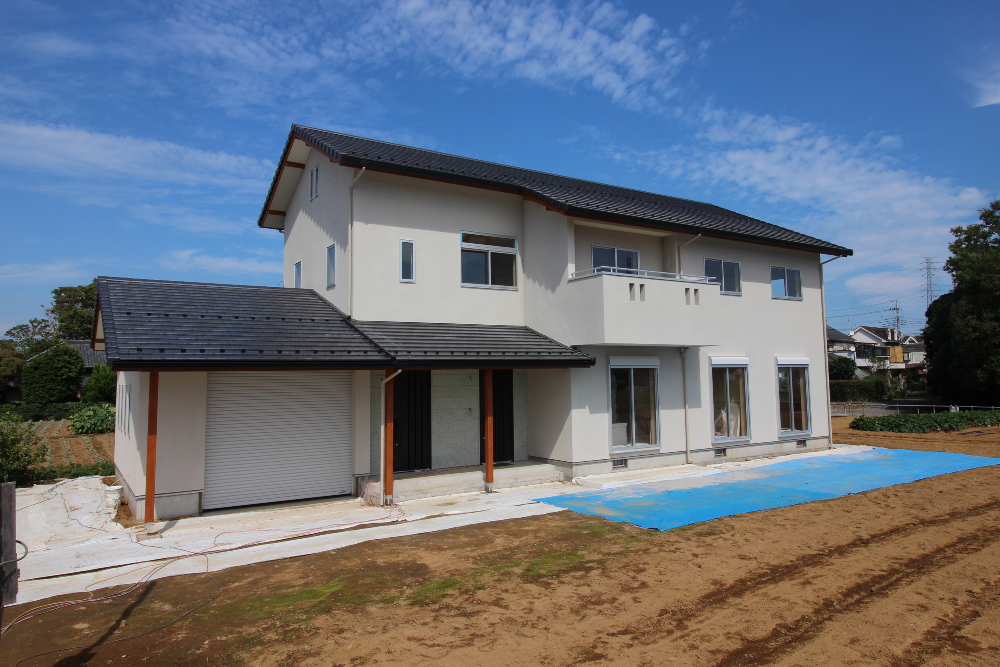

竣工 外観

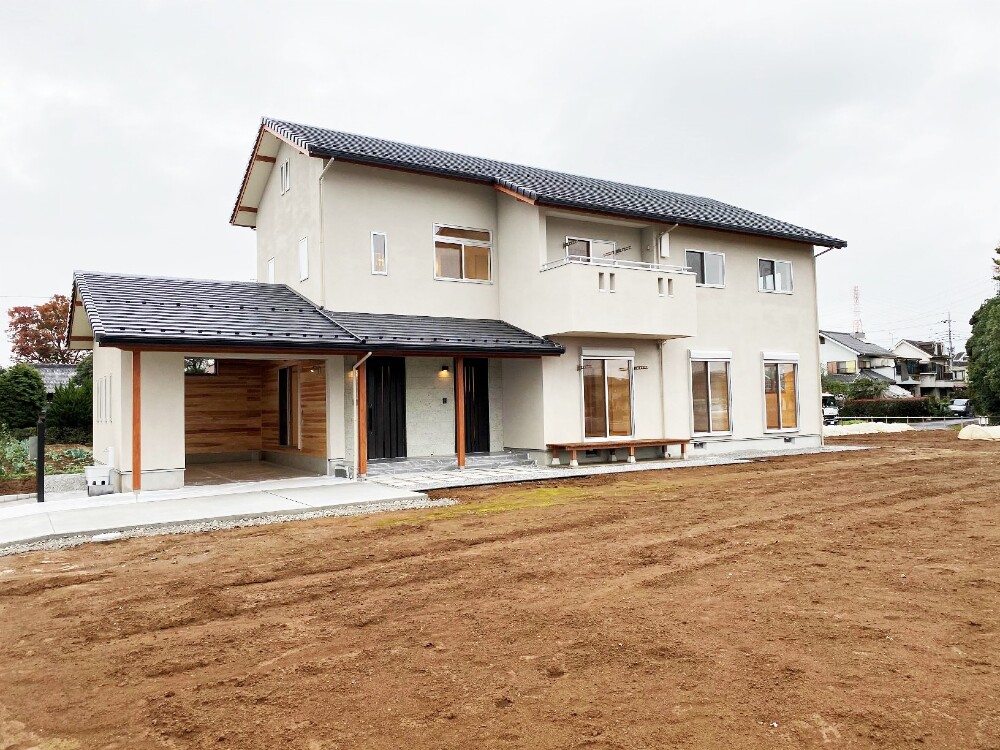

竣工 外観

こちらは緑豊かな環境に仲の良いご家族様が住まう2世帯住宅の完成です。
ホワイトグレーの外壁に茶系の柱や母屋の木部がアクセントとなっております。

6.2019年11月16日
お施主様立ち合い確認
お施主様立ち合い確認

いよいよお引渡し一週間前となり、各設備の仕様に間違いはないか?造作、照明などはご希望通りであるかなどをお施主様と共に確認させて頂き、無事問題なく確認作業を終えました。

7.2019年11月10日
内部状況

内部状況

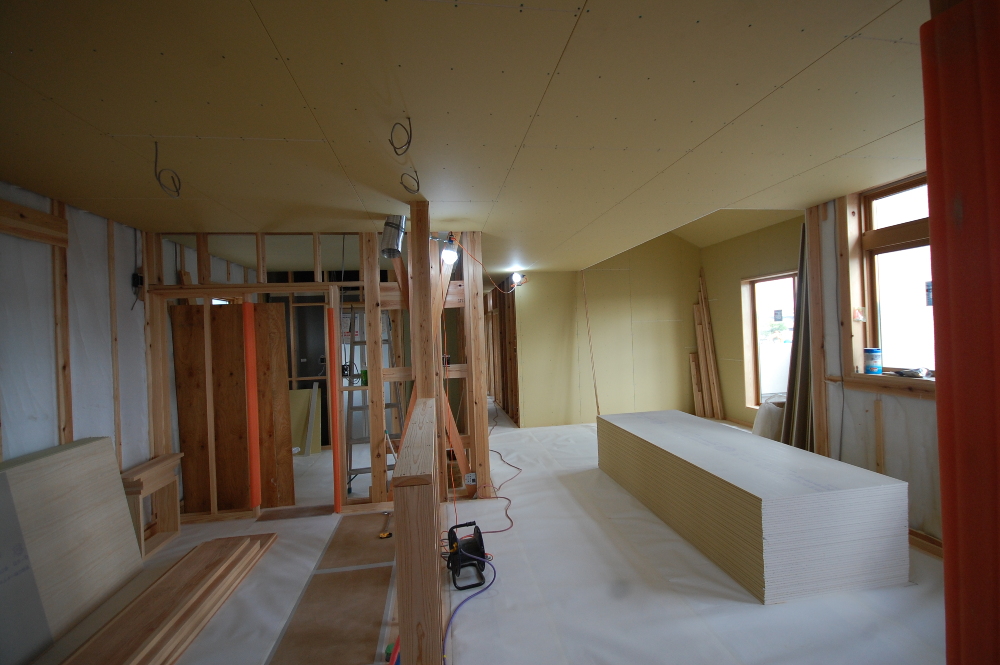

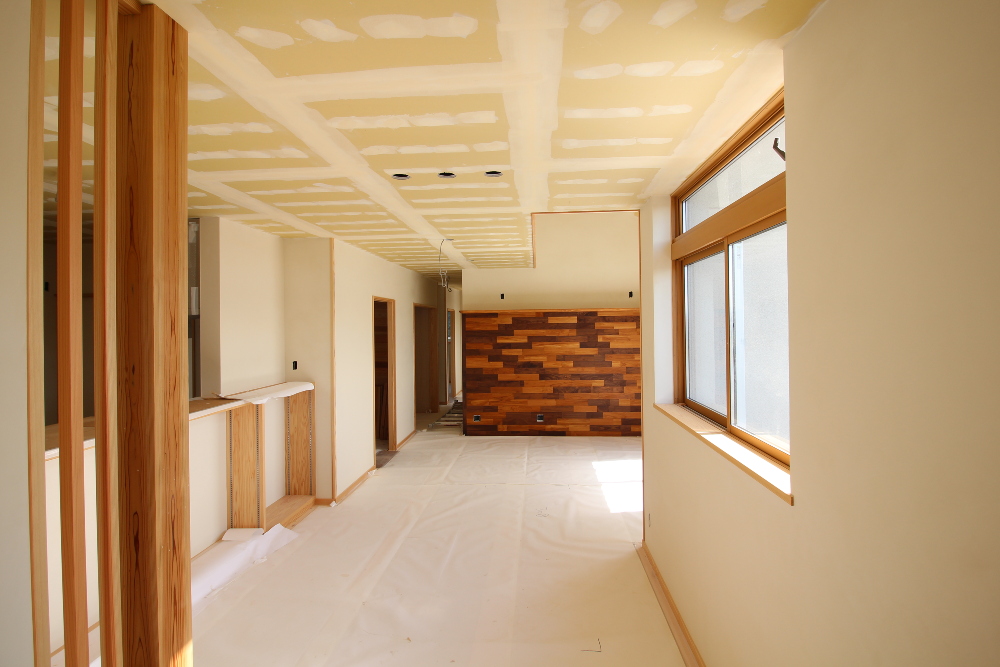

天井の仕上げ処理も順調に終えました。
照明も設置され竣工まであと僅かとなって参りました。お施主様是非楽しみにお待ち頂ければと思います。

8.2019年10月26日
内部状況
内部状況

左官職人による壁面の珪藻土塗りが完了致しました。天井下地調整処理作業が終わり、仕上げ張り作業に入っていきます。

9.2019年10月26日
内部状況
内部状況

壁面の珪藻土の施工が完了致しました。無垢材で出来たアクセントウォールが白い壁の中でとても映え美しいです。これから天井仕上げ工事が始まります。

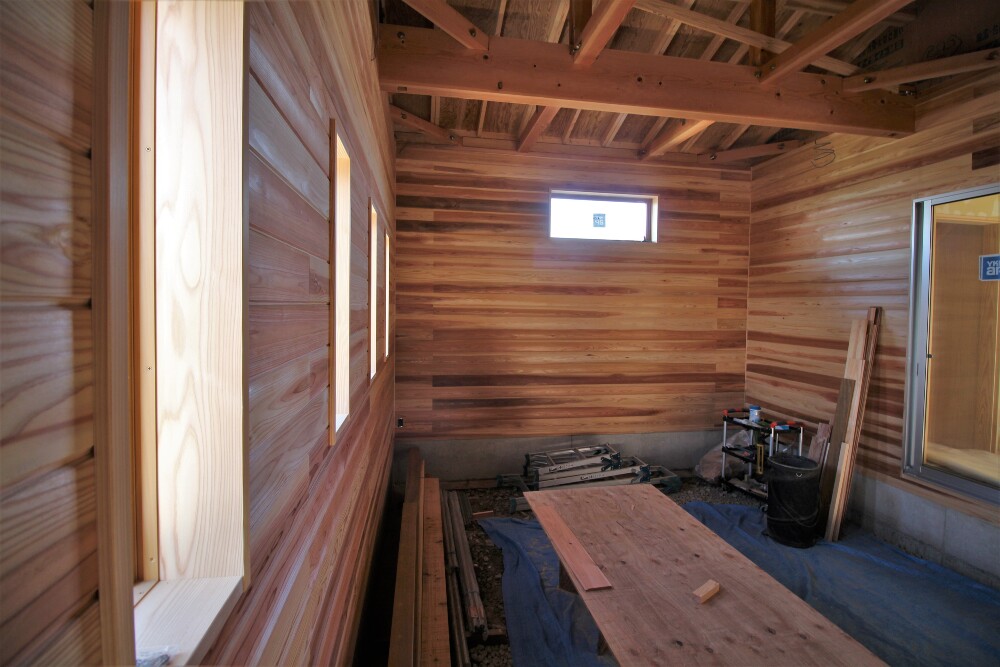

10.2019年10月15日
木工事
木工事

ご主人様のこだわりの趣味室の無垢板張りも完了しました。

11.2019年09月30日
外部 外観
外部 外観

外部仕上げ工事が完了し足場の解体工事が行われました。白い外壁が秋の青空に映えきれいです。
予定通り順調に工事進んでいます。

12.2019年09月24日
木工事
木工事

二階内部状況。
二階もしっかりと石膏ボードを貼っていきます。石膏ボードを止める際はしっかりと決められた間隔、深さにビスを打ち込んでいきます。

13.2019年09月24日
木工事
木工事

二階内部状況。
壁断熱材もしっかり隙間無き様、丁寧に作業を行いました。下階の内側通気が上がる様に施工されてます。ダイニングの脇に畳の小上がりスペースの無垢板カウンターも付きました。

14.2019年09月24日
木工事
木工事

一階内部状況。
耐火性、遮音性に優れた石膏ボードを内部に張っていきます。造り付けの無垢家具も設計の通り、大工に依って取り付けられました。

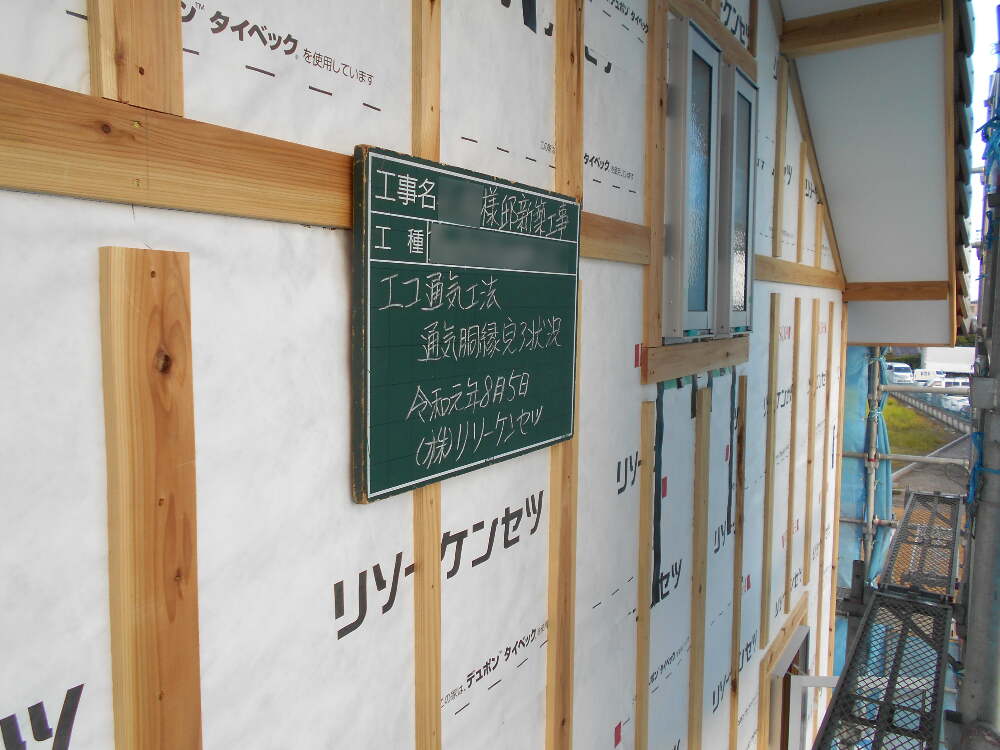

15.2019年08月05日
外部工事
外部工事

外部の壁内通気層の通気が取れるよう決められた間隔にて胴縁を打っていきます。通気の流れも大切です。

16.2019年07月16日
構造検査
構造検査

第三者機関(株)住宅保証機構の検査員に依る第2回目の構造金物、筋交い、屋根葺き等完了検査を受けました。指摘無く合格しました。次の工程に進みます。

17.2019年07月16日
木工事
木工事

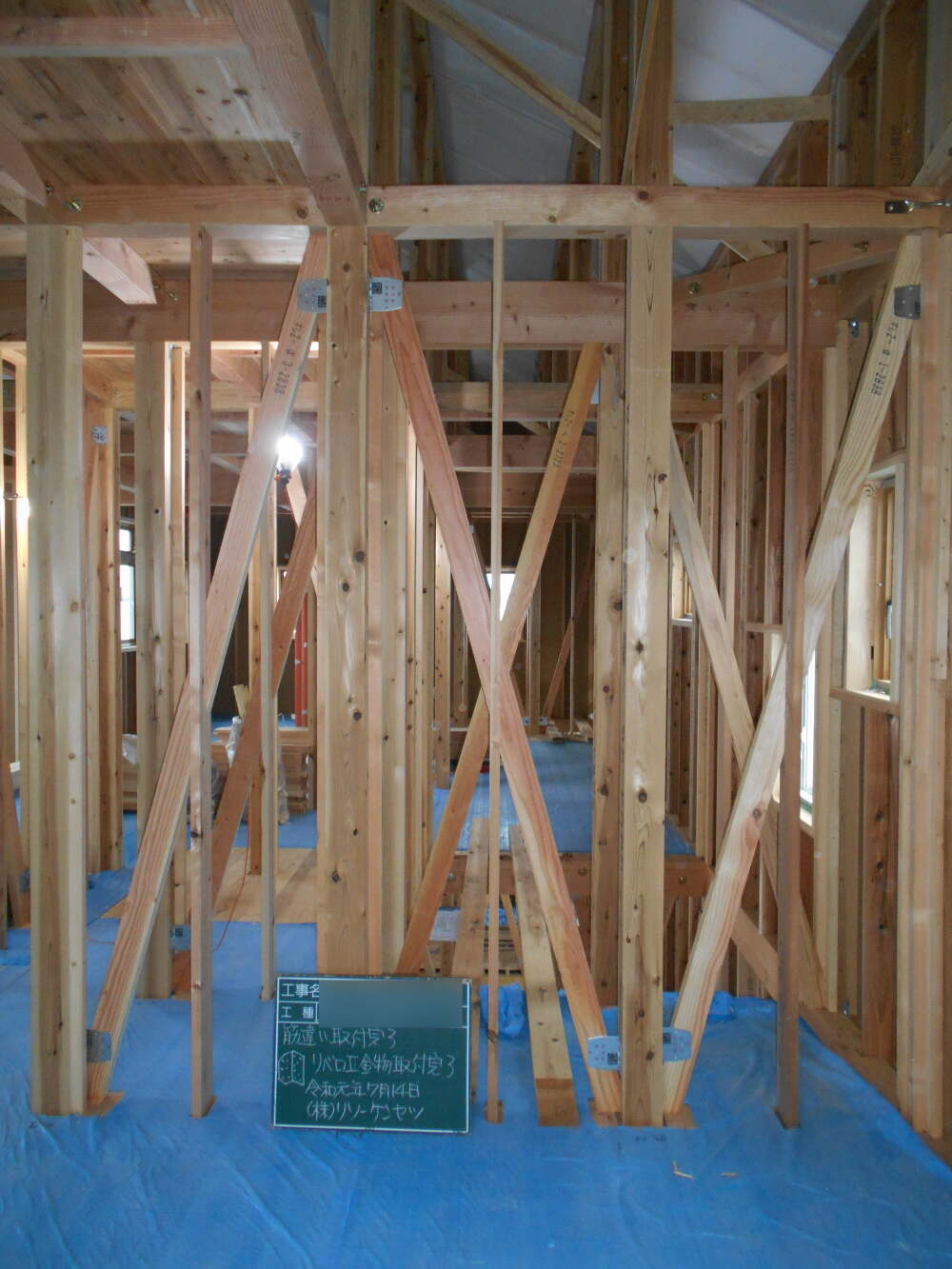

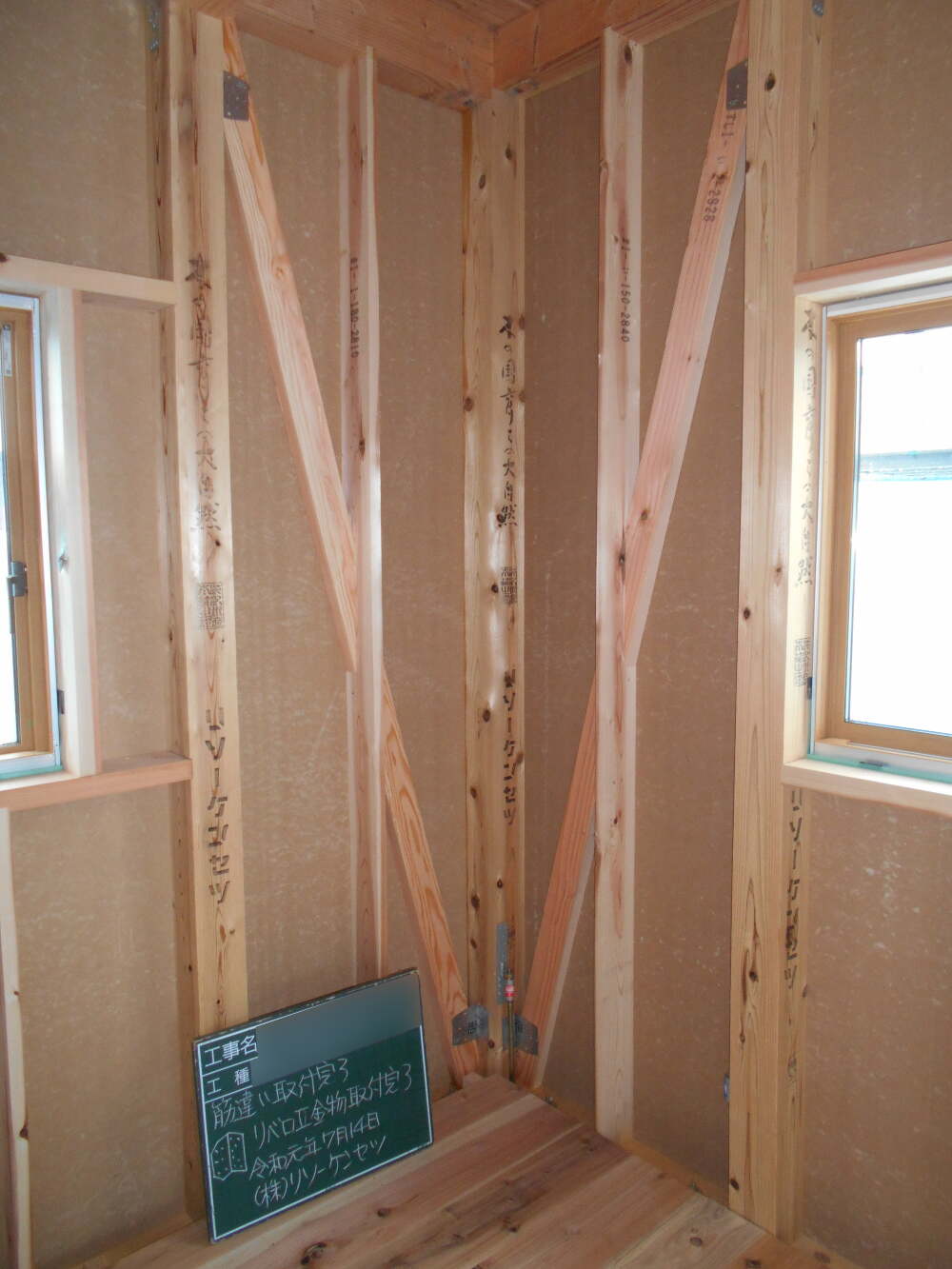

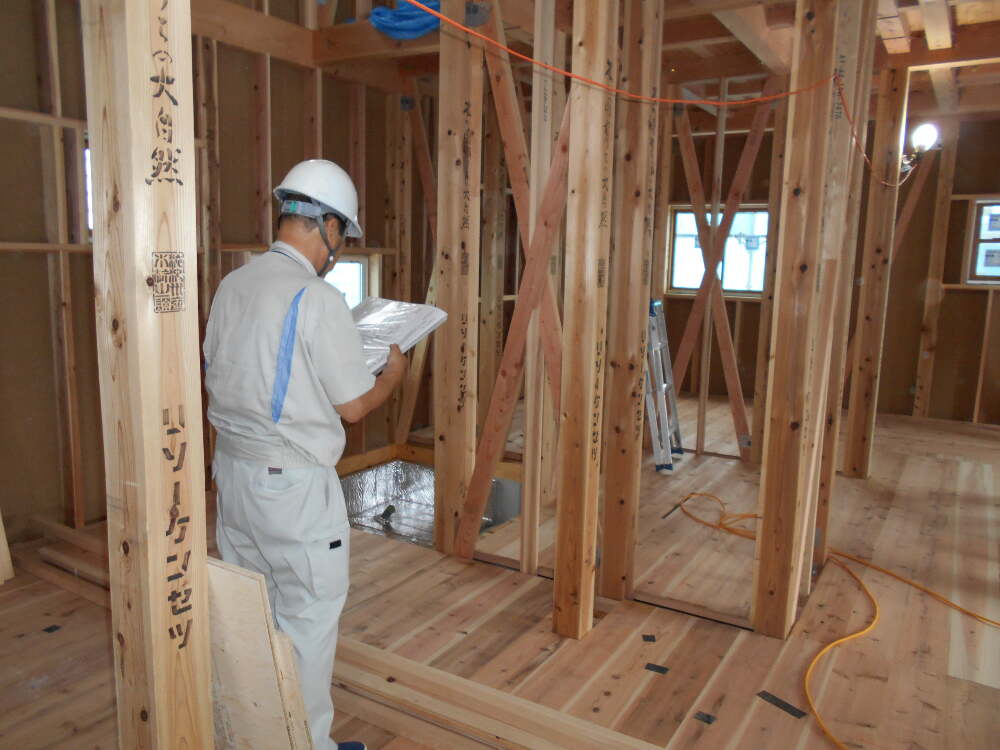

耐力壁の筋交い、構造金物等が設計基準通りに施工されているか、確認しました。

18.2019年07月16日
木工事
木工事

筋交い、構造金物を構造計算上の取り決められている箇所にきちんと設置されているか全て確認していきます。

19.2019年07月14日

内部 木工事
内部 木工事

2階内部全体状況です、外壁構造パネル張り等問題なく順調に進んでおります。

20.2019年06月25日
木工事
木工事

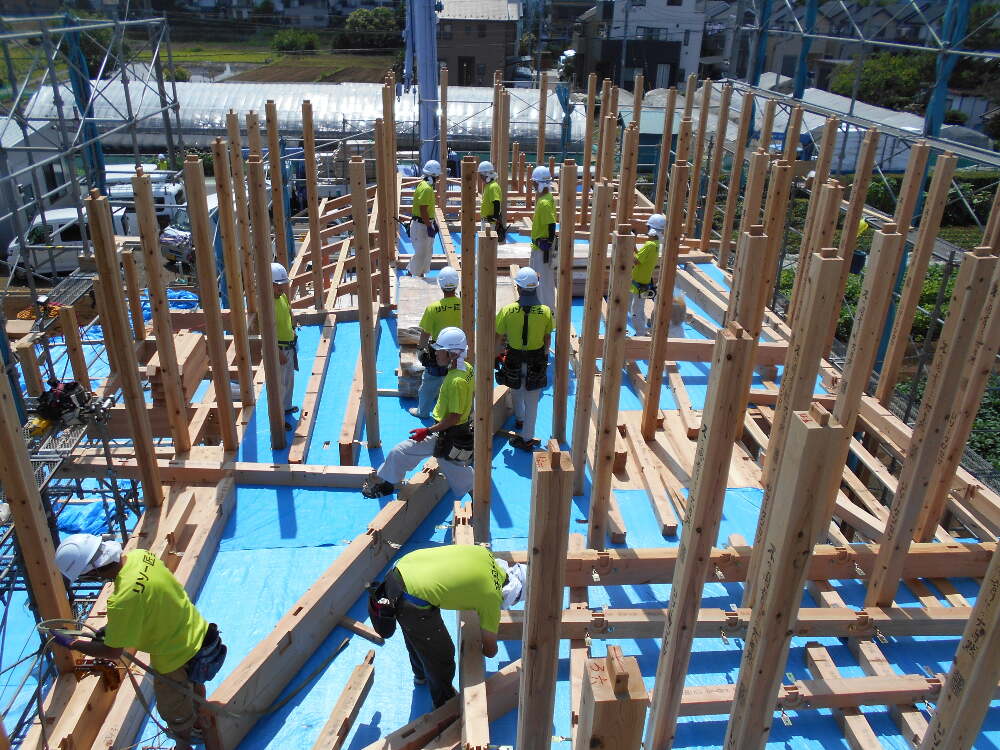

棟上げまで無事完了致しました。

21.2019年06月25日
木工事
木工事

屋根小屋部分、組立状況です。

22.2019年06月25日
木工事
木工事

二階の柱組立状況。全て決められた箇所へしっかりと立てていきます。

23.2019年06月25日
木工事
木工事

1階の柱及び2階梁が組上がった状態で建物の歪み測定を行います。X、Y方向の垂直を精度よく測定して仮筋交いにて固定します。

24.2019年06月25日
木工事
木工事

土台敷工事の作業中です。土台の下に湿気止めのポリエチレンフィルムを敷ます。

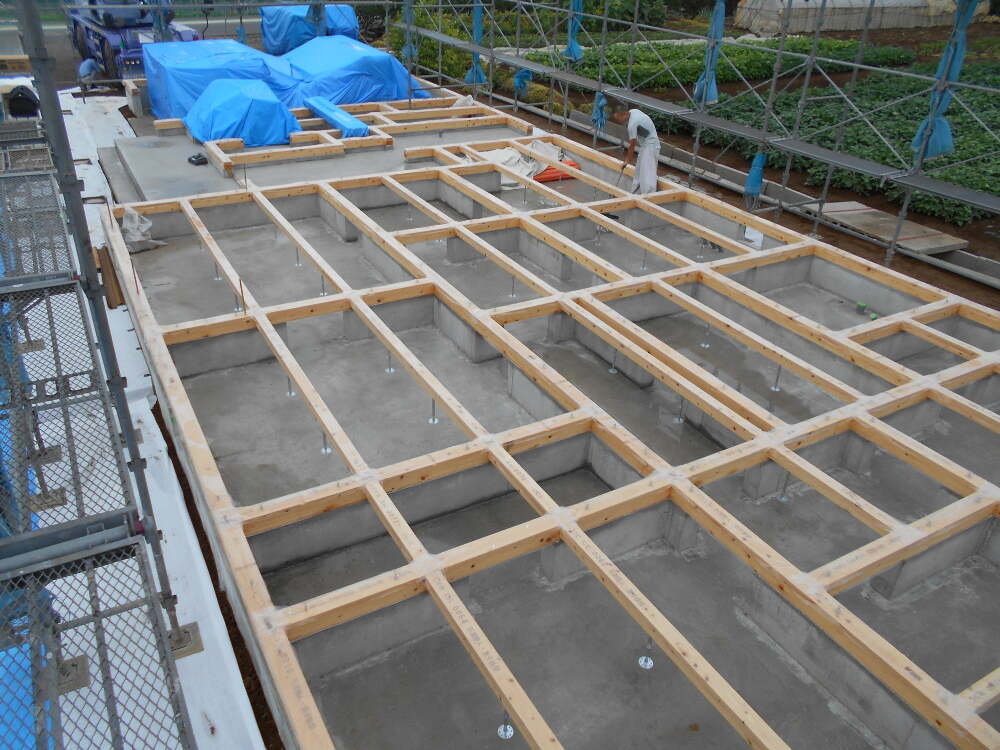

25.2019年06月17日
基礎工事
基礎工事

耐圧版ベタ基礎工事が完了しました。この後、上棟作業前に主要構造でもある土台敷作業が行われます。(無垢桧材4寸使用)

26.2019年06月05日
基礎コンクリート工事

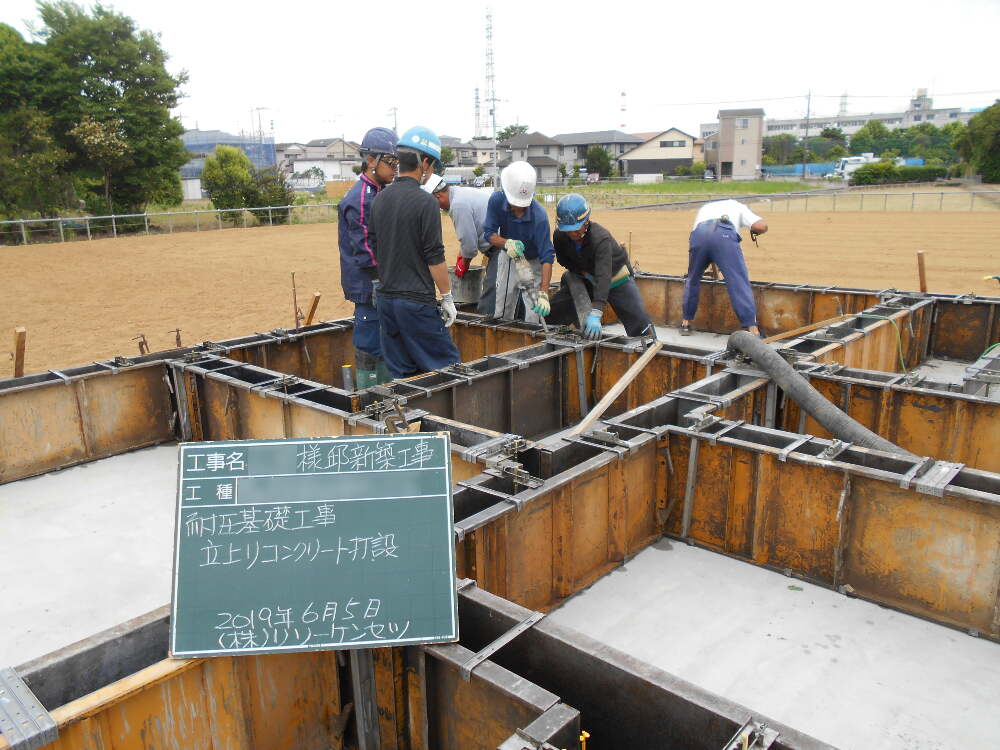

基礎コンクリート工事

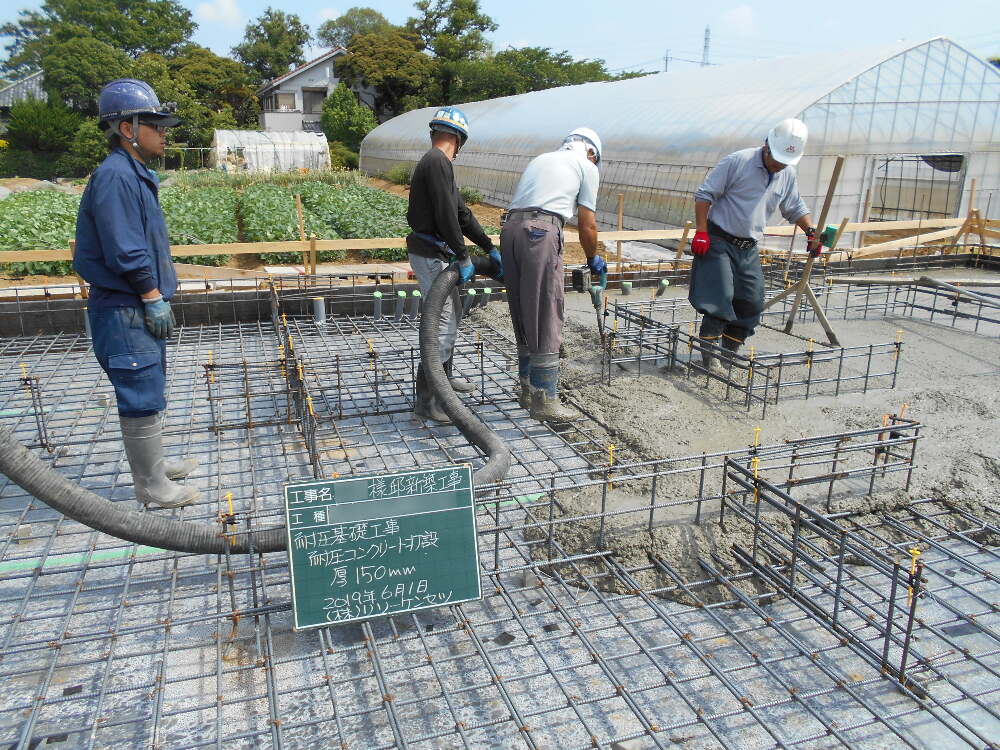

基礎立ち上がり部分のコンクリート打設作業の状況。枠内全てにコンクリートがよくまわる様にバイブレターを掛け、コンクリートを流し込みます。

27.2019年06月01日
コンクリート工事
コンクリート工事

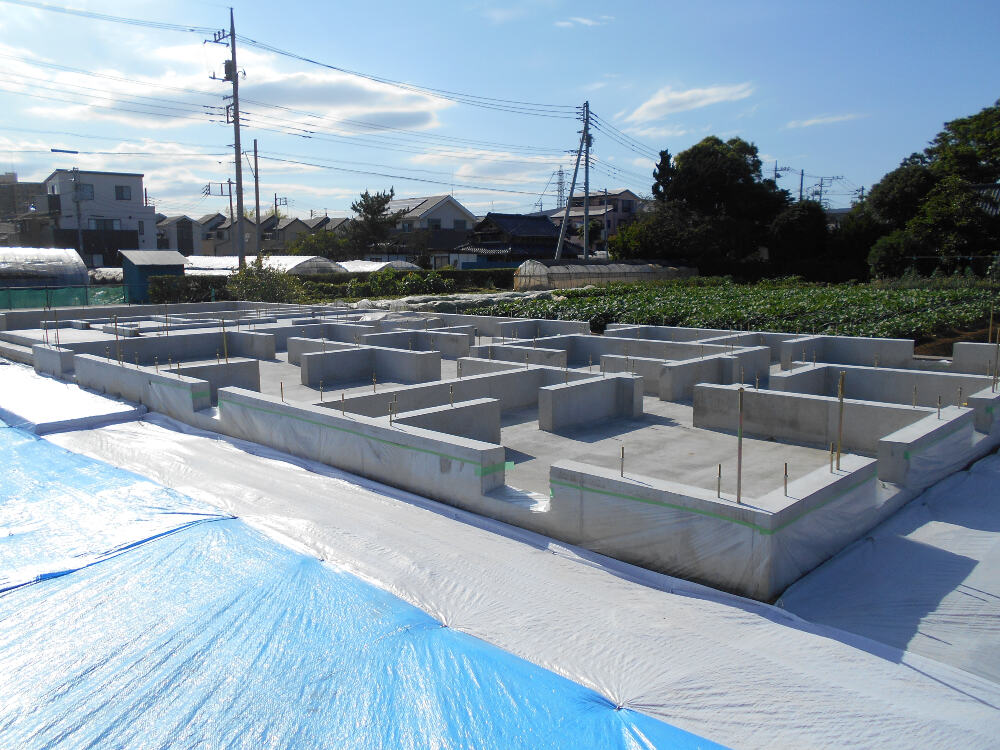

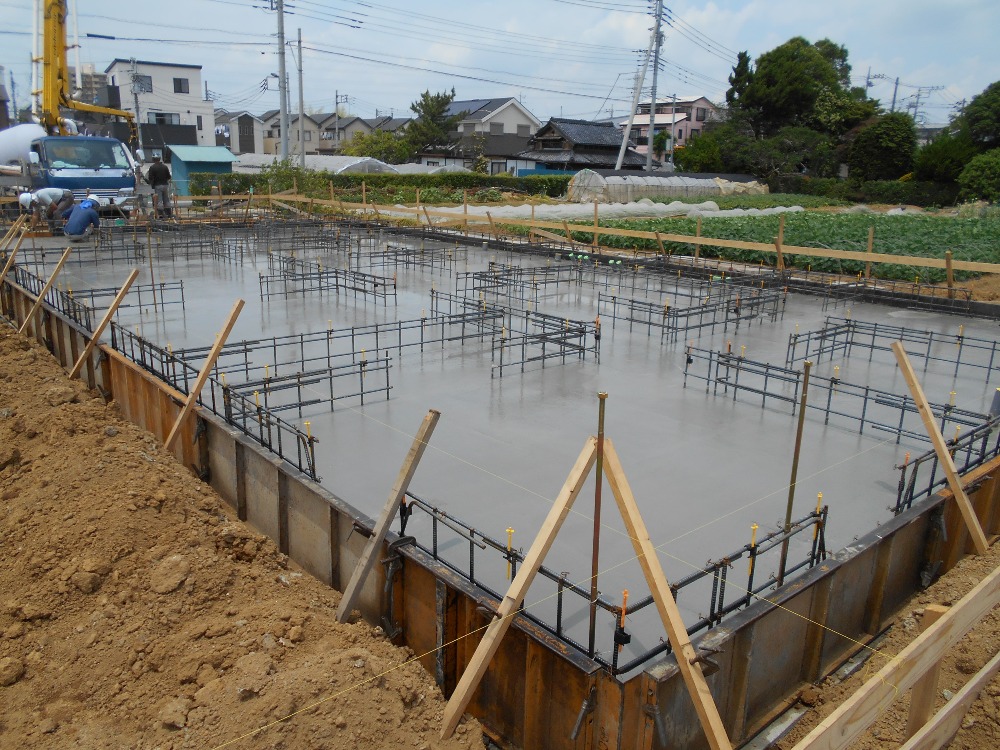

耐圧ベタ基礎コンクリート打設完了全景

28.2019年06月01日
基礎コンクリート打設工事
基礎コンクリート打設工事

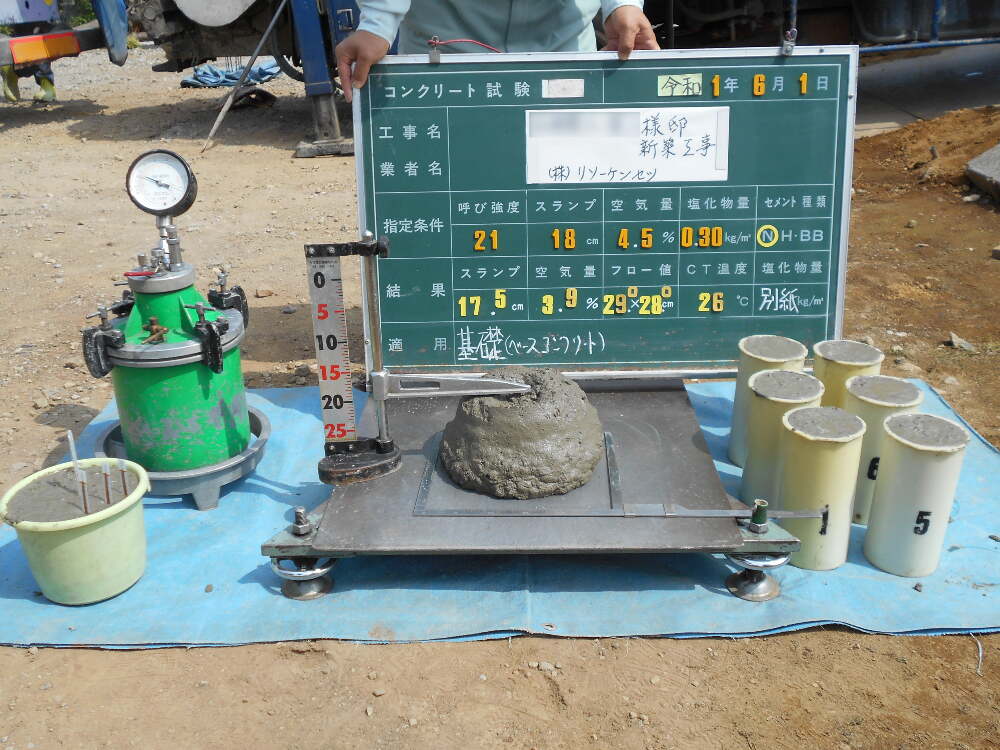

打設時現場にて、生コンクリートのテストピースを6品本採取します。7日目と28日目に3本づつ圧縮破壊検査を行い強度の確認をします。他にもスランプ試験、フロー値測定、コンクリートの温度、空気量や塩分測定も行います。すべて基準に合った品質の良い基礎を施工する為の大切な管理です。結果報告書はお引渡し時にお施主様にお渡しいたします。

29.2019年06月01日
コンクリート工事
コンクリート工事

耐圧版ベタ基礎のコンクリート打設状況です。生コンクリートが均一によく配筋に付着する様にバイブレターをよく掛け平滑に仕上がる様丁寧に均します。

30.2019年06月01日
コンクリート工事
コンクリート工事

耐圧版ベタ基礎部分の打設後のコンクリートの厚さを確認しました。

31.2019年06月01日
基礎配筋
基礎配筋

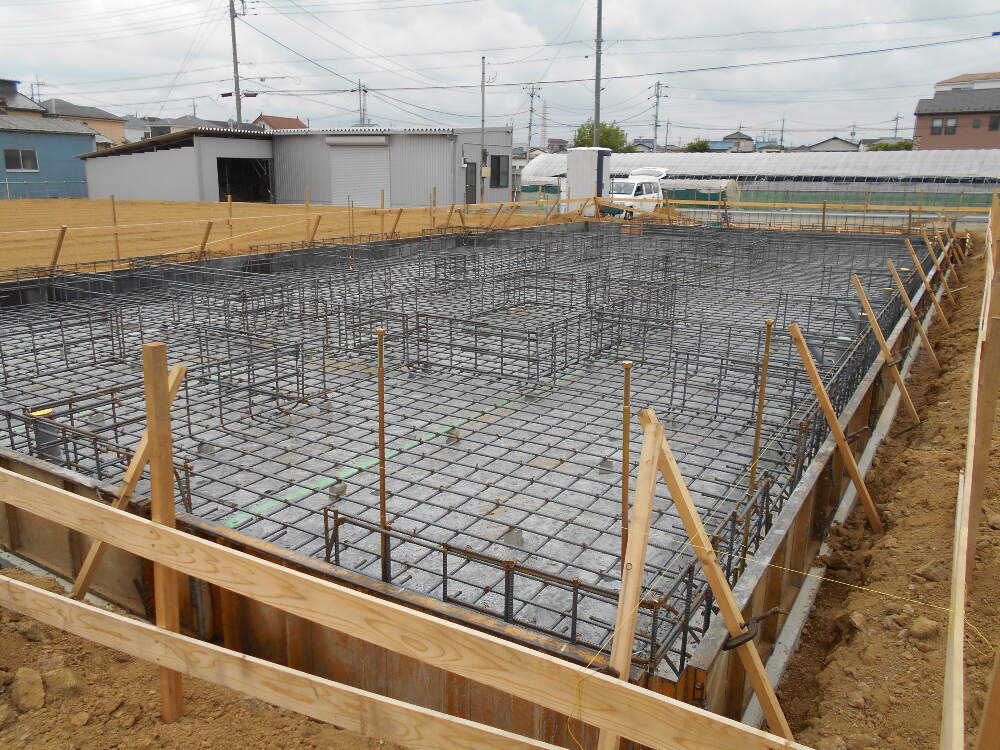

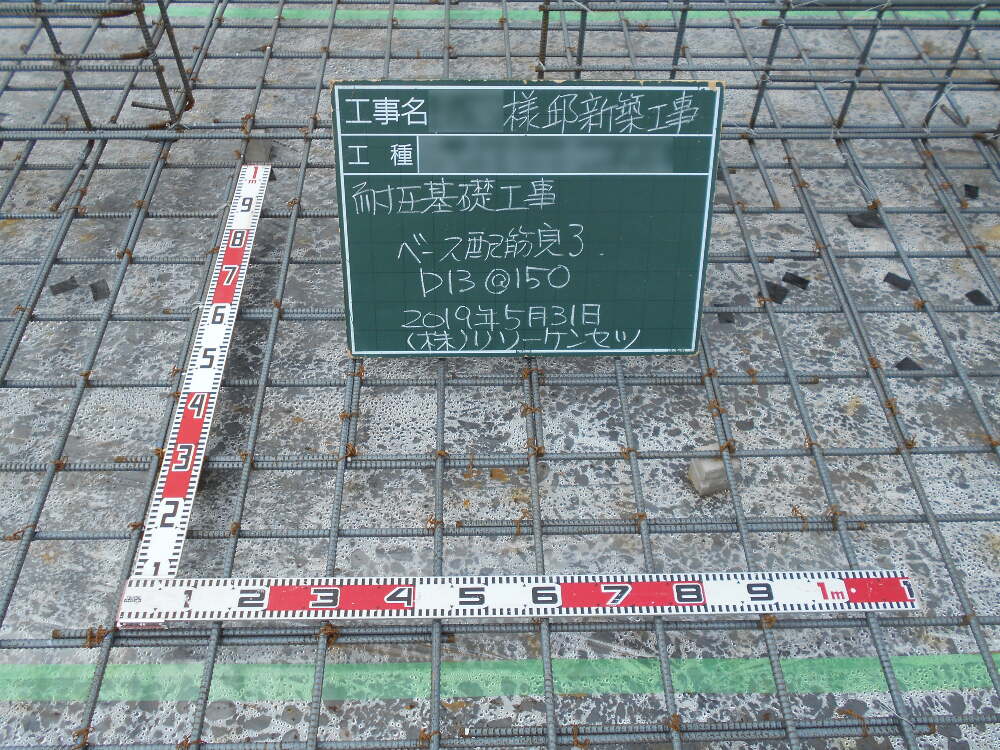

耐圧版ベタ基礎コンクリート打設打設前の基礎配筋の全景です。

32.2019年05月31日
基礎配筋検査
基礎配筋検査

第三者機関(株)住宅保証機構の検査員のもと、第1回目の検査、基礎基礎配検査の受検が行われてます。

33.2019年05月31日

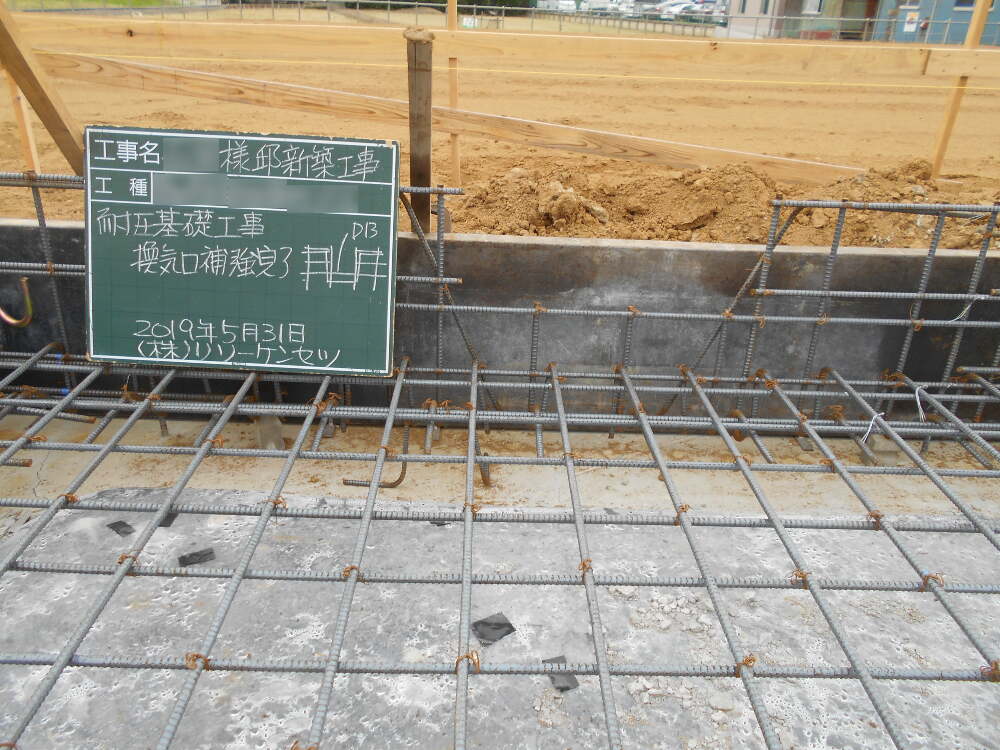

基礎配筋
基礎配筋

基礎配筋 換気口部の補強配筋の確認状況。

34.2019年05月31日
基礎配筋
基礎配筋

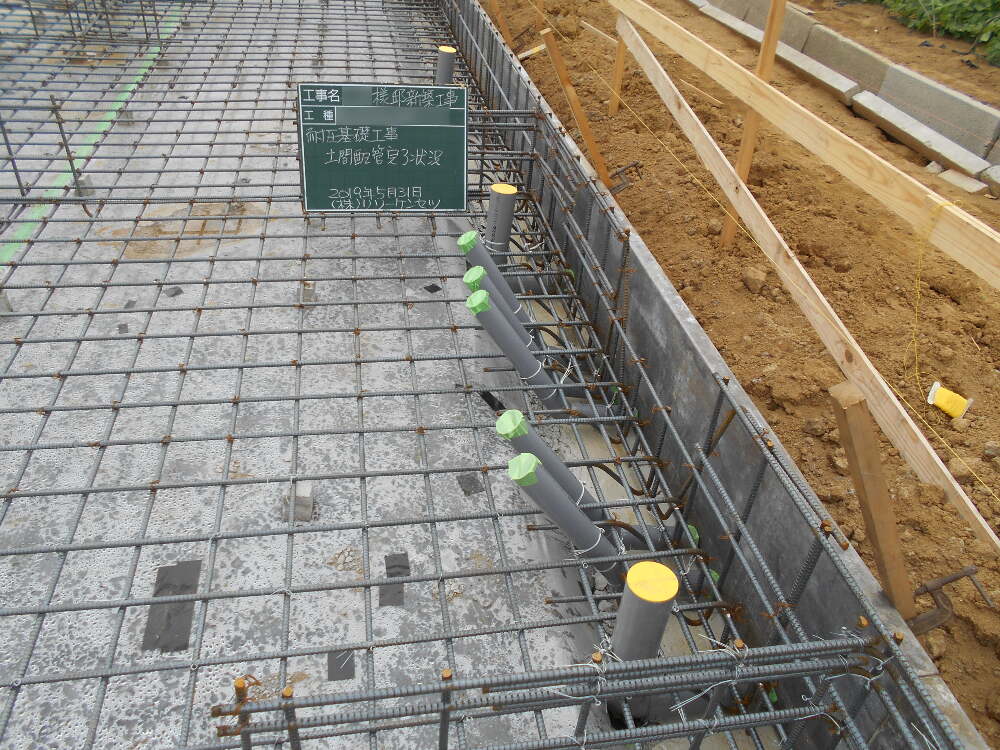

耐圧版ベタ基礎コンクリート打設打設前の土間配管設置確認状況。

35.2019年05月31日
基礎配筋
基礎配筋

耐圧版ベタ基礎の縦横の鉄筋配筋間隔の確認状況

36.2019年05月25日

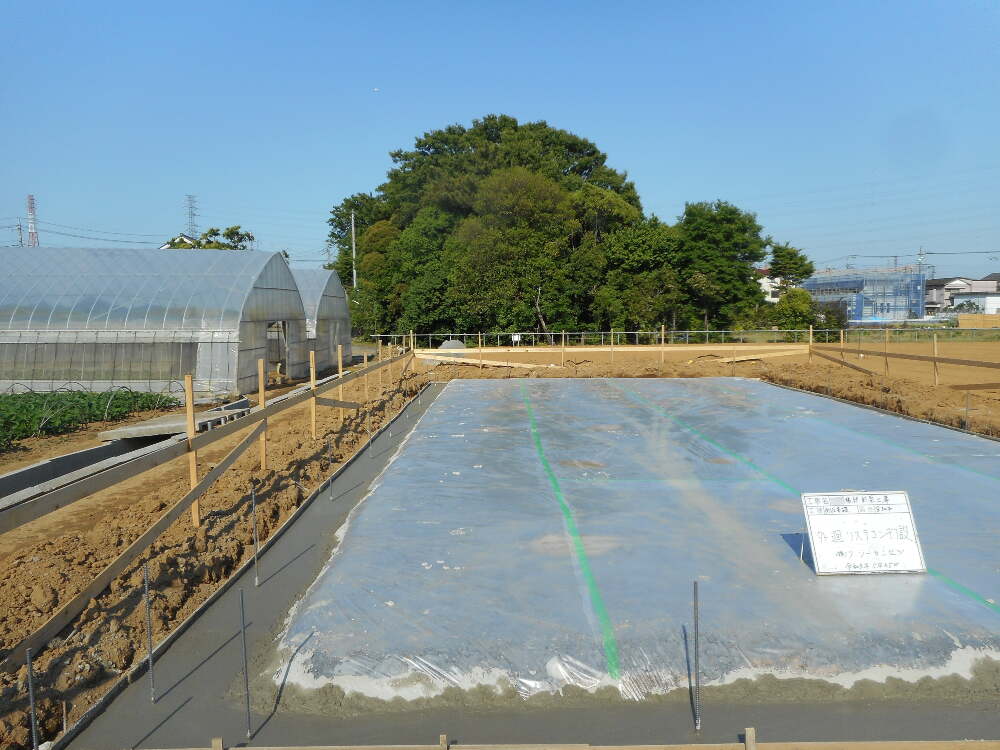

建物外周部マットコンクリート打ち込み
建物外周部マットコンクリート打ち込み

建物外周部にマットコンクリートを打設しました。基礎先端は外気と接し荷重も掛かる大切な構造部位です、建物の位置を測量し墨出し作業で確定します。

37.2019年05月25日
防湿フイルム敷き込み
防湿フイルム敷き込み

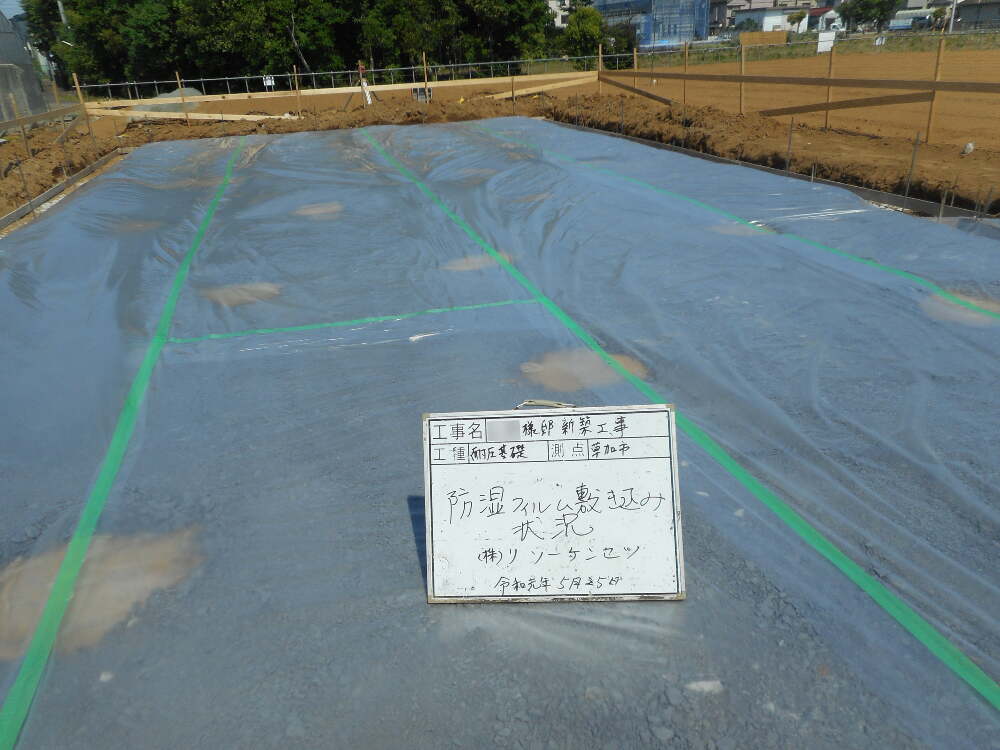

コンクリート耐圧版ベタ基礎の下部に地盤からの湿気が上がらぬ様にポリエチレンフイルムを敷き込みます。重ね部分はテープにて処理します。

38.2019年05月25日
基礎地業
基礎地業

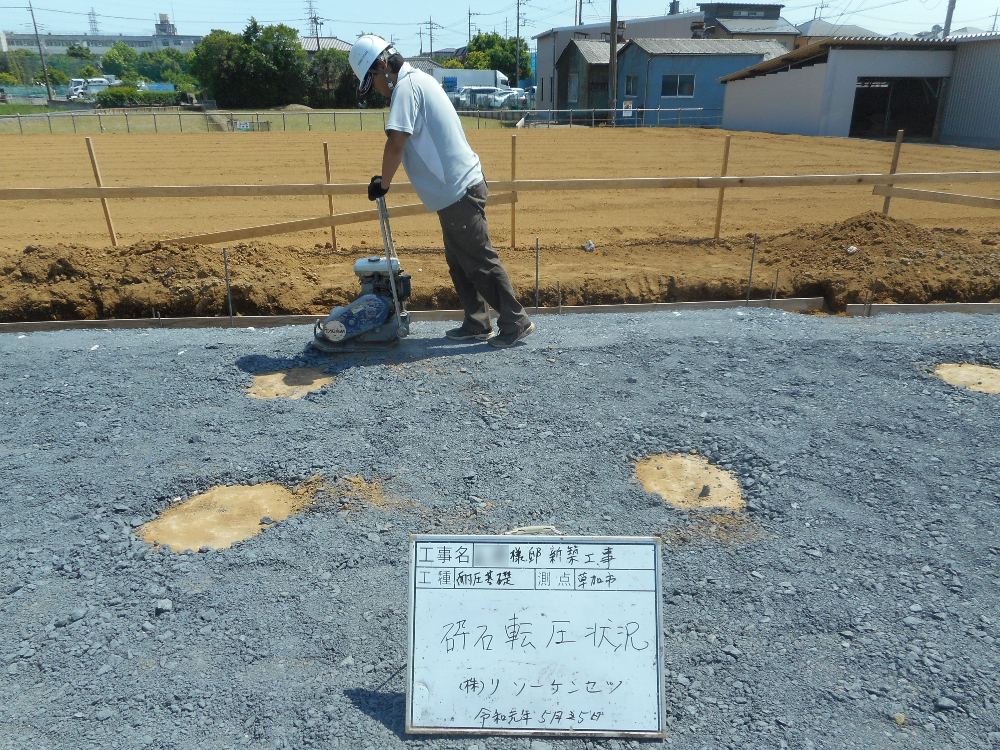

割栗石敷き込み後、石の空隙部分に砕石(40~0)を敷き込みランマーにてよく転圧をかけます。

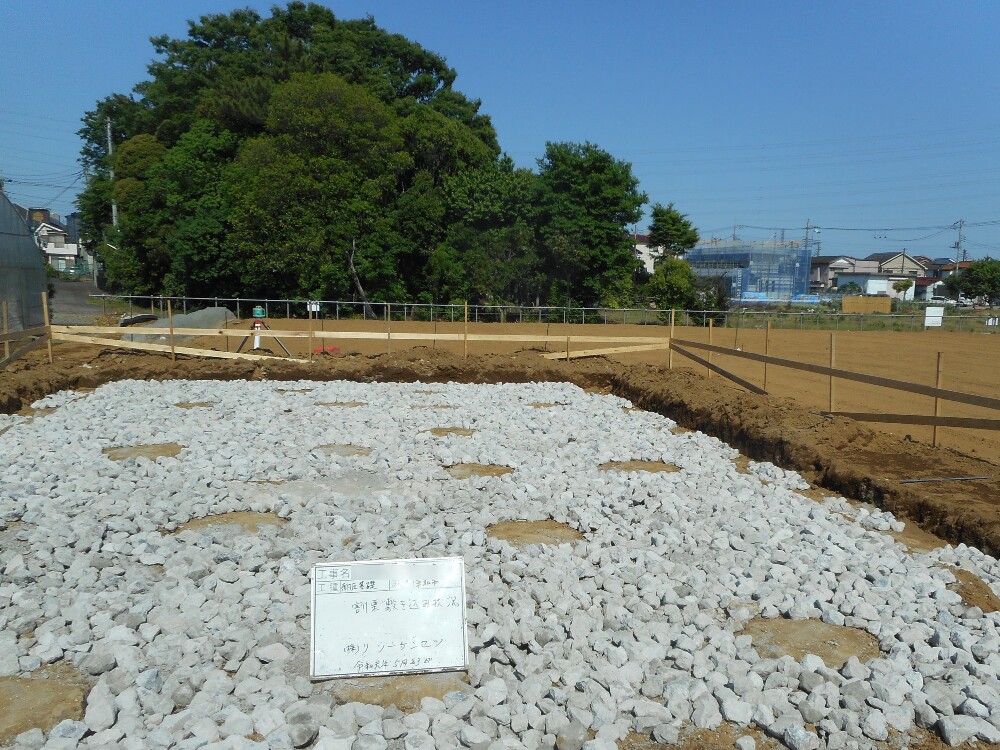

39.2019年05月25日
基礎地業
基礎地業

建物の主要構造部の大切な基礎、リソーの基礎はコンクリート耐圧版ベタ基礎を標準採用しております。直基礎の場合、基礎下部に割栗石を敷き詰め転圧をし、くさび効果により反力をアップさせます。

40.2019年05月25日
基礎地業
基礎地業

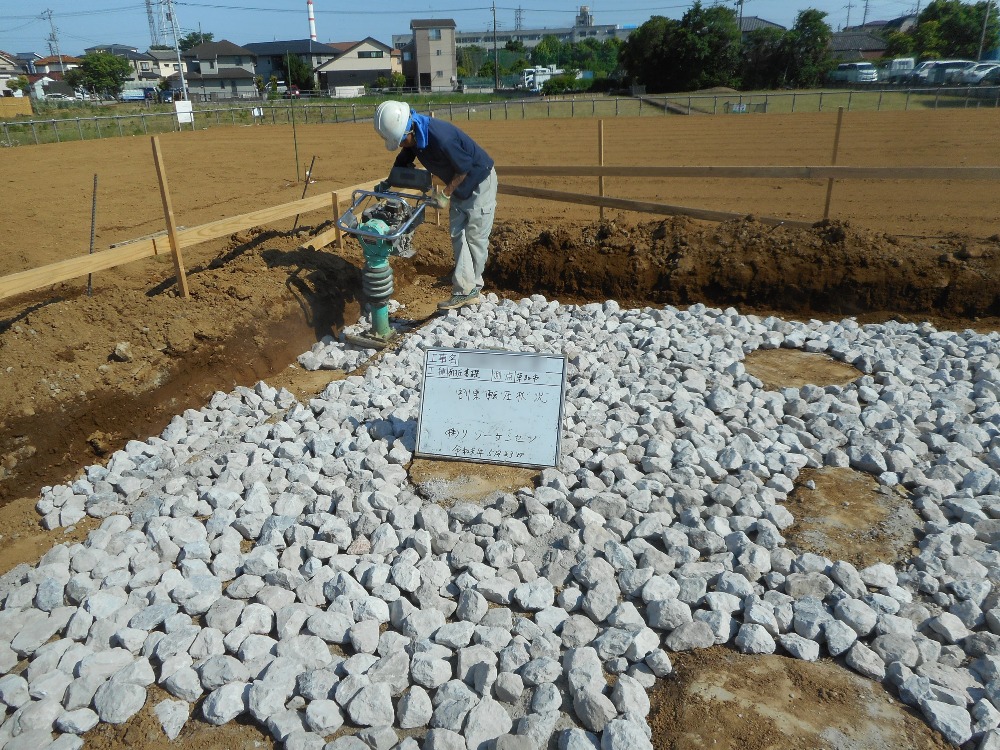

割栗石をランマーにて転圧作業の状況です。

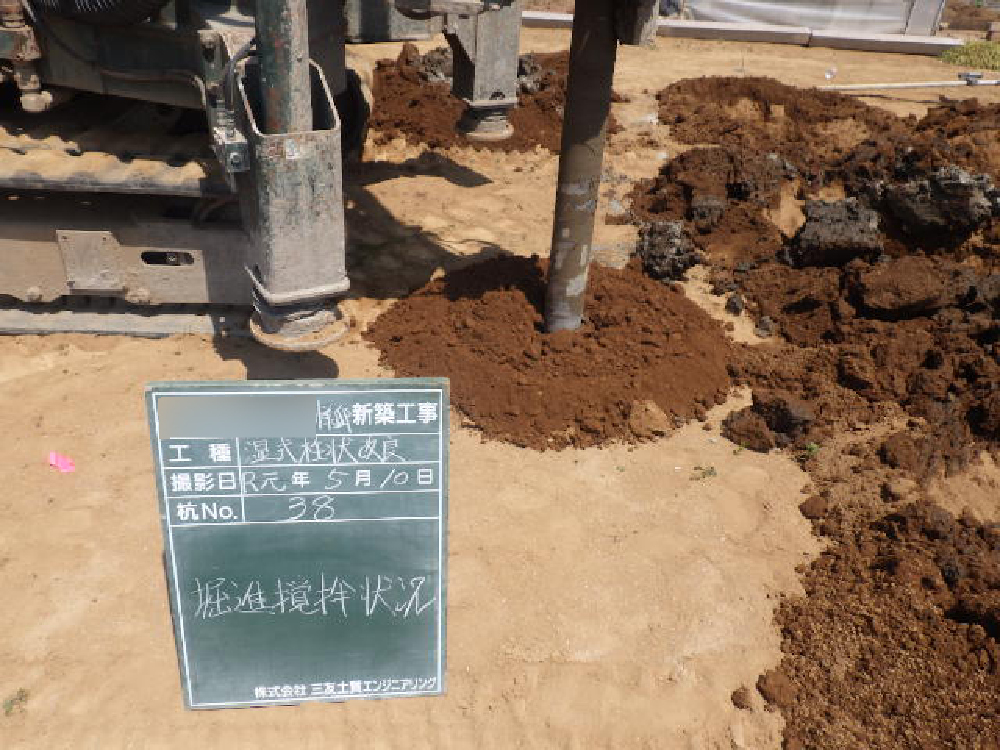

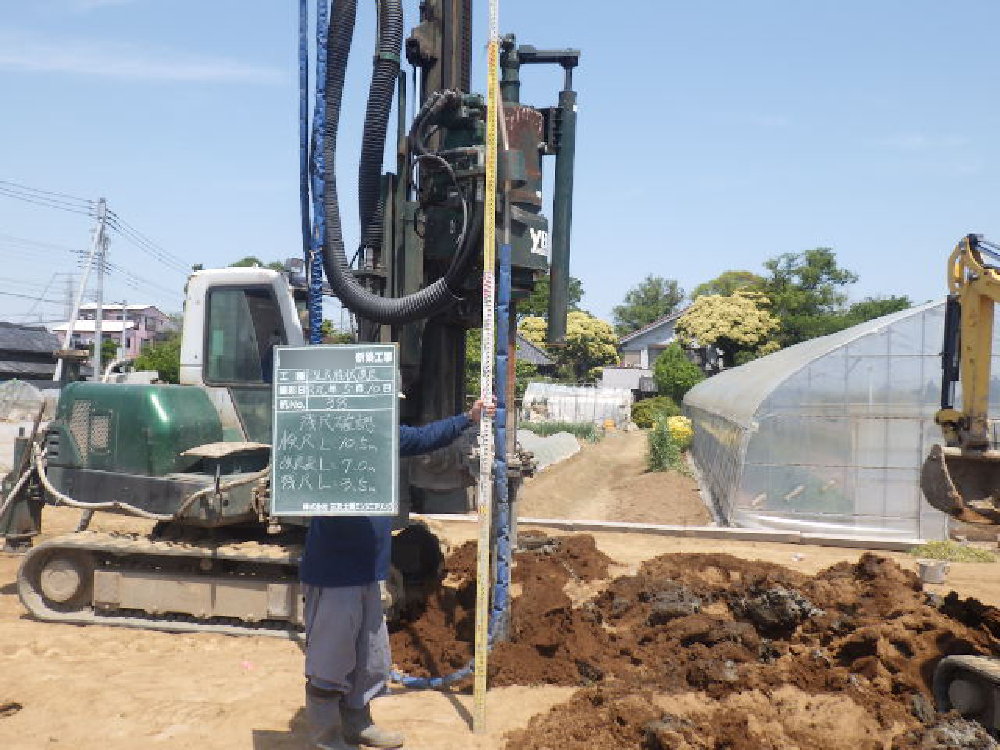

41.2019年05月20日

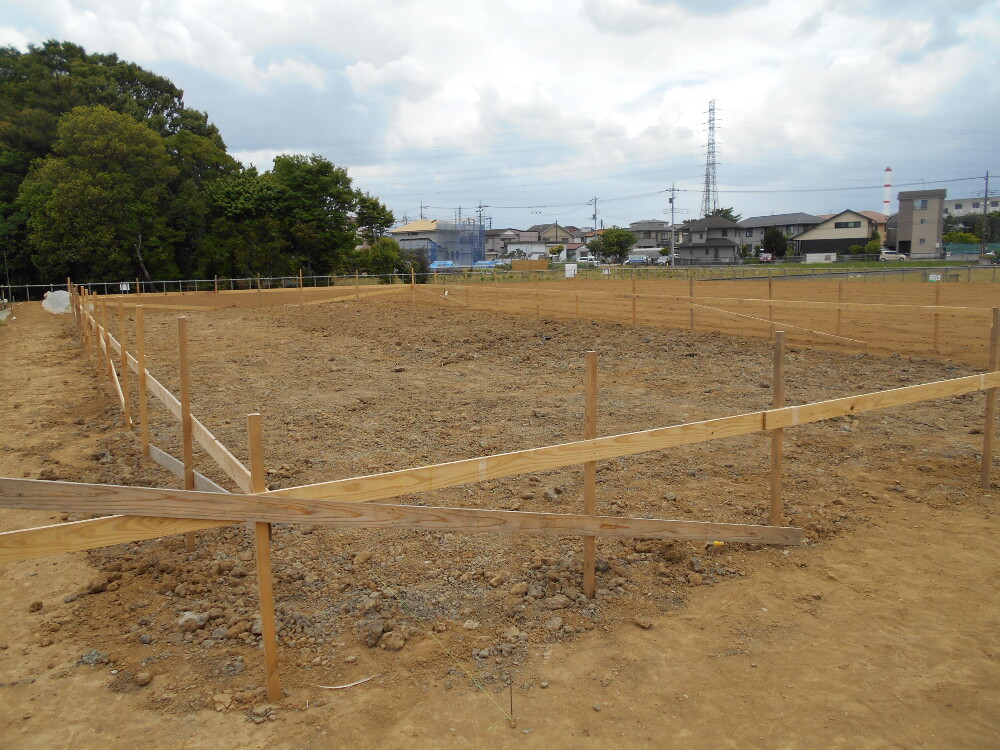

遣り方
遣り方
42.2019年05月10日
43.2019年05月10日
44.2019年04月28日
地鎮祭
地鎮祭

地鎮祭を執り行いました。
これからどうぞ宜しくお願い致します。

地域別 - すべて にある

その他の現場レポート

ページトップへ
