N様邸新築工事

さいたま市

建築中レポート

1.2021年12月03日

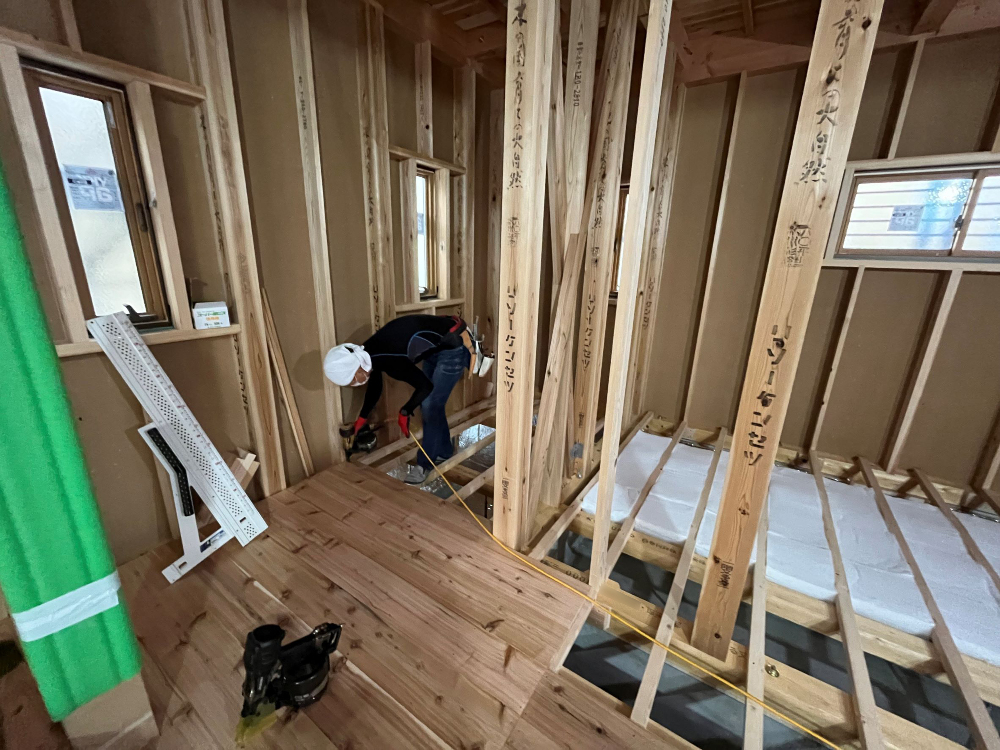

床張り作業
木工事 床張り

2階の床板はパイン材20㎜です。
パインの特徴は、同じ針葉樹の杉や桧に比べると比重が重くやや硬めであるため、キズが付きづらく針葉樹らしい柔らかさも併せ持っています。
木自体に樹脂を多く含むため、経年変化でその成分が風合いとなり飴色の光沢を放ちます。
大工が一枚一枚床材の木目を確認しながら張り合わせを考え施工します。

2.2021年11月29日

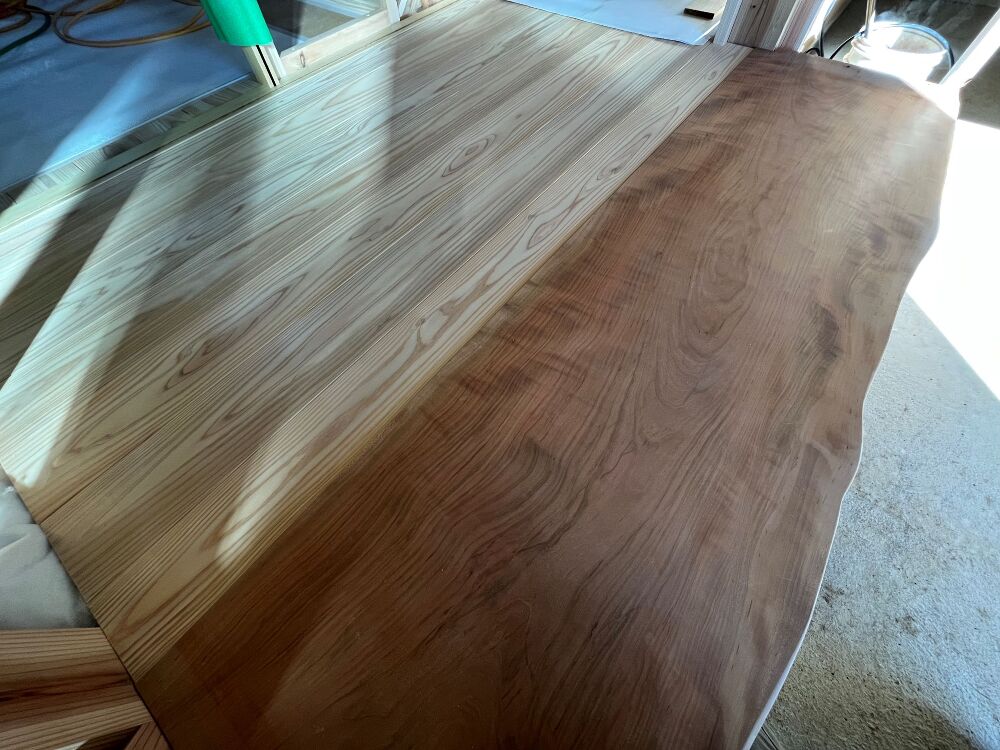

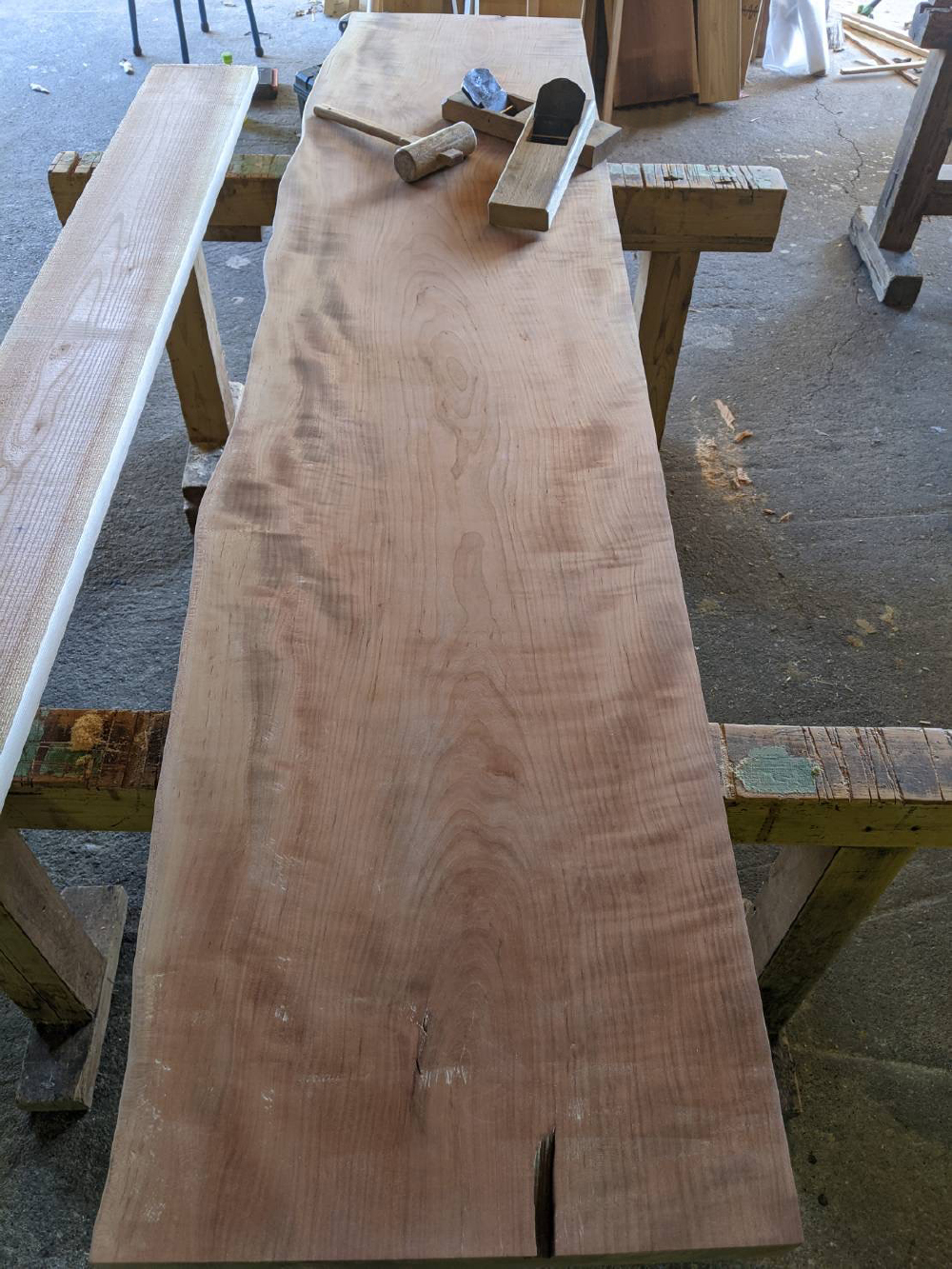

無垢の一枚板
木工事 玄関式台加工

式台加工完了です。
綺麗な木目、色ですよね!
据え付けられるのが楽しみです!

3.2021年11月28日

一枚板の加工
木工事 玄関式台加工

玄関の式台を鉋で仕上げます。
材種は桜で、耳付きの一枚板です。
存在感が大きいですよね!

4.2021年11月26日

和モダンな外壁

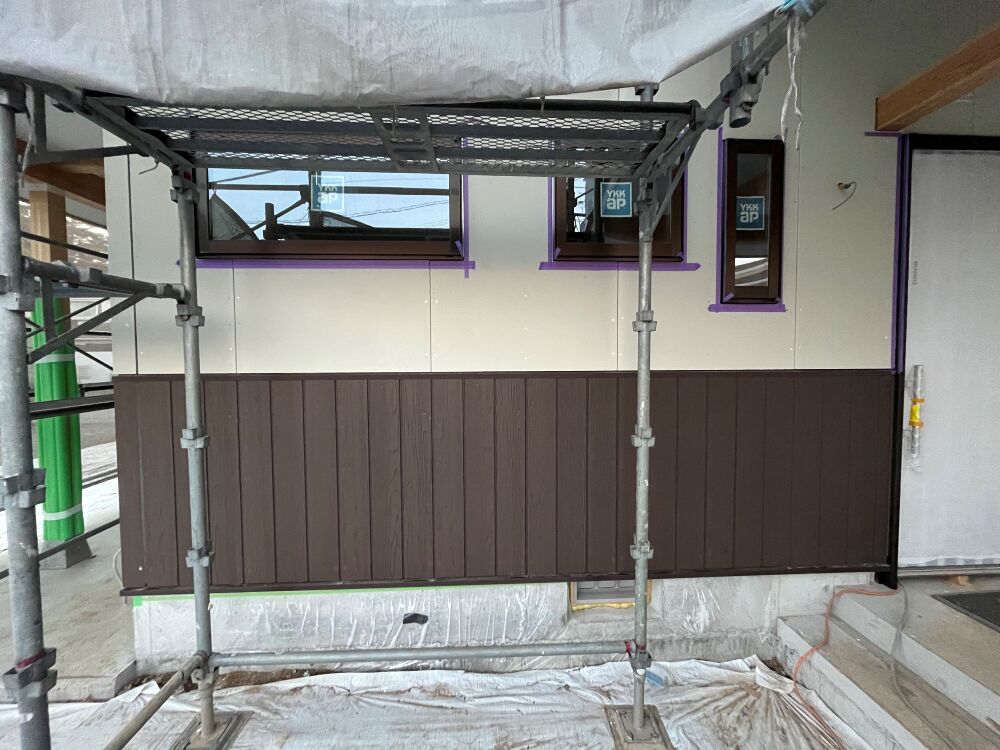

外壁サイディング工事

通気胴縁の上にサイディングを張ります。
お客様のご要望で和の趣を感じるデザインに仕上げます。
腰壁に木目の化粧サイディングを張り、上部は無地のサイディングの上に吹付塗装でメリハリを付けます。

5.2021年11月20日
大工の加工風景
木工事 入口枠加工

現場では電気配線工事が始まりましたが、
大工は一度現場を離れ、リソーケンセツの加工場で各部屋入口の建具が吊り込まれる枠を加工します。
床張りの時に加工した入口枠を取付けていきます。

6.2021年11月20日

電気配線作業
電気配線工事

現場での電気打合せが終わり、
打合せ通りの位置に電気配線をしていきます。

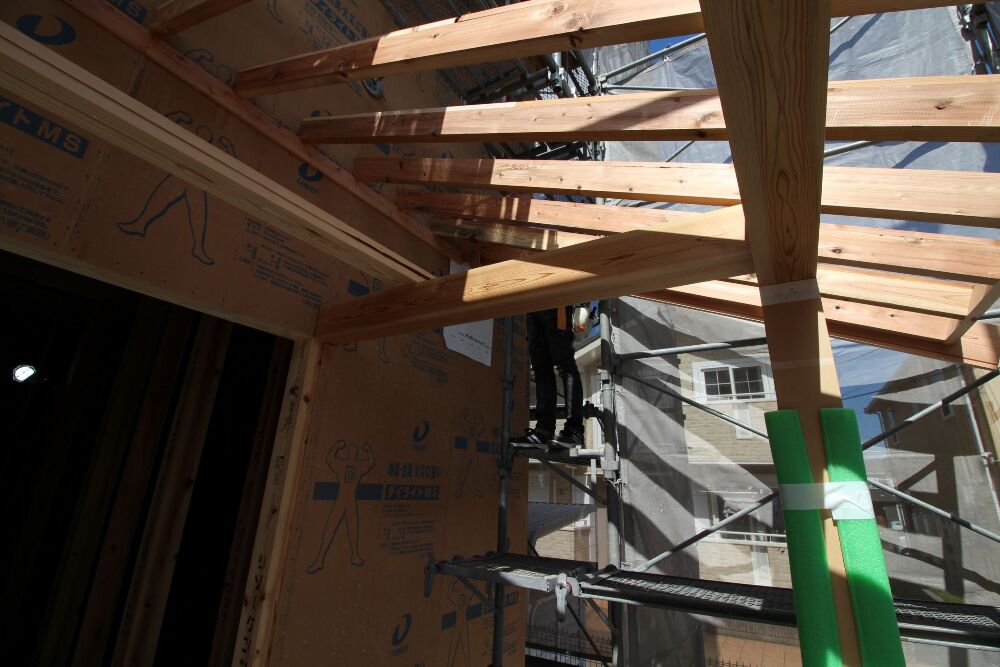

7.2021年11月19日
外部通気層

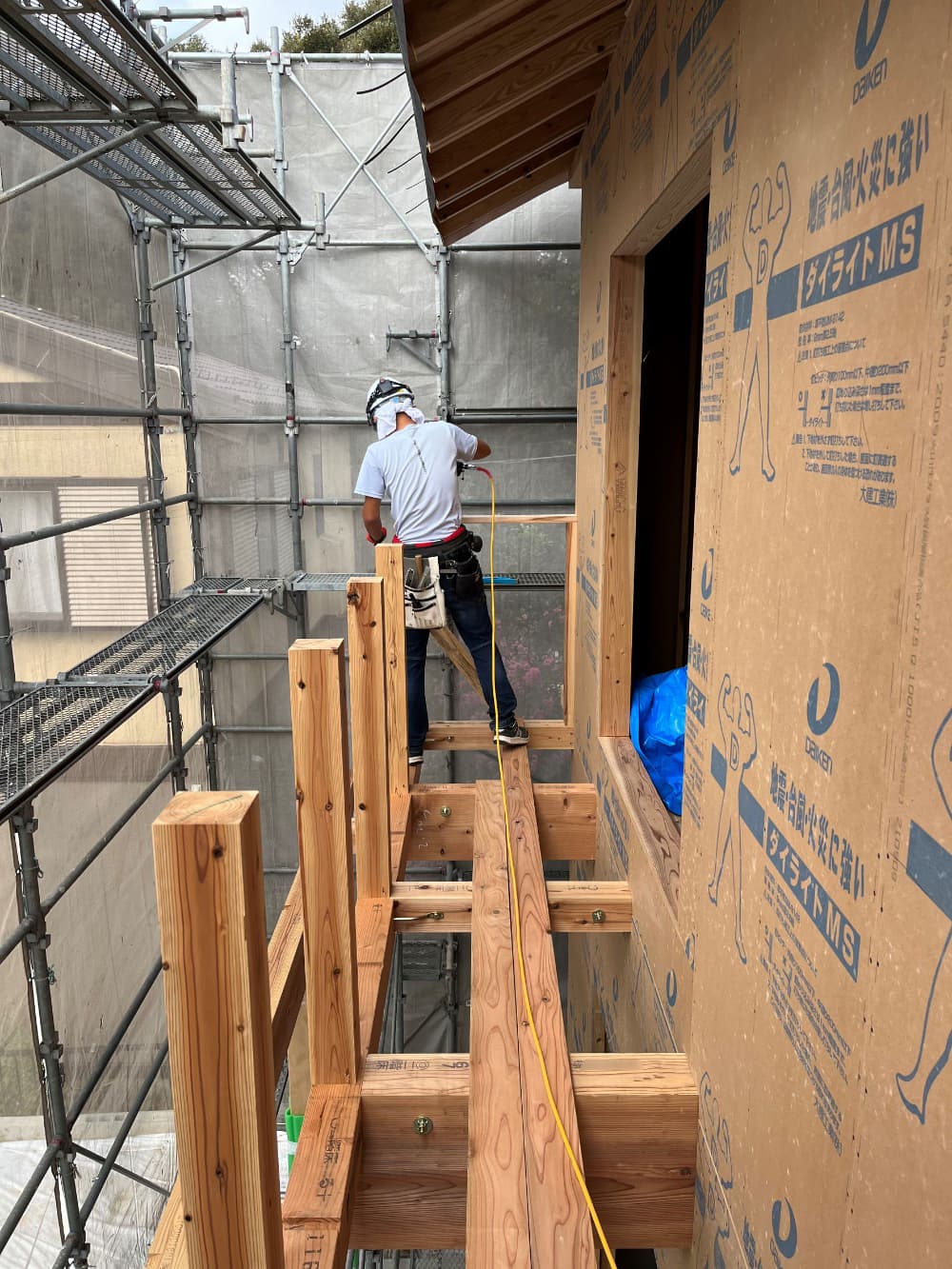

木工事 外部通気胴縁

外部の壁には構造耐震パネルの上に透湿防水シートを貼ります。その外側に内部同様、胴縁を打ち空気の流れる外側通気層を構築します。この下地工事は外壁を取り付ける為の下地にもなります。全て決められた寸法通りに取り付け施工されます。

8.2021年11月12日
内部通気層

断熱工事 壁断熱

外周壁の柱と柱の間に断熱材を隙間なくぴっちりと張っていきます。
ペットボトルを再利用して作られている人と環境に優しいポリエステル100%の断熱材です。
成型の過程で接着剤を使用していない為、有害物質揮発の心配がなく、多くの学校や病院などの公共施設で使用されており、世界一安全な断熱材と言われています。

9.2021年11月09日
大工の作業風景

木工事 天井野縁

小屋裏空間の天井野縁を組んでいる状況です。
天井ボードを貼る為の下地です。
1階~小屋裏までの野縁を組み終えたら、
お客様と現場での電気打合せを行います。

10.2021年10月29日

屋根下地の施工
屋根工事

瓦葺きの下地、瓦桟や煙突周りの捨て谷の隠し樋が取り付けられ、漏水のリスクを無くしています。

11.2021年10月21日

破風板の設置
木工事 破風板

屋根の妻側、ケラバ側に破風板を取付けました。
破風板は無垢の杉化粧材を使用し、この後耐久性を保つために塗装で仕上げます。
屋根には瓦を乗せる前に漏水のリスクが予想される箇所へ予め板金で隠樋で対策を行います。
屋根面に見えるのは板金の下地です。

12.2021年10月21日
床の下地
木工事 床下地

床下地となる荒床が張ってゆきます。
1階の床の下地は12㎜の杉の無垢材を使用し、2階の床下地は24㎜の構造無垢パネルを使用して耐震性を高めます。

13.2021年10月21日

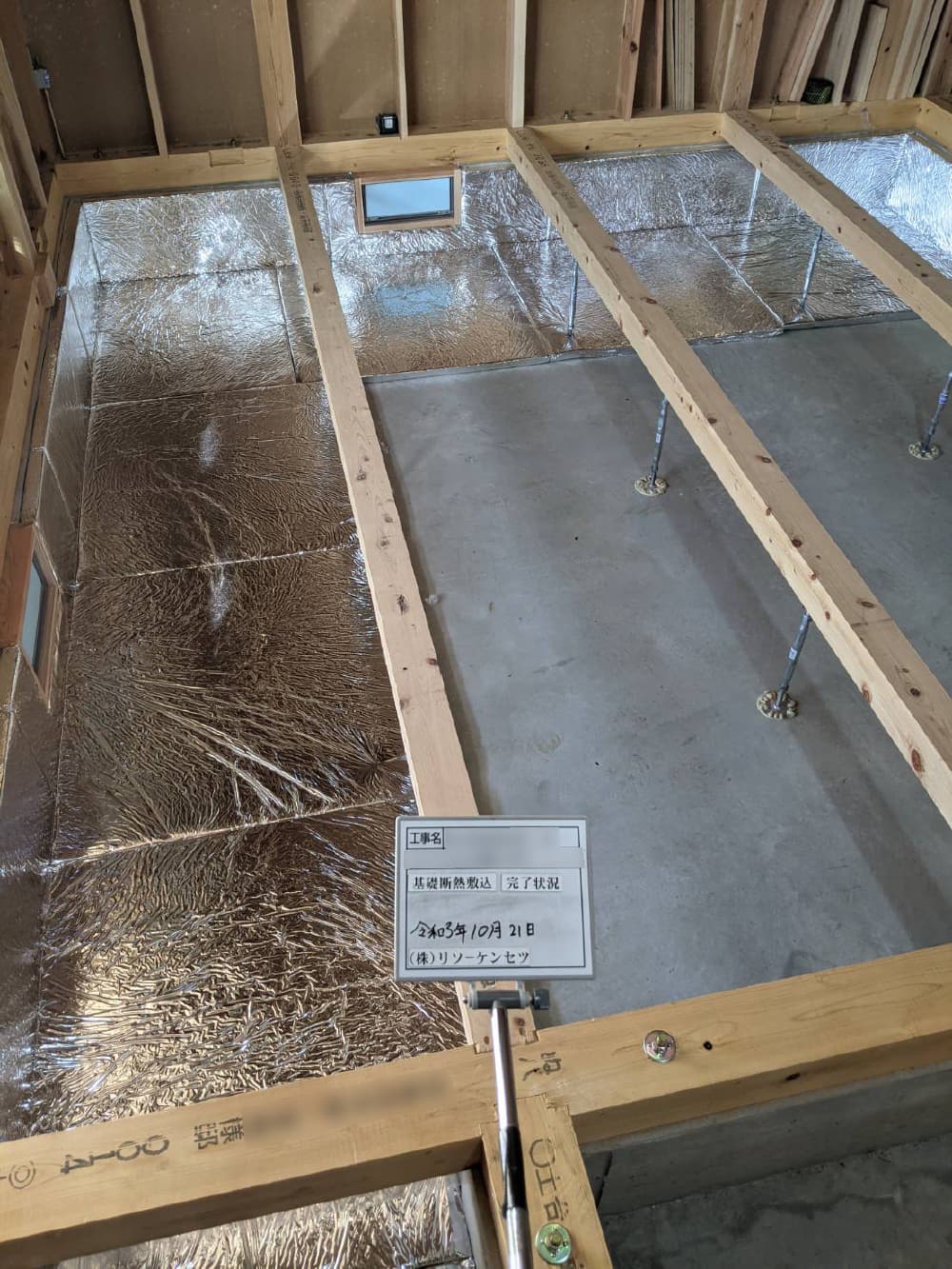

基礎断熱の設置
断熱工事 基礎断熱施工

耐圧版の外周部と立上り部に断熱材を敷き込んでいきます。
外周部に断熱材を施工することにより、冬の寒い時期でも基礎内が冷えづらく、さらに年間を通して15度~18度とほとんど温度の変わらない地中熱を利用することにより床の温度が下がることを軽減し、冬場の足元の冷えを抑えます。

14.2021年10月18日

バルコニーの防水施工

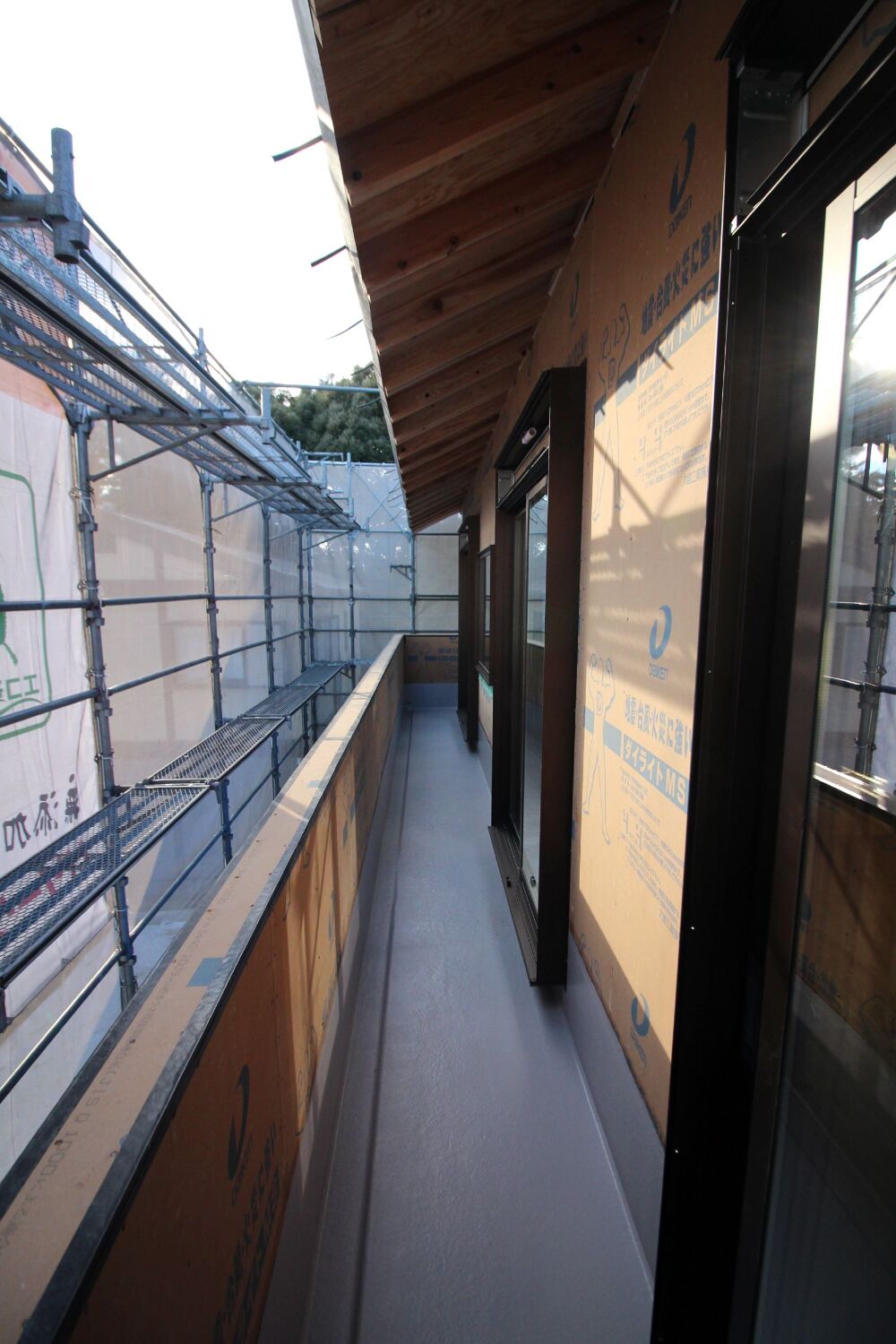

バルコニーFRP防水

軽量で耐久性・耐水性に優れた繊維強化プラスチックのFRPでバルコニーに強靭な防水層をつくります。
壁面との取り合いの防水層がきちんと定められた数値以上の立上げとなっているかをきちんと確認していきます。

15.2021年10月09日
バルコニーの造作
木工事 バルコニー下地

バルコニーはダイライトを張った上に下地を組み、FRPの防水層をつくります。

16.2021年10月08日
外壁下地の施工
木工事 外壁・玄関屋根下地組み

火山性のガラス質と鉱物繊維で作られた、耐震性・耐火性に優れた耐力壁を外周部に張り、家を「面」でがっしり支えます。

17.2021年10月04日

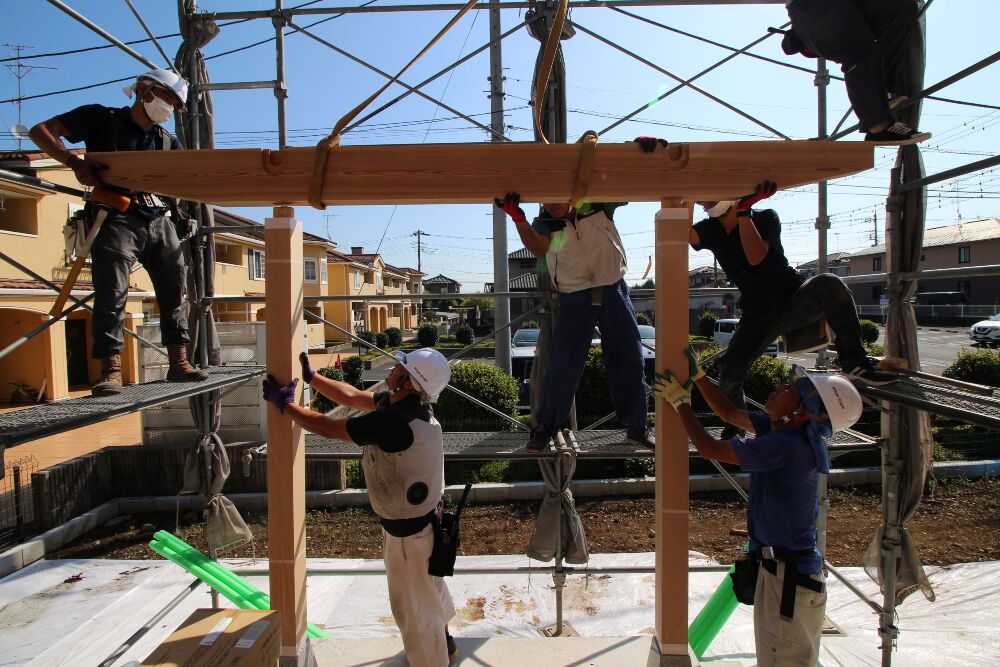

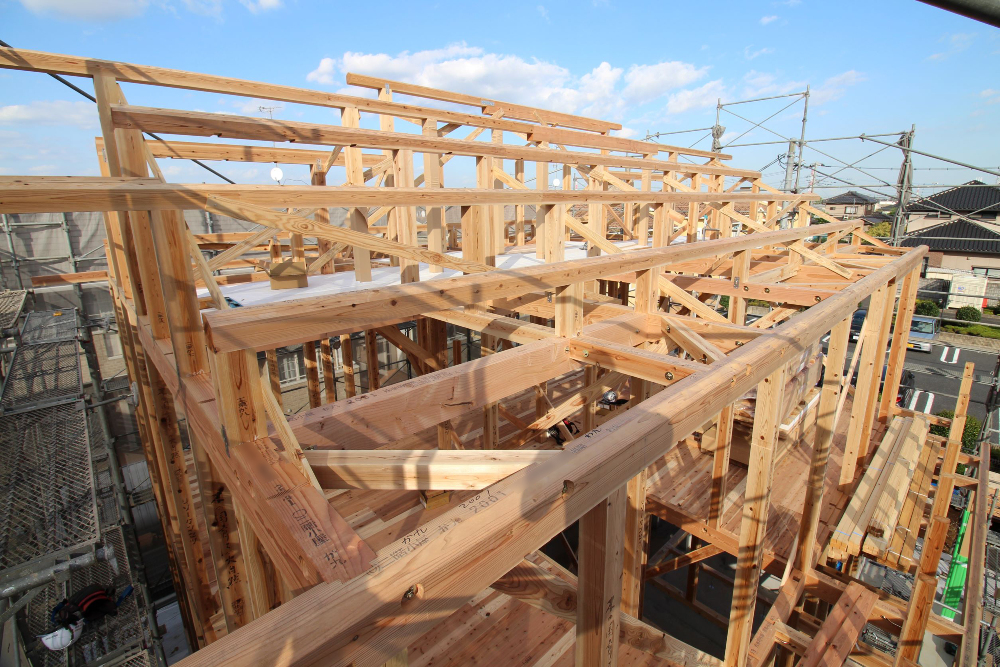

上棟風景

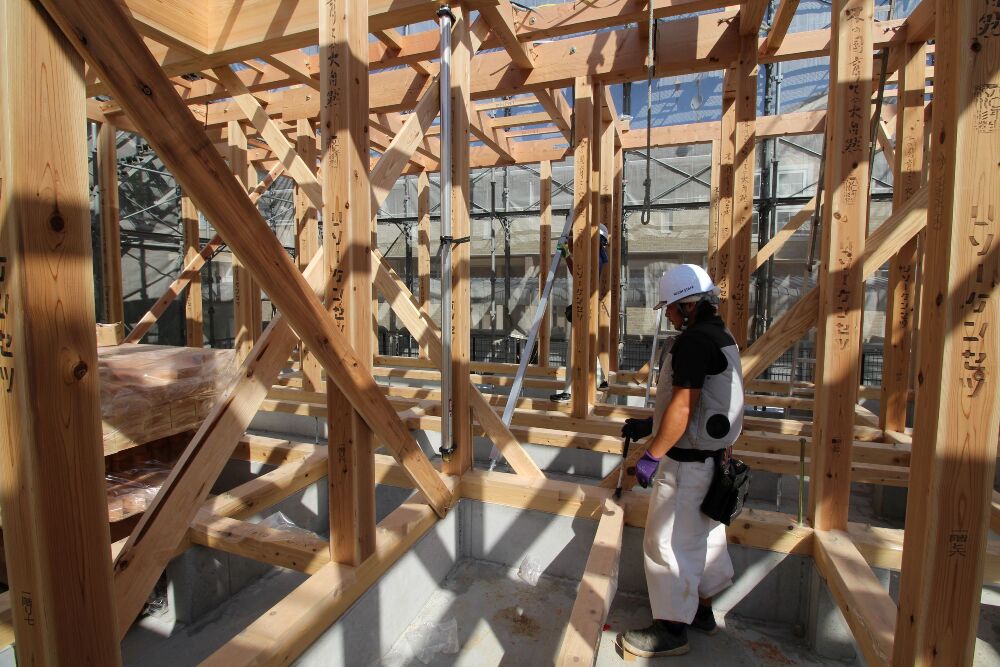

建方 構造躯体組み上がり

1階、2階、小屋組みと下から上に順に進んでいき、基本構造体が組上がりました。
小屋部分も1,2階同様オール4寸以上の無垢の柱、梁材で組まれ、ガッチリと屋根部分を支えます!

18.2021年10月04日

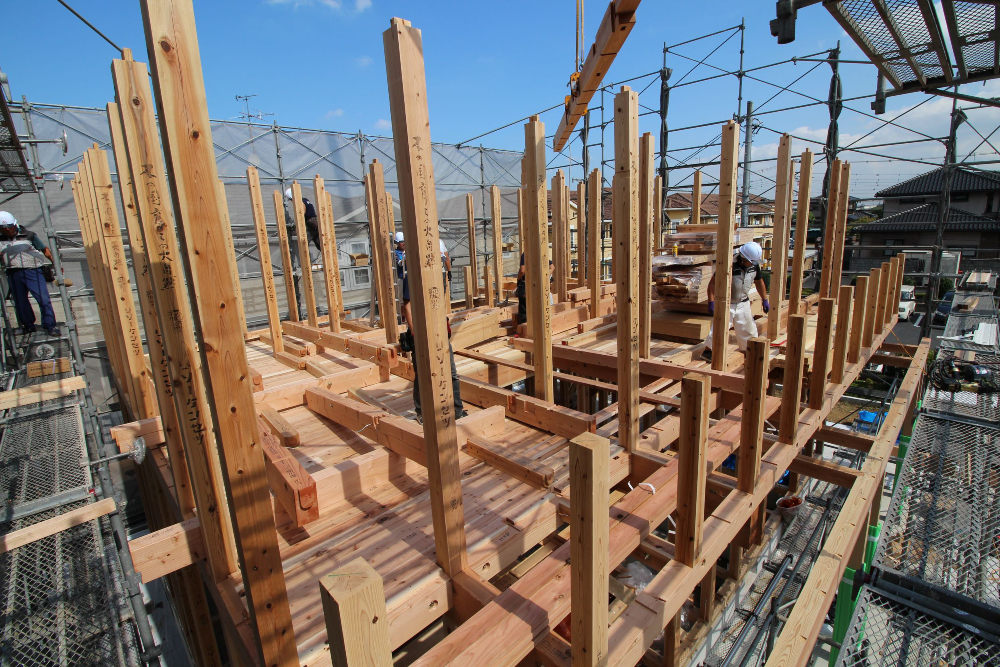

上棟風景
建方 2階柱建て

1階同様、番付通りに柱を建てます。

19.2021年10月04日

上棟風景

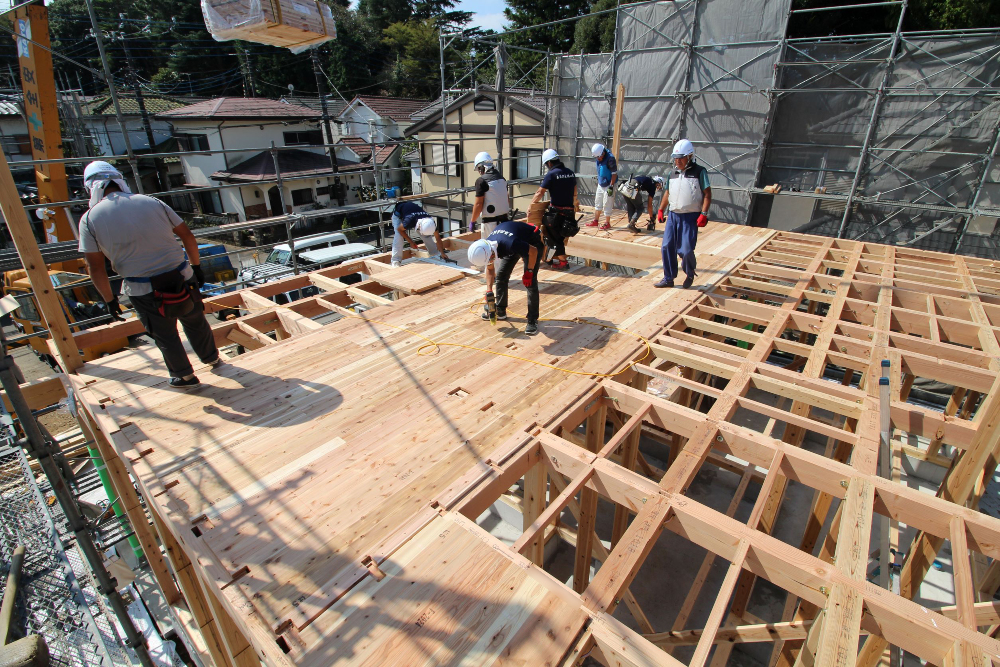

建方 2階床下地

構造用の無垢ボードを所定の長い釘でしっかりと固定し水平耐力を高め、地震に強い家にします。

20.2021年10月04日
上棟風景
建方 歪み補正

1階の梁が組み終わりましたら、下げ振りで柱の水平を見ながら歪みがないか垂直を確認し仮筋交いで固定していきます。

21.2021年10月04日
上棟風景
建方 1階梁組完了

1階の梁組が完了しました。
骨太で綺麗な無垢の構造です。
現場内、木の香りで癒されます!

22.2021年10月04日
上棟風景
建方 梁組

玄関ポーチに化粧の柱と梁を組み上げます。
雰囲気のある玄関になりそうですね!

23.2021年10月04日
上棟風景
建方 柱建て

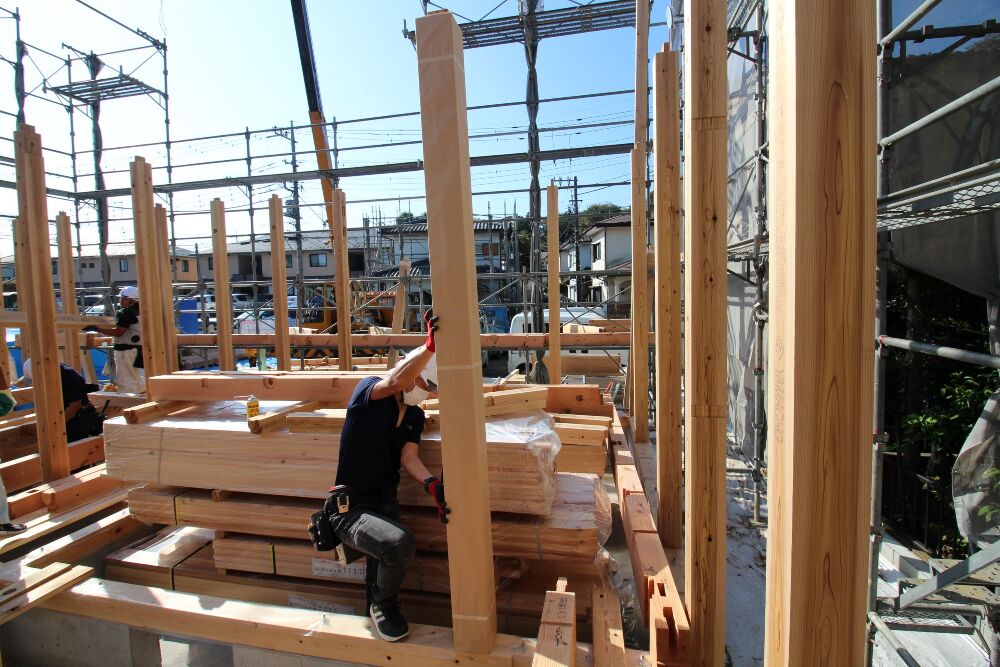

いよいよ建て方が始まりました。
まずは手際よく一階の柱を立てていきます。
一見すると同じように見える柱や梁ですが、全て事前の設計でどこにどの柱、梁が掛けられるか決まっていますので、それに基づき指定の場所へ配置していきます。

24.2021年10月02日
無垢の家の土台
木工事 土台敷き

大工による木工事が始まりました。木造住宅において正にメインとなる工事です。
弊社の土台は、全て樹齢60年以上の四寸角の桧材を使用し、エコ通気工法によって湿気を溜めることなく、シロアリや腐朽菌から家を守ります。基礎と土台の間にはポリエチレンの湿気止めフィルムを張ります。

25.2021年09月28日

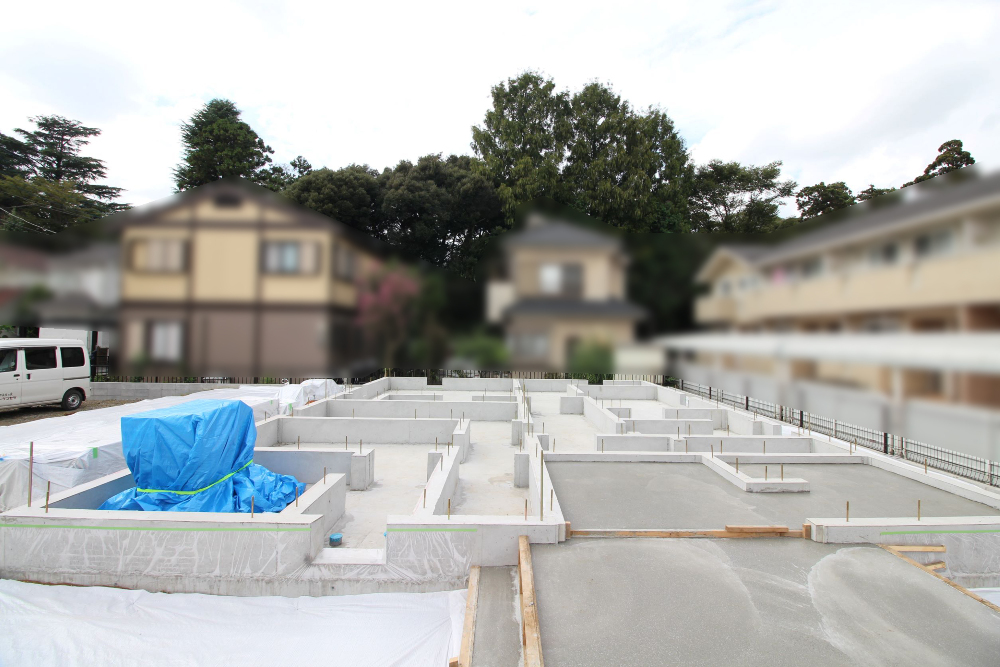

ベタ基礎の完成
基礎工事 基礎完了状況

立上りコンクリート打設後のベタ基礎の全景です。
基礎工事も完了し、この後はいよいよ大工による木工事が始まります!

26.2021年09月24日

基礎工事の立ち上がり打設
基礎工事 立上りコンクリート打設

基礎立上り部のコンクリート打設状況です。
こちらも耐圧版と同様に生コンクリートにバイブレーターで適切な振動を与え、流動化させながら少しずつ送り込みます。そうすることで鉄筋の裏側まできちんとコンクリートが行き渡らせるとともに、空気やブリージング水をコンクリートから追い出していきます。

27.2021年09月21日
耐圧版ベタ基礎部分の厚み
基礎工事 耐圧版厚さ確認

耐圧版ベタ基礎部分の打設時にコンクリートの厚みがきちんと定められた厚さになっているかを複数個所で確認していきます。

28.2021年09月21日

基礎工事の耐圧版打設
基礎工事 耐圧版打設

耐圧版ベタ基礎のコンクリート打設状況です。
バイブレーターを使用し、生コンクリートに振動を与え内部から余計な気泡を除去し、セメントや骨材などコンクリートを構成する要素を均等化し均一に配筋に付着する様に丁寧に均します。

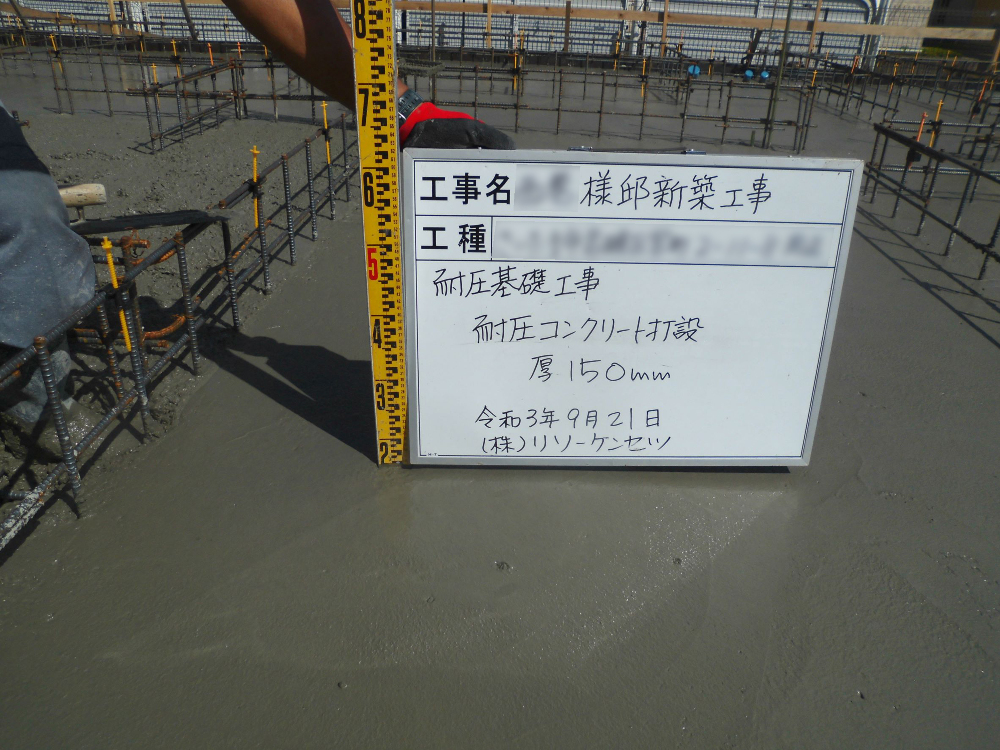

29.2021年09月21日

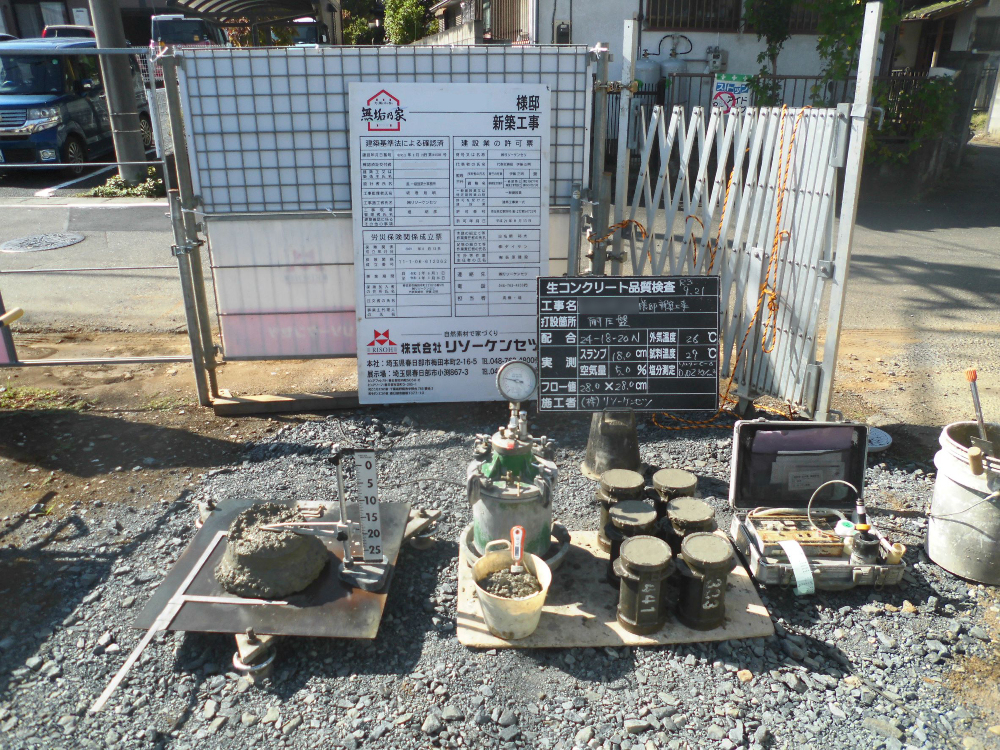

基礎工事のコンクリート試験
基礎工事 コンクリート試験

コンクリート打設の際、使用する生コンクリートのテストピースを6本採取します。
採取したコンクリートは7日目と28日目に各3本づつ圧縮破壊検査を行い、定められた強度の基準値を上回っているかの確認をします。
破壊検査の他にもスランプ試験、フロー値測定、コンクリートの温度、空気量、塩分測定も行います。すべて基準をクリアして初めて品質の良い基礎を施工することが可能です。
テストの報告書は建物のお引渡し時にお施主様にお渡しいたします。

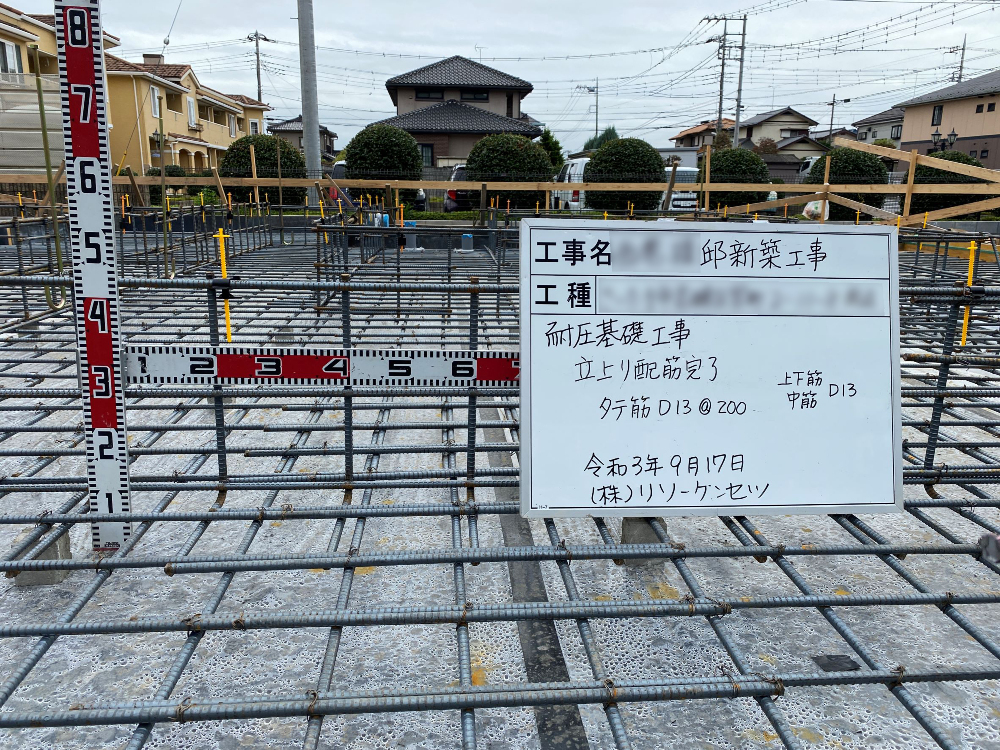

30.2021年09月17日
基礎配筋の立上り
基礎工事 立上り配筋

基礎配筋立上り部の間隔、鉄筋径の確認状況です。

31.2021年09月17日

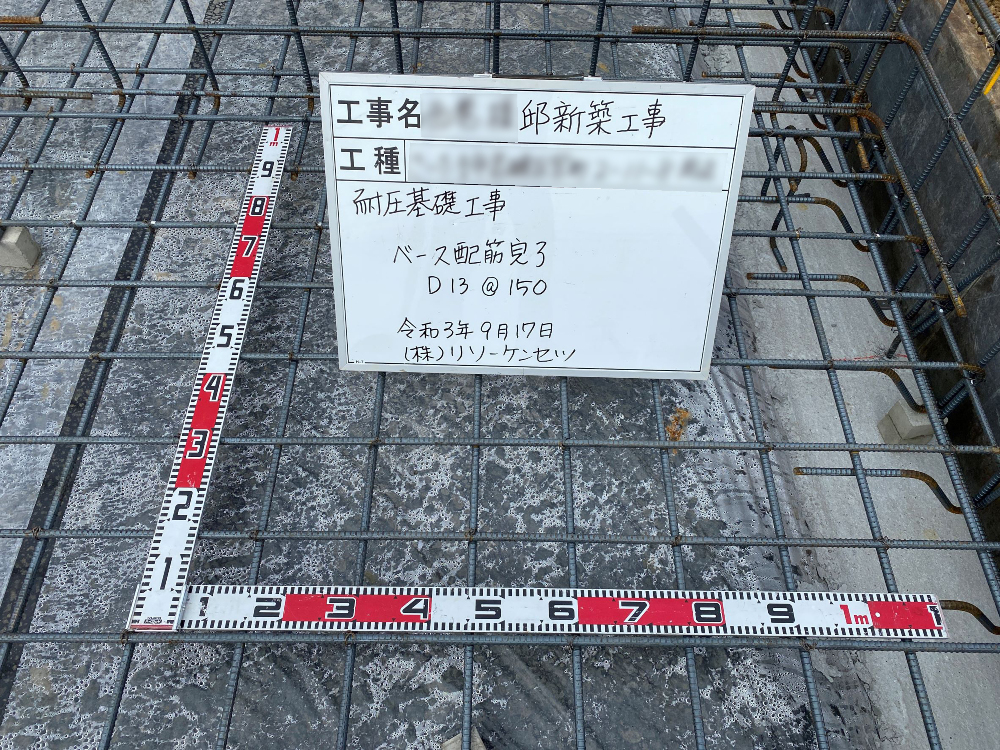

基礎配筋のベース配筋
基礎工事 ベース配筋

基礎配筋の耐圧部の間隔、鉄筋径の確認状況です。

32.2021年09月17日
基礎工事の配筋工事
基礎工事 配筋完了状況

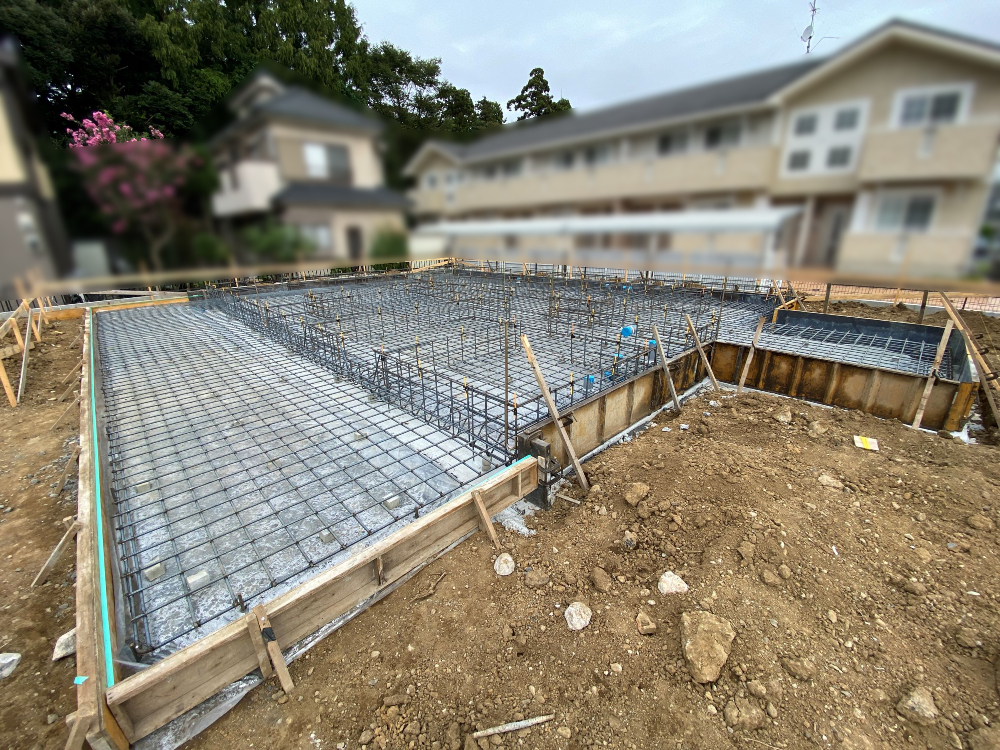

耐圧版ベタ基礎コンクリート打設前の基礎配筋全景になります。
これからコンクリート打設の為の枠が組まれていきます。

33.2021年09月13日

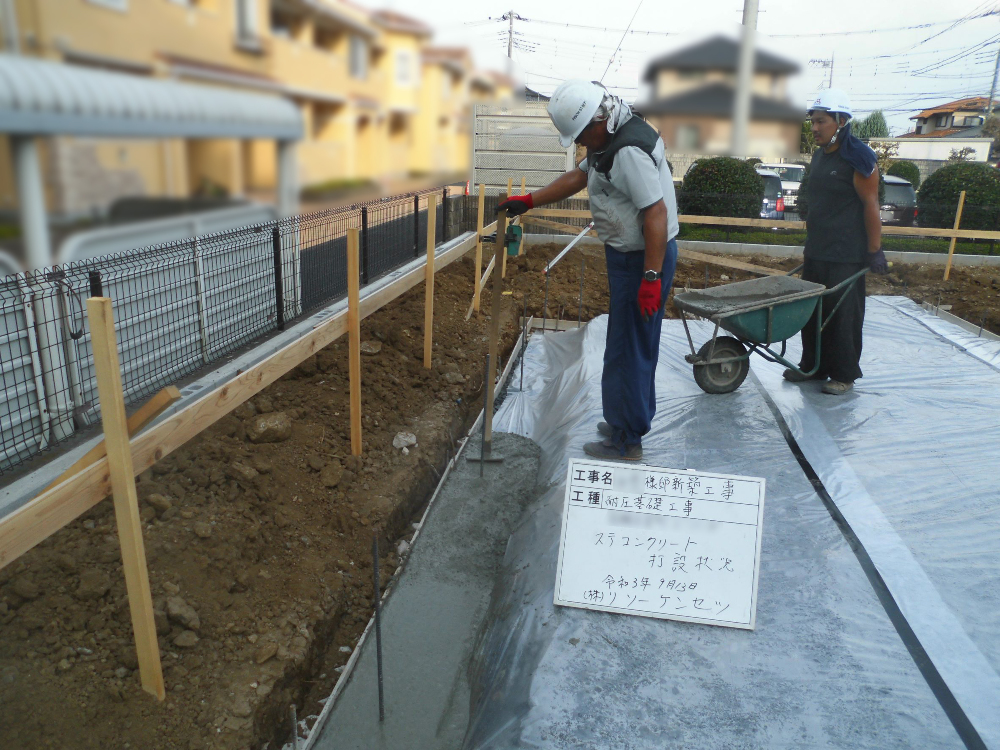

基礎工事の捨てコンクリート
基礎工事 捨コンクリート打設

根伐りをした外周部には捨てコンクリートを打設します。
基礎先端は外気と接し荷重も掛かる大切な構造部位です、建物の位置を測量し墨出し作業で確定します。

34.2021年09月13日

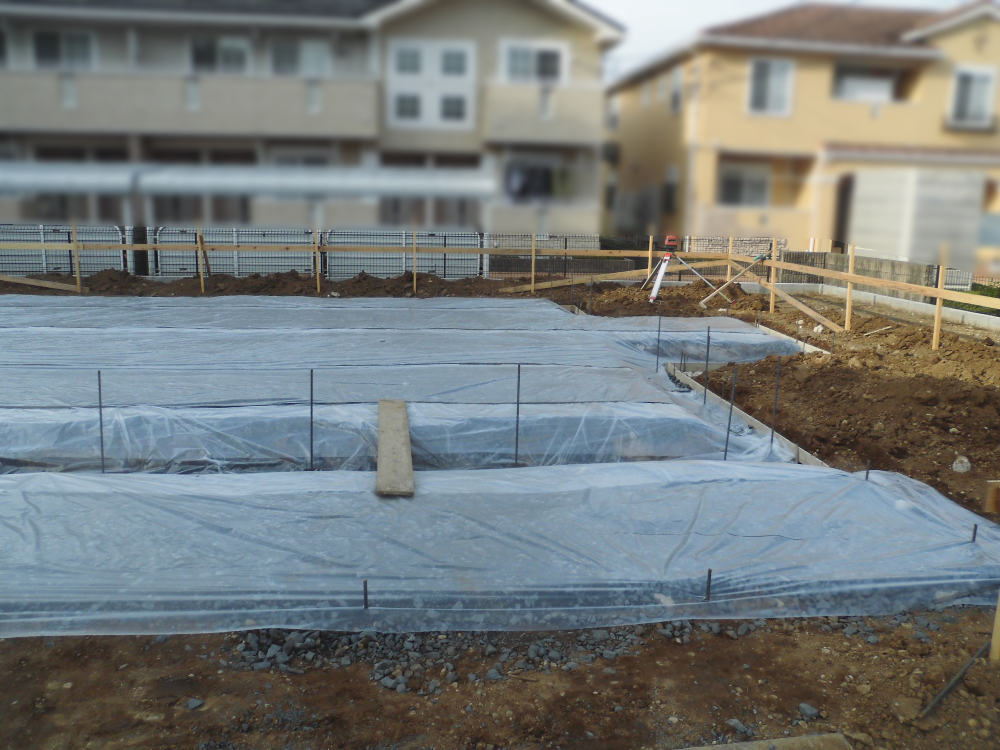

基礎工事の防湿シート張り
基礎工事 防湿フィルム

コンクリート耐圧版ベタ基礎の下部に地盤からの湿気が上がらぬ様にポリエチレンフイルムを敷き込みます。重ね部分はテープにて処理します。

35.2021年09月13日

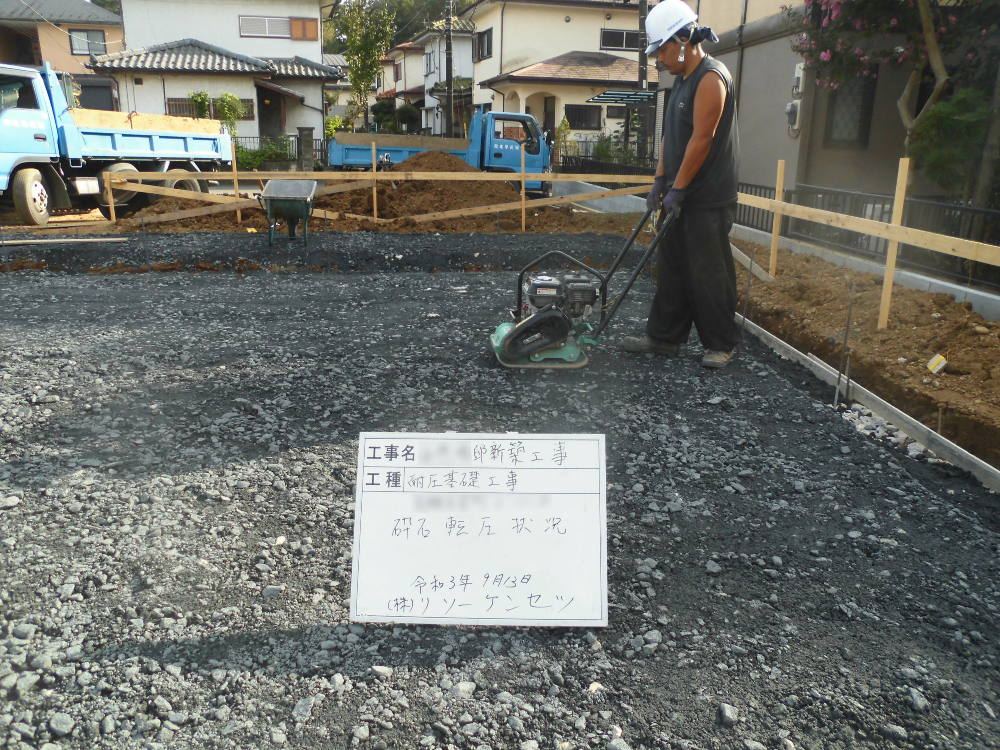

基礎工事の転圧作業

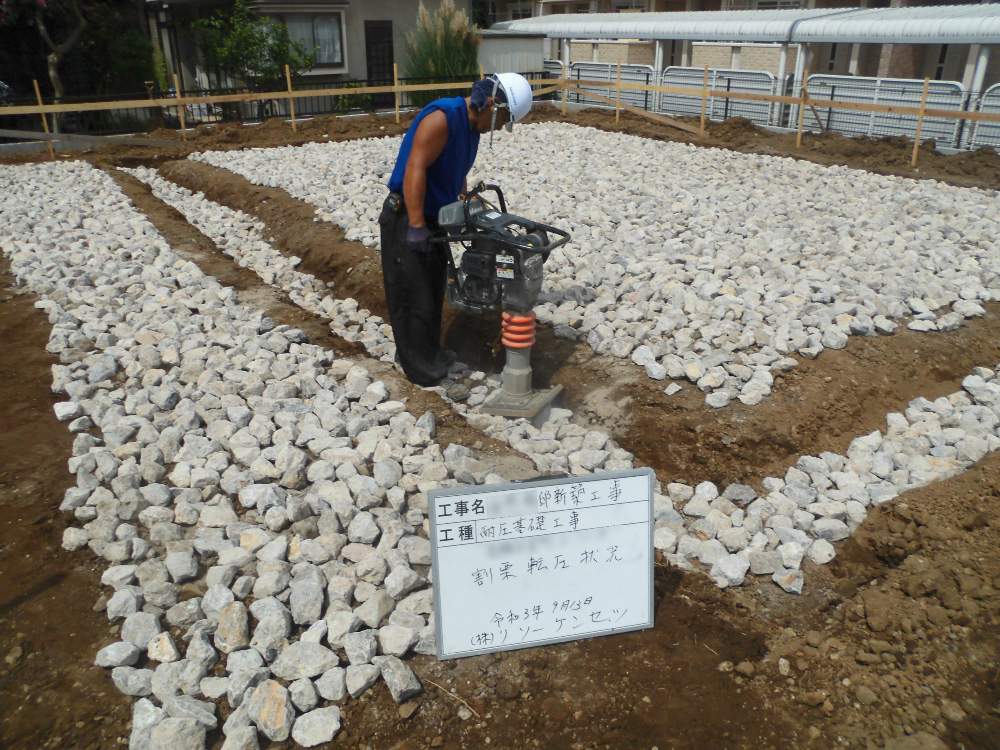

基礎工事 砕石転圧

割栗石を敷き込んだ後は、割栗石より細かい砕石(1~40mm)を空隙部分に敷き込みます。
砕石敷き込み後、割栗石と同様にランマ―にてよく転圧していきます。

36.2021年09月13日
基礎工事の転圧状況
基礎工事 割栗石転圧

割栗石の敷き込み状況です。
ベタ基礎の下に割栗石を敷き詰めます。くさび効果により反力をアップさせ地盤を安定させる目的です。
敷き詰め後、複数回ランマ―にてしっかりと転圧していきます。

37.2021年09月06日

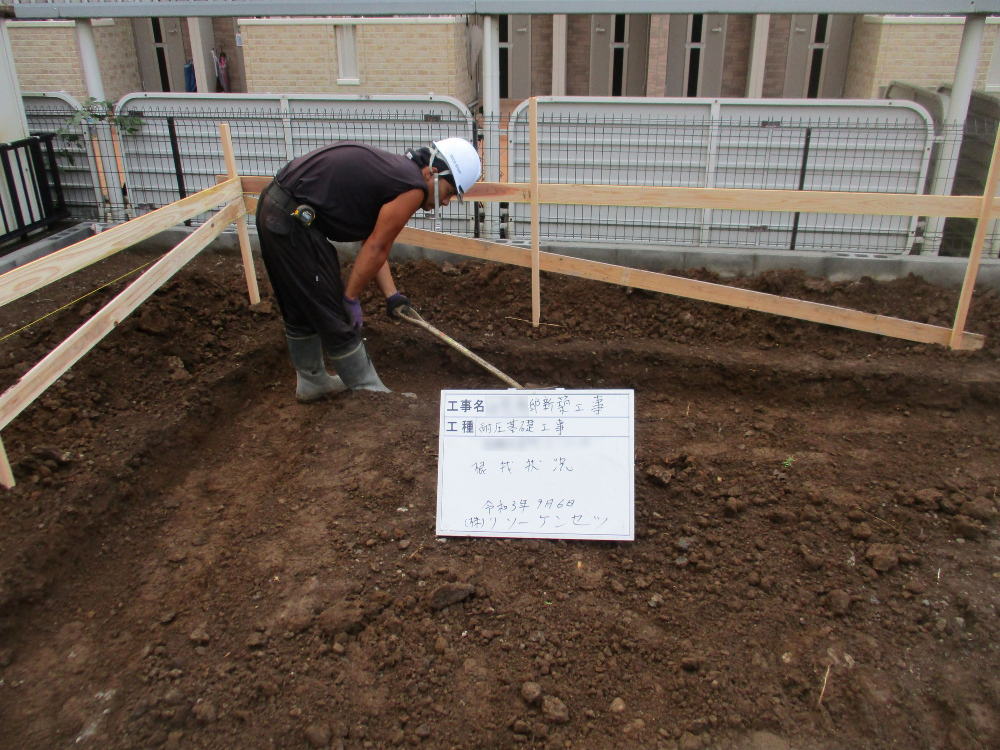

基礎工事の根伐り
基礎工事 根伐り

基礎の掘削(根伐り工事)の開始です。
基礎は地盤下に確りと埋め込まれます。
建物の荷重を杭に伝える大切な主要構造部位です。
確りと施工管理させていただきます。

38.2021年09月06日

基礎工事のやり方出し
基礎工事 遣り方(丁張り)

基礎工事の着工です。
これから建つお家の正確な位置及び高さを定めるためには精度の良い測量が大切になります。
この正確な位置、高さを出す作業が墨出し遣り方(やりかた)と呼ばれています。
