K様邸新築工事

柏市

建築中レポート

1.2019年11月01日
外部状況

外部状況

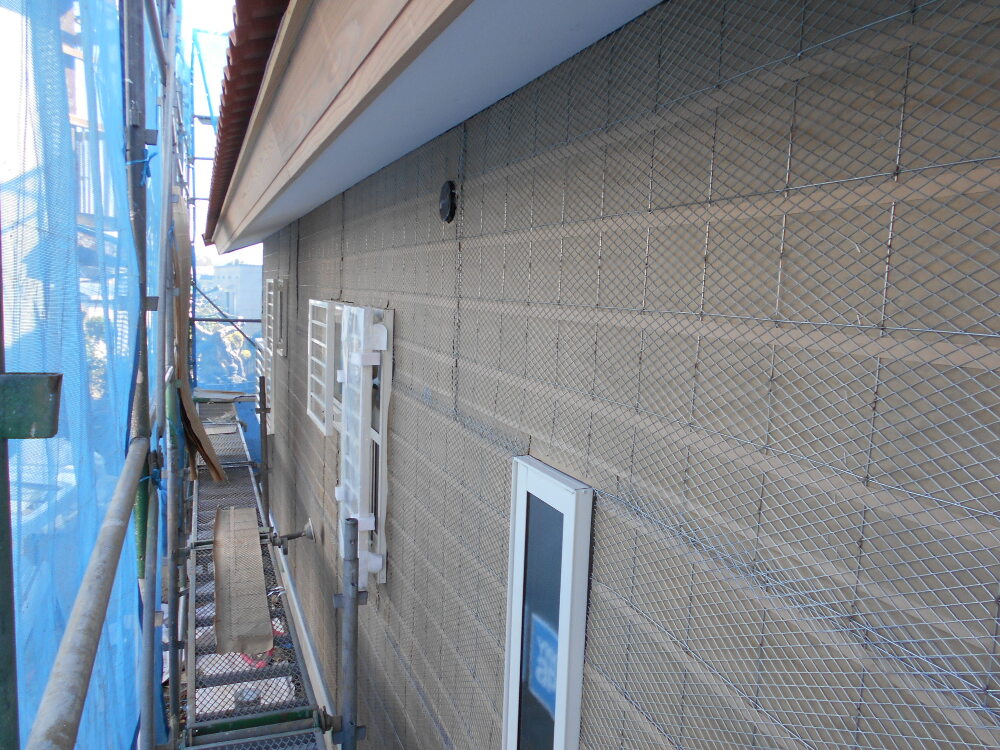

外壁のモルタルを塗る前に金属製のラス網張り作業が完了致しました。これがあることによって垂直の壁であったとしてもモルタルがきちんと密着します。この後複数の工程に入り、必要な厚みを確保することが可能になります。またモルタルのひび割れ防止にも大きな役割を果たします。

2.2019年10月26日
木工事
木工事

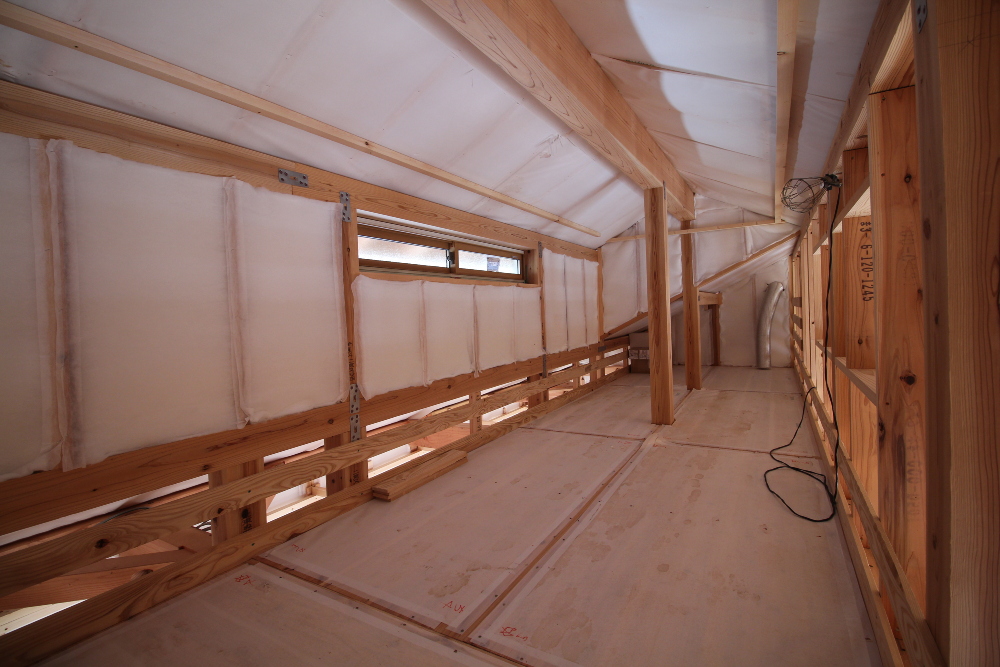

越屋根ロフト部分の状況です。断熱材取り付け、敷き込みが完了しました。基礎部分含め壁、屋根の外部と接する部分の建物全体を完全に包み込みます。

3.2019年10月26日
木工事
木工事

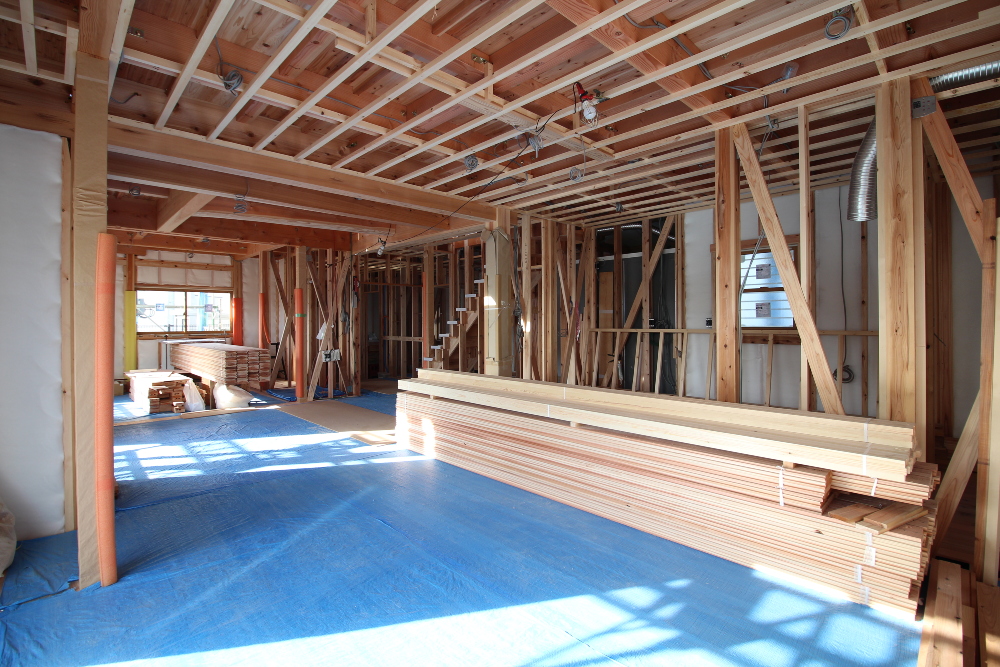

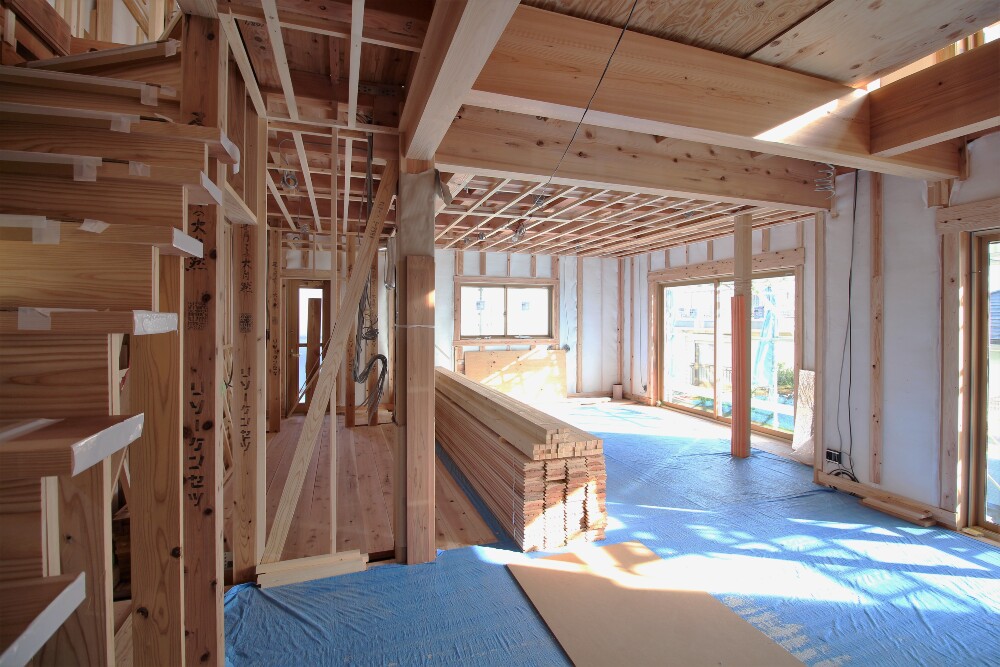

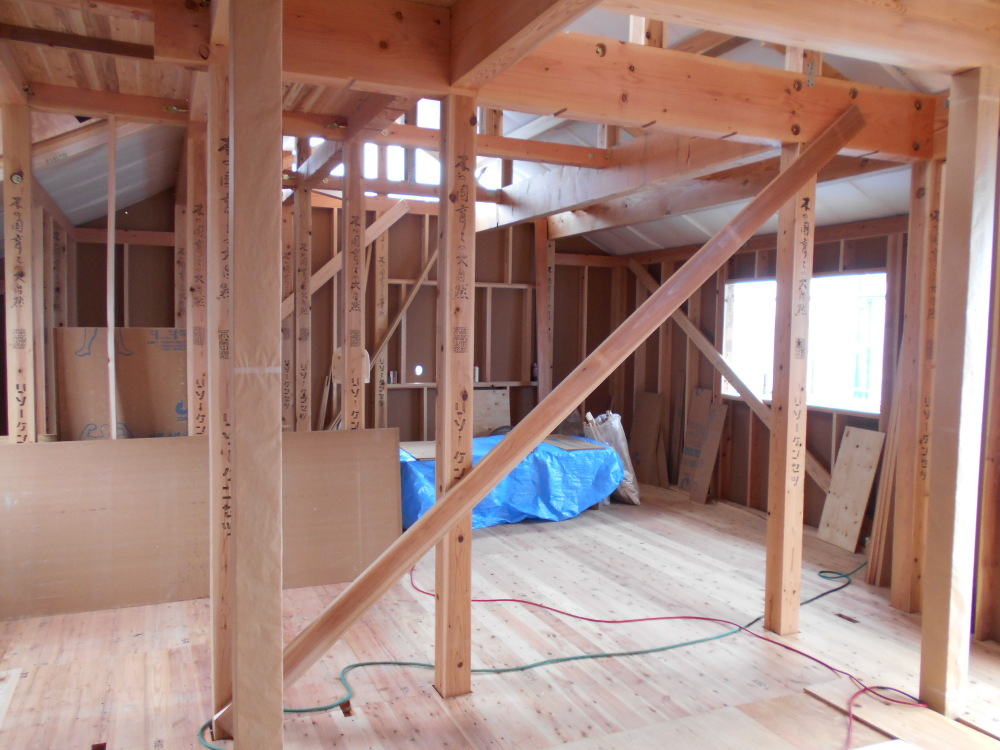

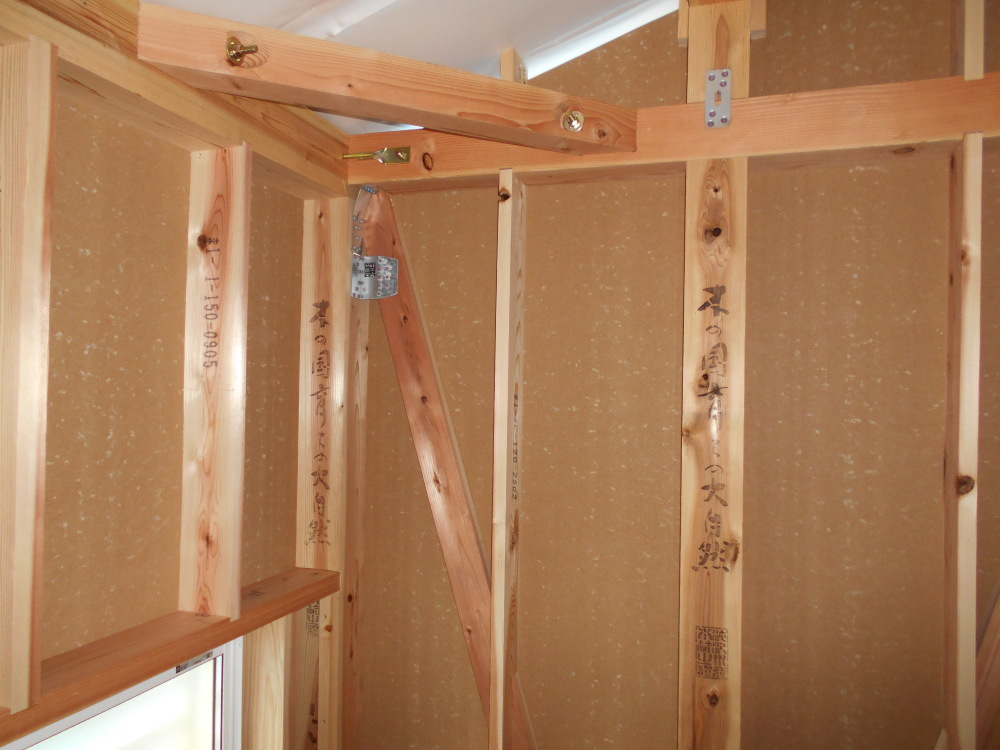

二階内部状況。
二階も壁断熱がしっかり施工され、次は床材を張る工程に入っていきます。

4.2019年10月26日
木工事
木工事

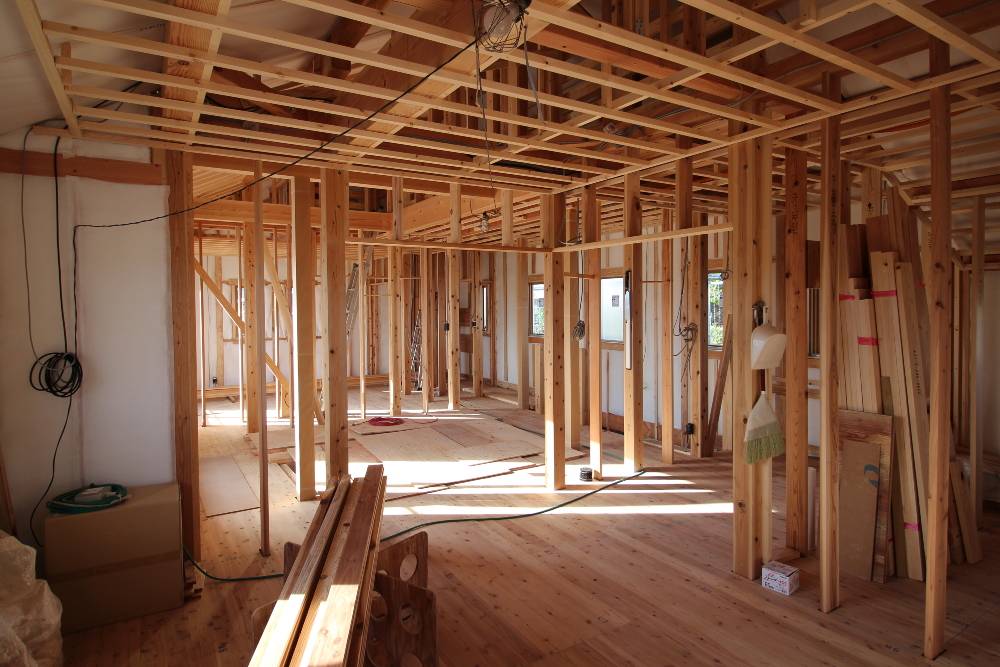

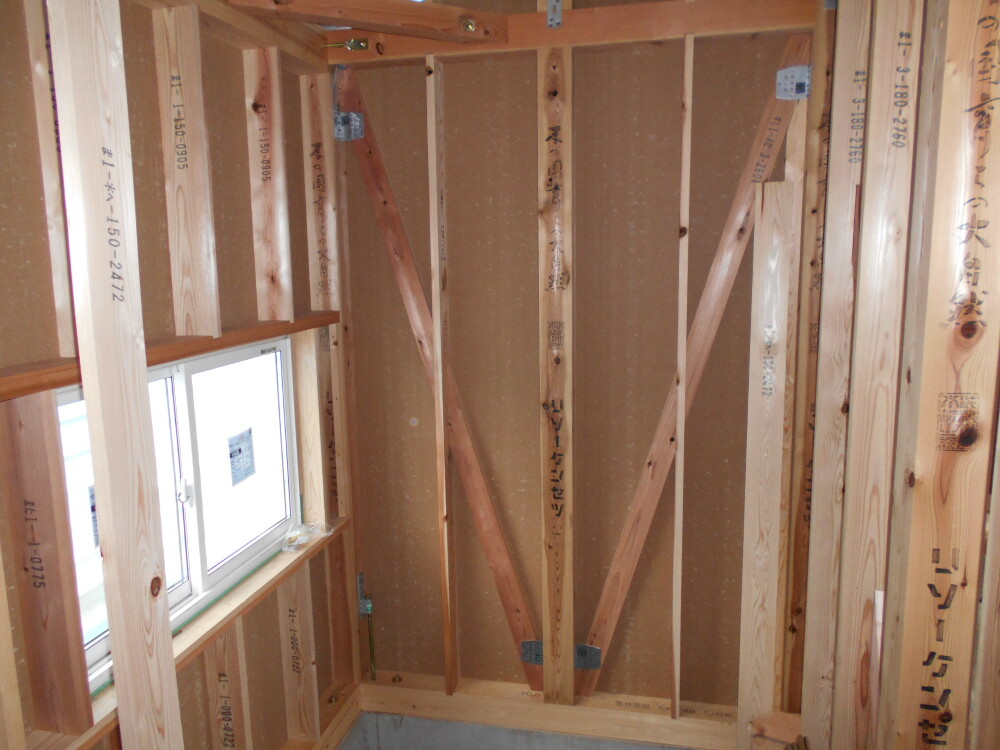

一階内部状況。
壁断熱材も隙間無き様、丁寧に施工していきます。

5.2019年10月26日
木工事
木工事

一階内部状況。

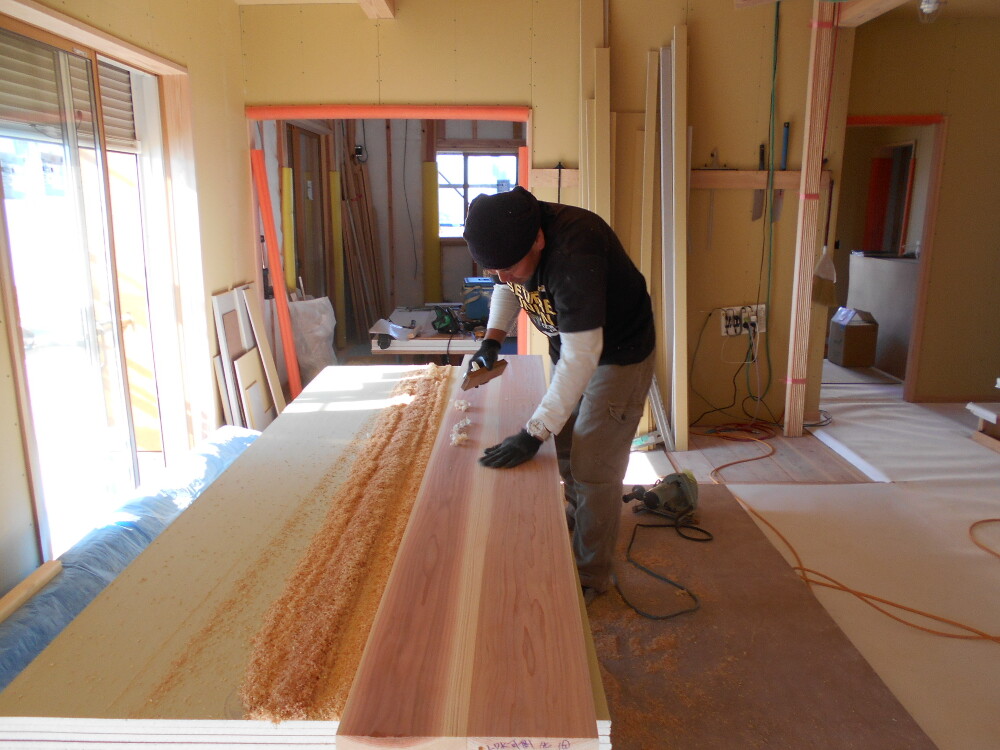

床材の厚い無垢材が入ってきました。工事も予定通り順調に進んでおります。

6.2019年10月15日

外部状況
外部状況

白い防水シートの上の設置されているのが通気胴縁というものです。外部の壁内通気層の通気が取れるように、きちんと決められた間隔にて打っていきます。

7.2019年10月15日
外部状況
外部状況

白く張られているのが防水シートです。こちらの防水シートは水は通さないが、湿気は抜けていくという特徴があり、結露を防ぎ、木材や壁内の乾燥状態を保つ優れものです。

8.2019年09月30日

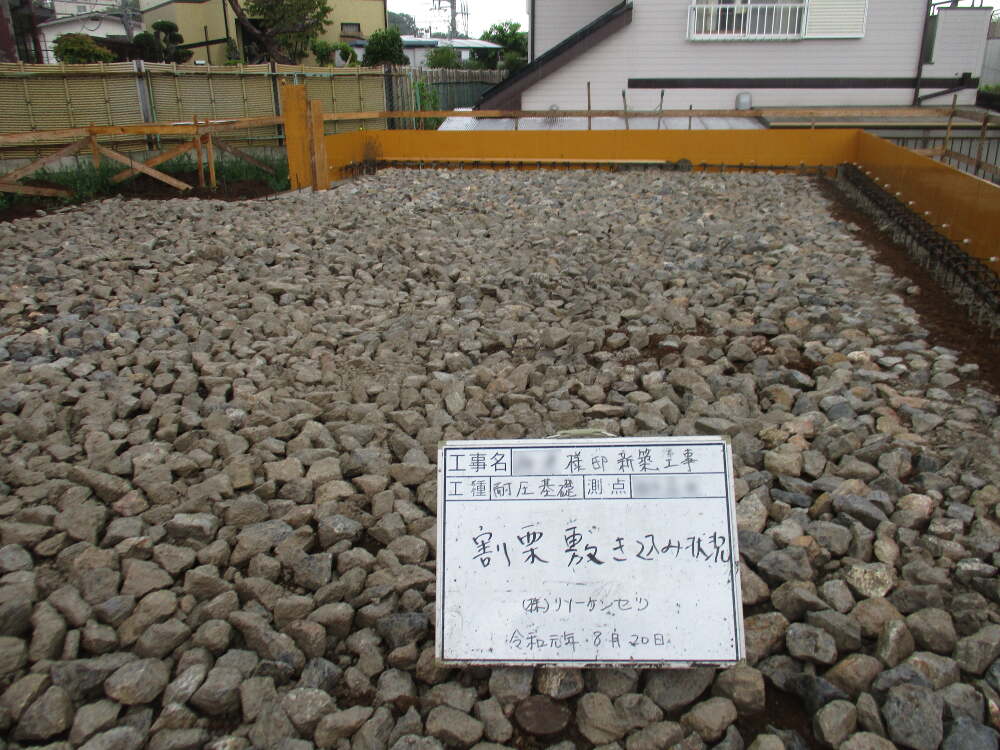

屋根工事
屋根工事

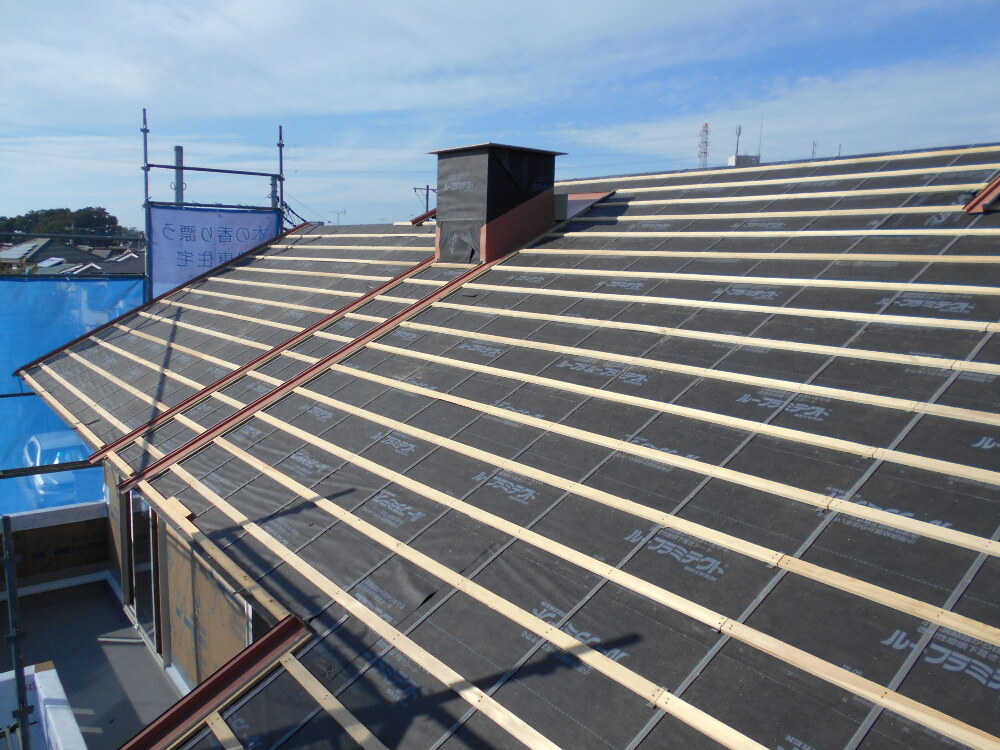

瓦葺きの下地、瓦桟や煙突周りの捨て谷の隠し樋が取り付けられ、漏水のリスクを無くしています。

9.2019年09月30日
屋根完了時現場検査の報告
屋根完了時現場検査の報告

第三者機関(株)住宅保証機構の検査員に依る第2回目の屋根完了時(屋根葺き、筋交い、構造金物等)完了検査を受けました。

10.2019年09月21日
ベランダ防水工事
ベランダ防水工事

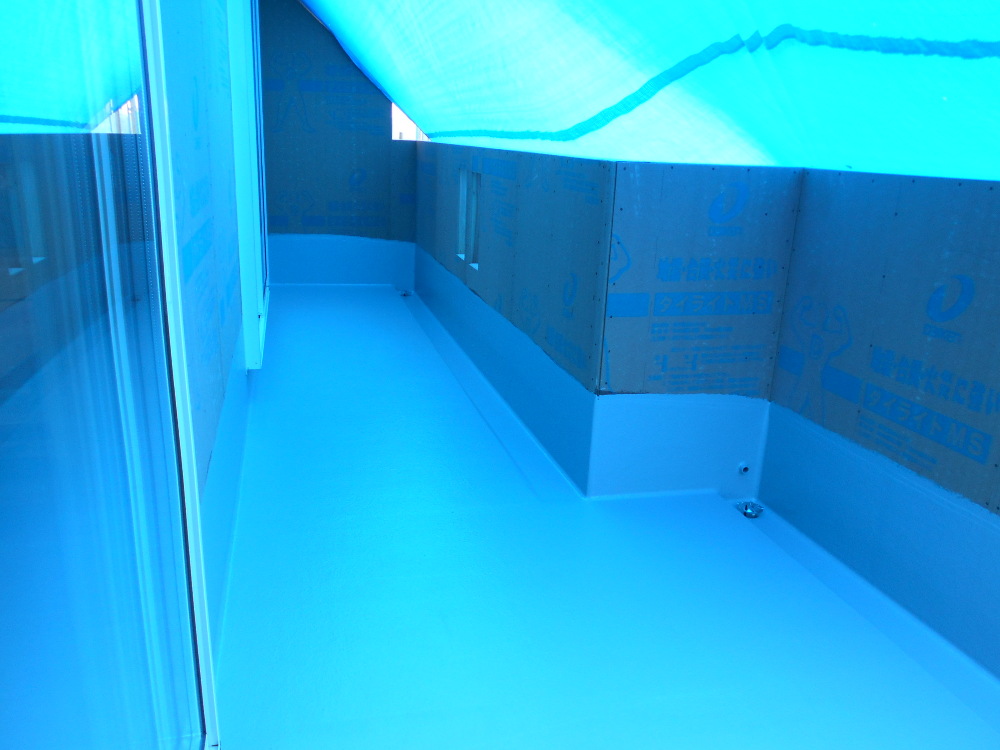

ベランダFRP防水完了しました。

11.2019年09月21日
木工事
木工事

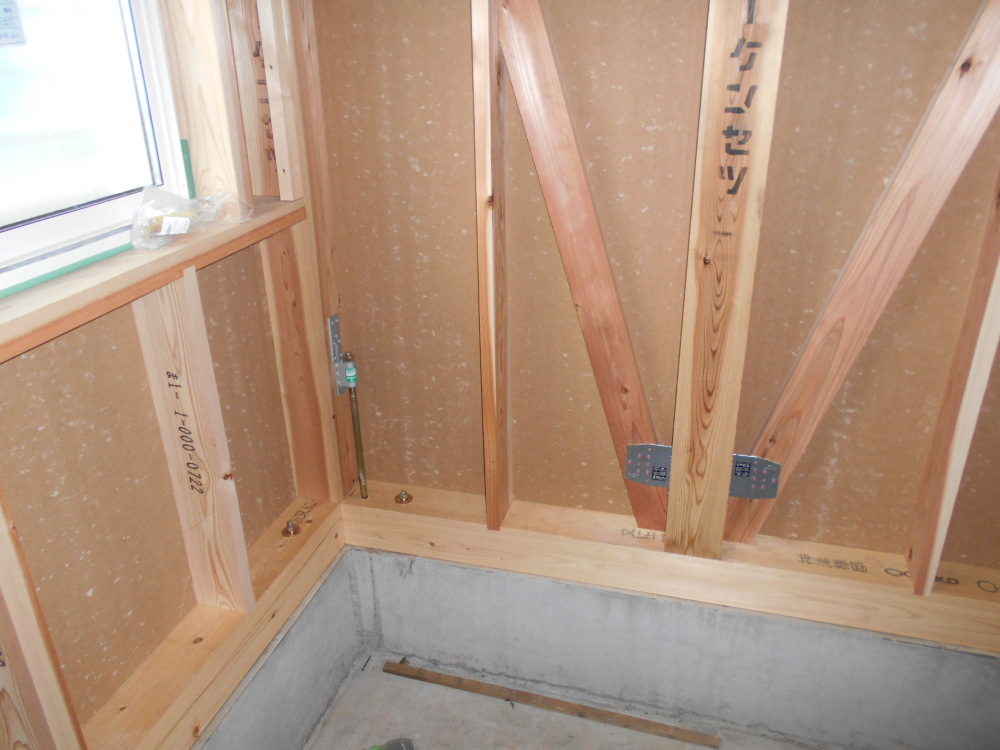

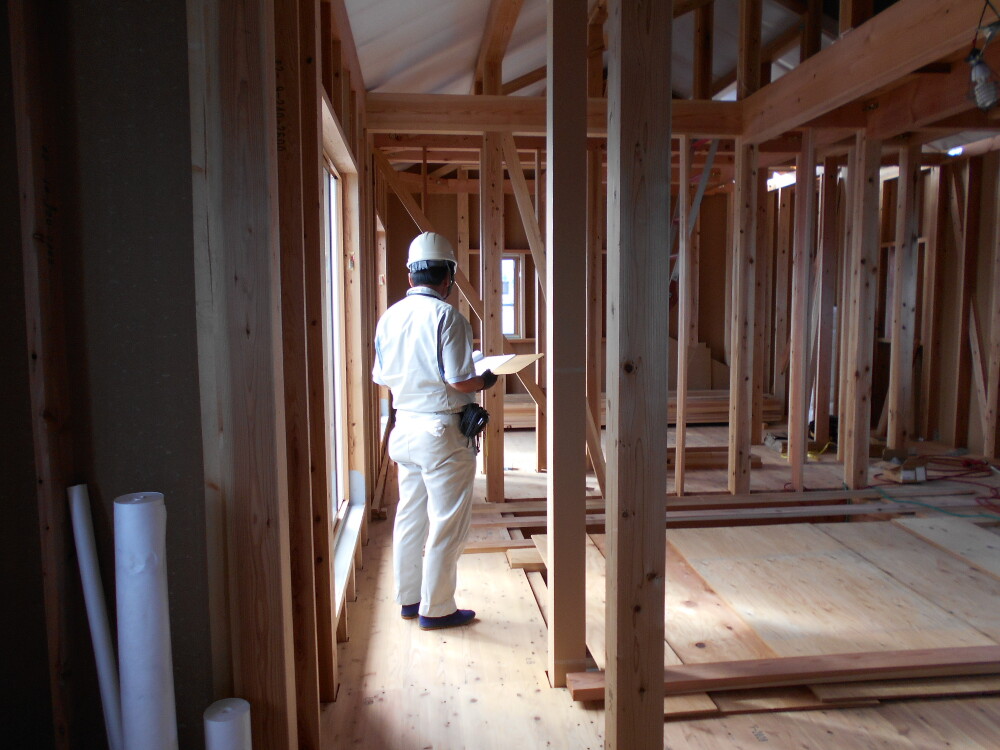

筋交いの位置、構造金物取付状況確認しました。

12.2019年09月21日
13.2019年09月21日
14.2019年09月21日
断熱工事
断熱工事

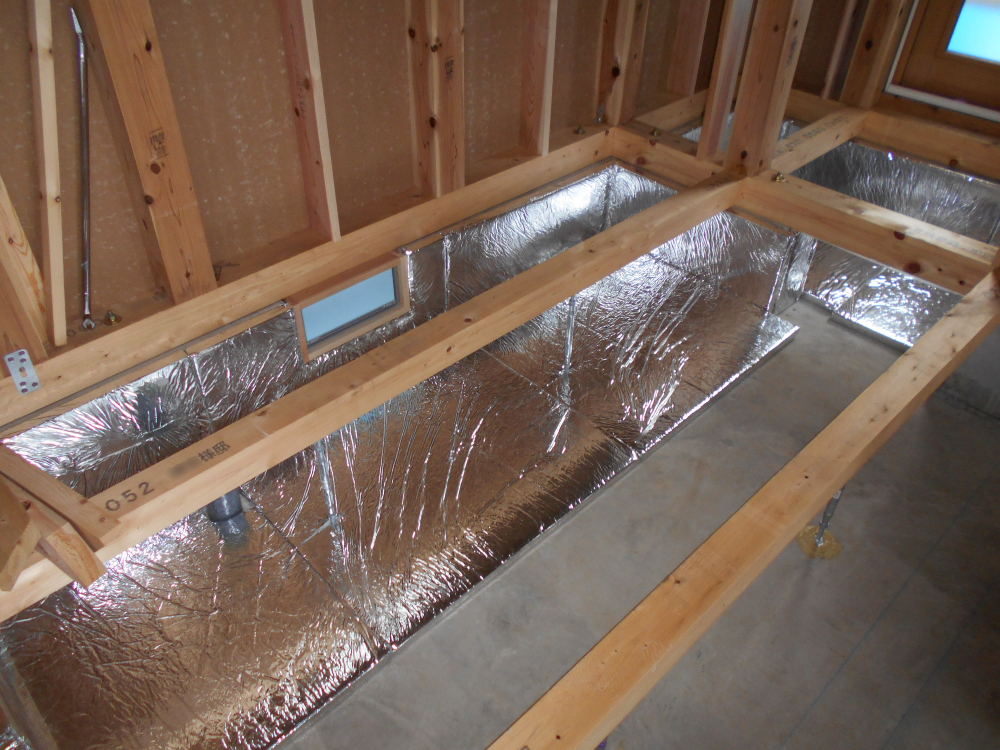

基礎耐圧版外周部及び立ち上がり部、断熱敷き込み状況確認しました。

15.2019年09月14日
断熱、木工事
断熱、木工事

屋根断熱状況確認しました。

16.2019年09月14日
木工事
木工事

2階周り状況、外壁構造パネル張り順調に進んでおります。

17.2019年09月05日
木工事
木工事

屋根小屋部分、構造材組み立て状況です。

18.2019年09月05日
木工事
木工事

上棟作業2階柱をセットしています。

19.2019年09月05日
木工事
木工事

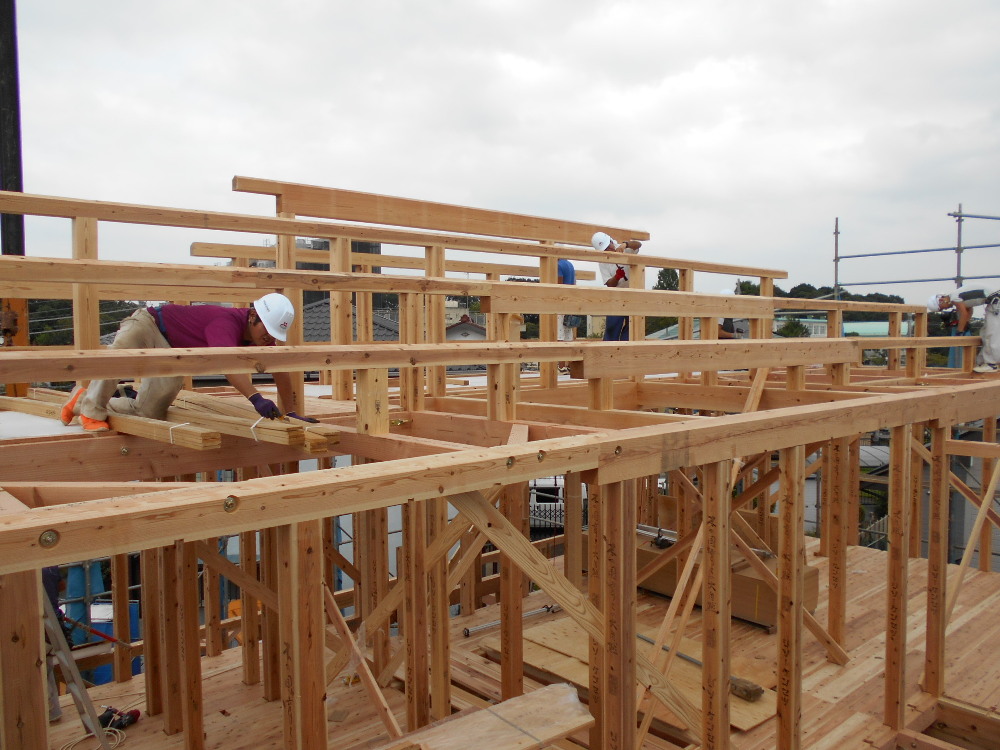

2階梁組み立て完了しました。

20.2019年09月05日
21.2019年09月05日
木工事
木工事

上棟時2階梁交差接手部分、構造金物でも確り締め付けてます。

22.2019年09月05日
木工事
木工事

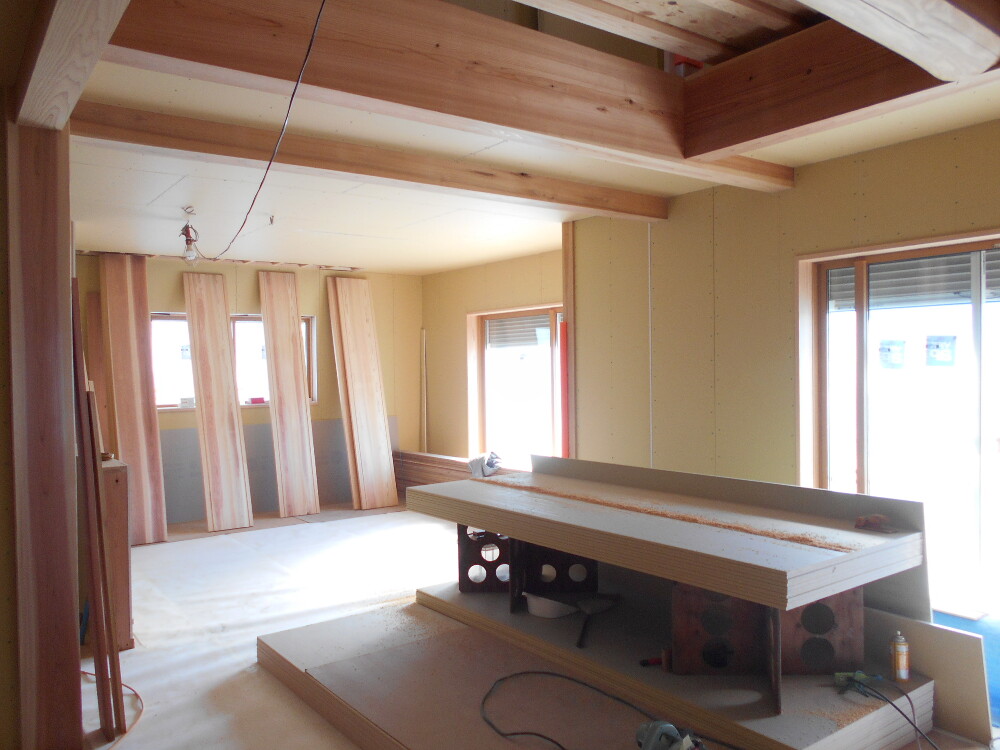

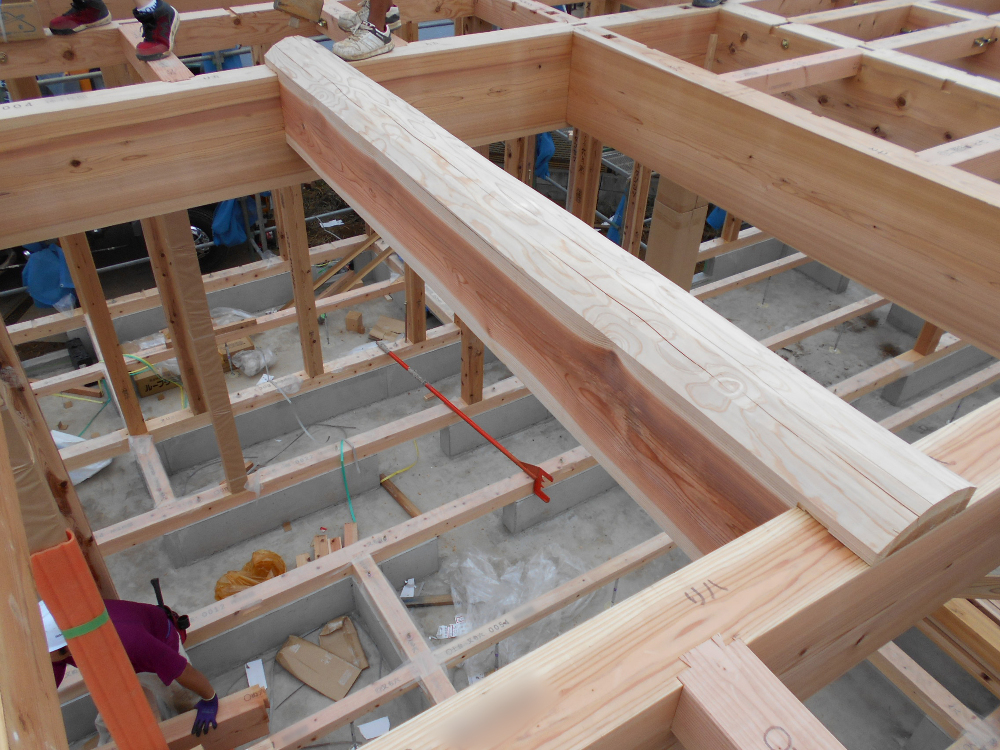

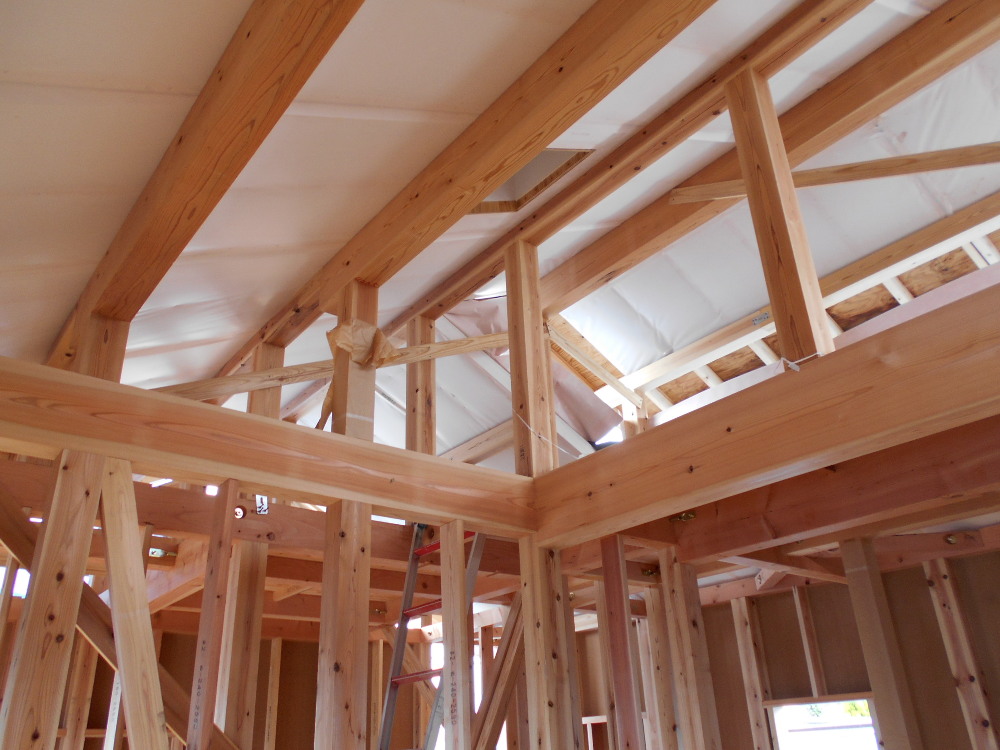

吹き抜け部分にきれいな化粧太鼓梁が掛かりました。

23.2019年09月05日
木工事
木工事

太鼓梁を傷付かぬ様に丁寧に取り付けます。

24.2019年09月05日
木工事
木工事

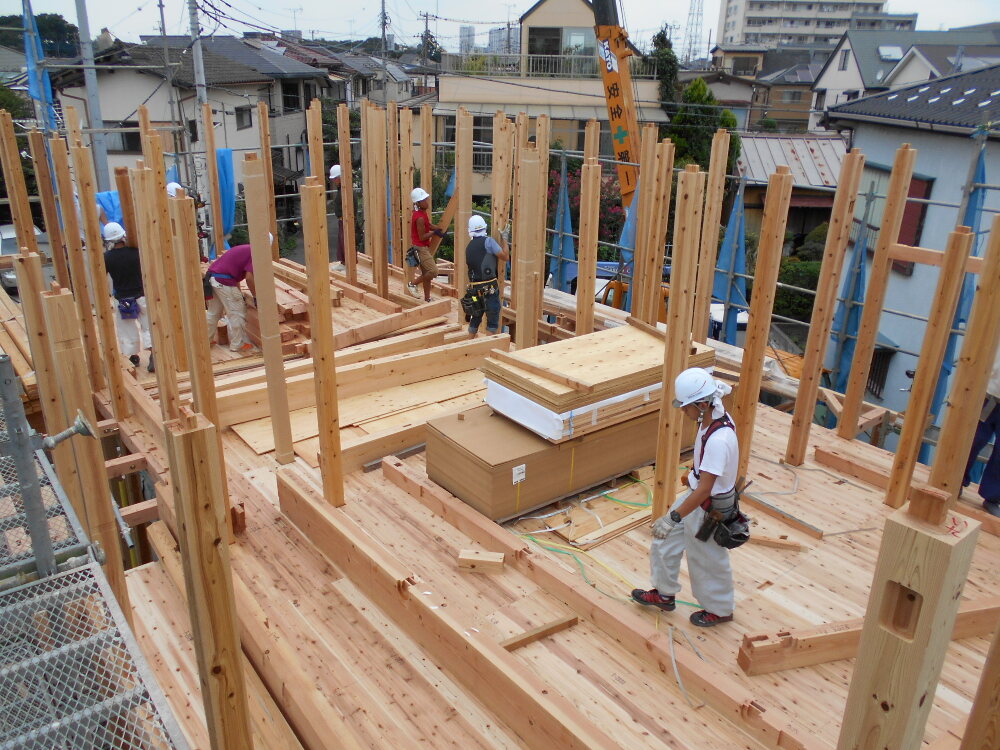

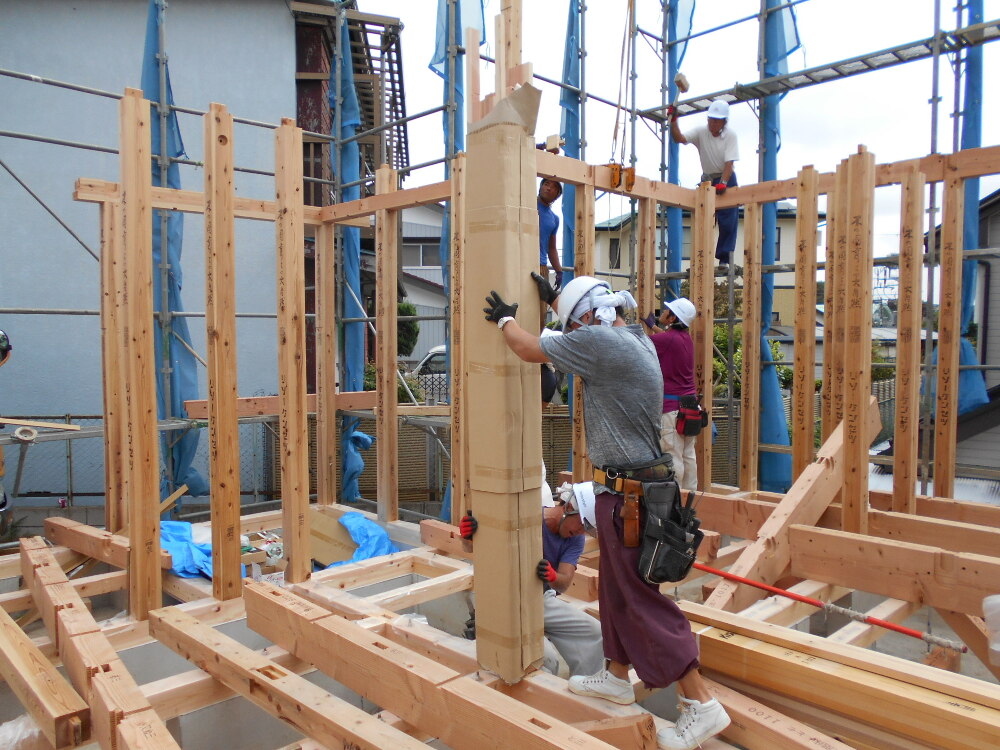

いよいよ上棟組み立て作業の開始です。事前に土台を据え付けておきます。先ず1階の柱を立てます。写真は化粧の大黒柱を立ててる状況です。

25.2019年09月01日
基礎工事
基礎工事

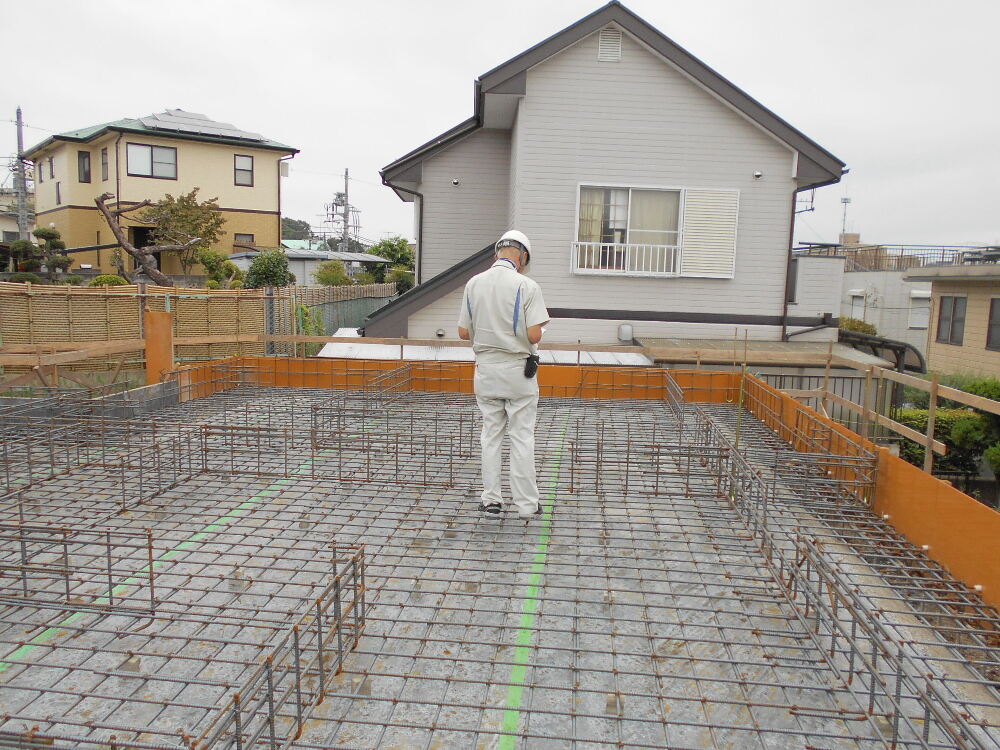

耐圧版ベタ基礎完了、全景状況です。

26.2019年09月01日
基礎コンクリート工事
基礎コンクリート工事

深基礎部分の基礎コンクリート出来形状況、均一できれいな基礎が出来ました。

27.2019年08月29日
基礎コンクリート工事
基礎コンクリート工事

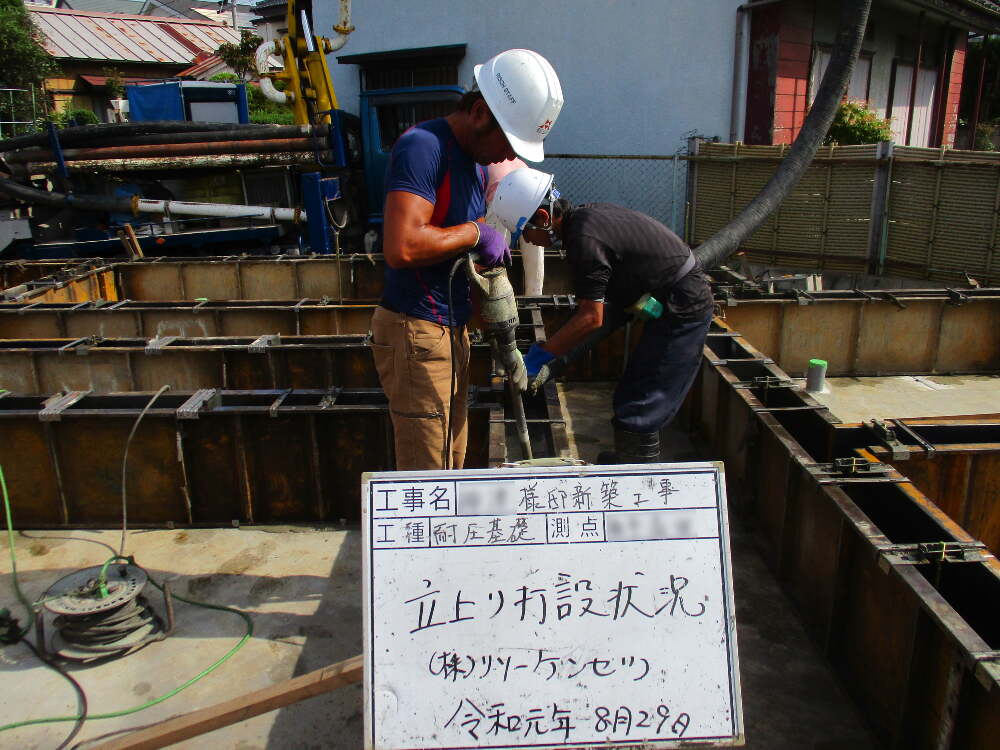

基礎立ち上がり部分のコンクリート打設作業の状況です。コンクリートがよくまわる様にバイブレターを掛けます。

28.2019年08月26日

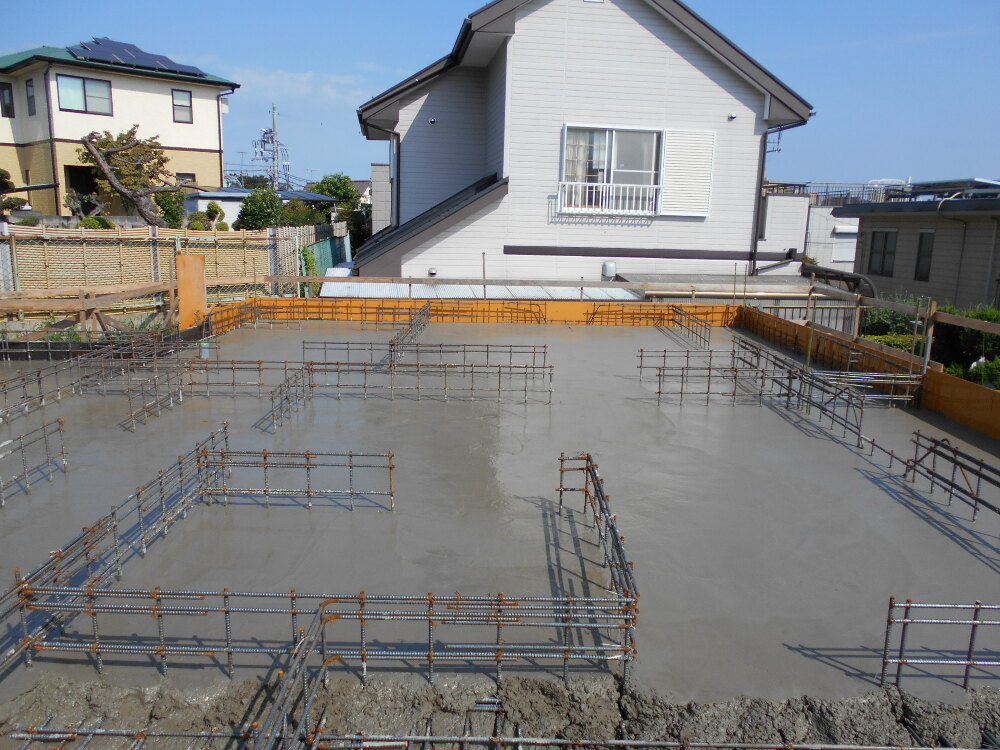

基礎 耐圧コンクリート打設
基礎 耐圧コンクリート打設
29.2019年08月26日
基礎コンクリート打設工事
基礎コンクリート打設工事

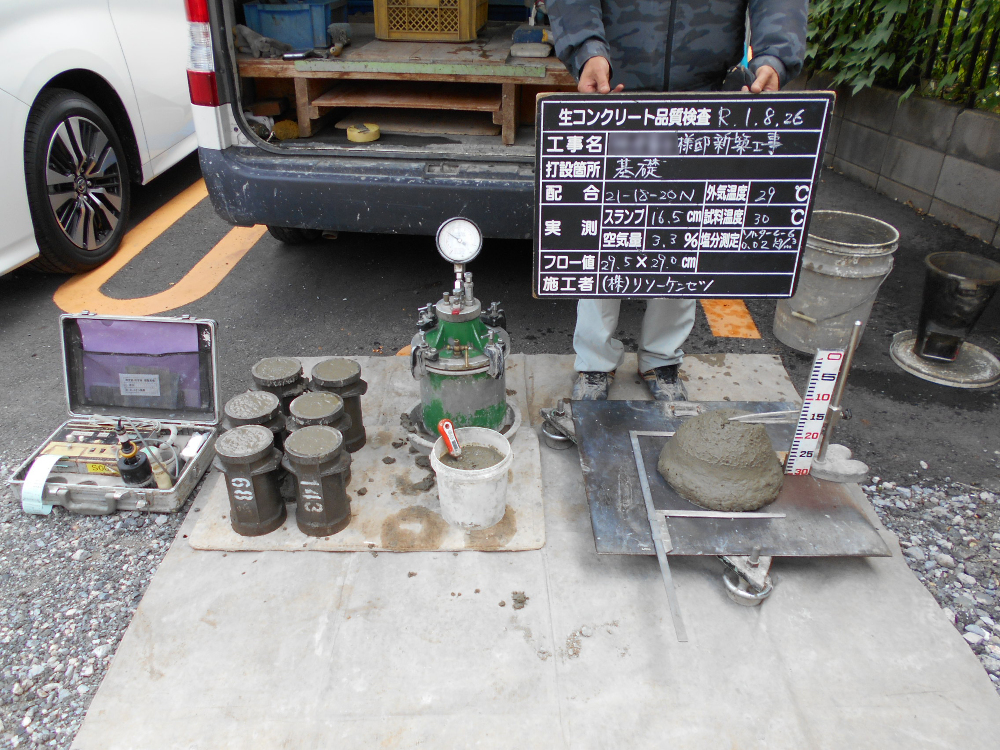

打設時現場にて、生コンクリートのテストピースを6品本採取します。7日目と28日目に3本づつ圧縮破壊検査を行い強度の確認をします。他にもスランプ試験、フロー値測定、コンクリートの温度、空気量や塩分測定も行います。すべて基準に合った品質の良い基礎を施工する為の大切な管理です。結果報告書はお引渡し時にお施主様にお渡しいたします。

30.2019年08月26日
コンクリート工事
コンクリート工事

耐圧ベタ基礎コンクリート打設状況全景

31.2019年08月22日

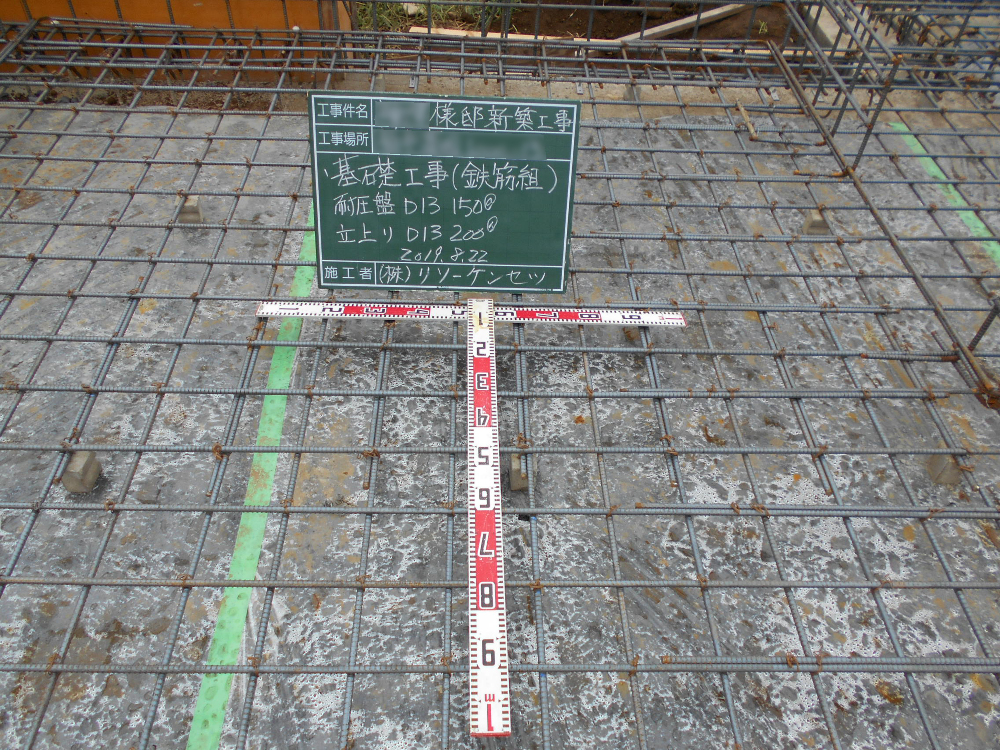

基礎配筋
基礎配筋

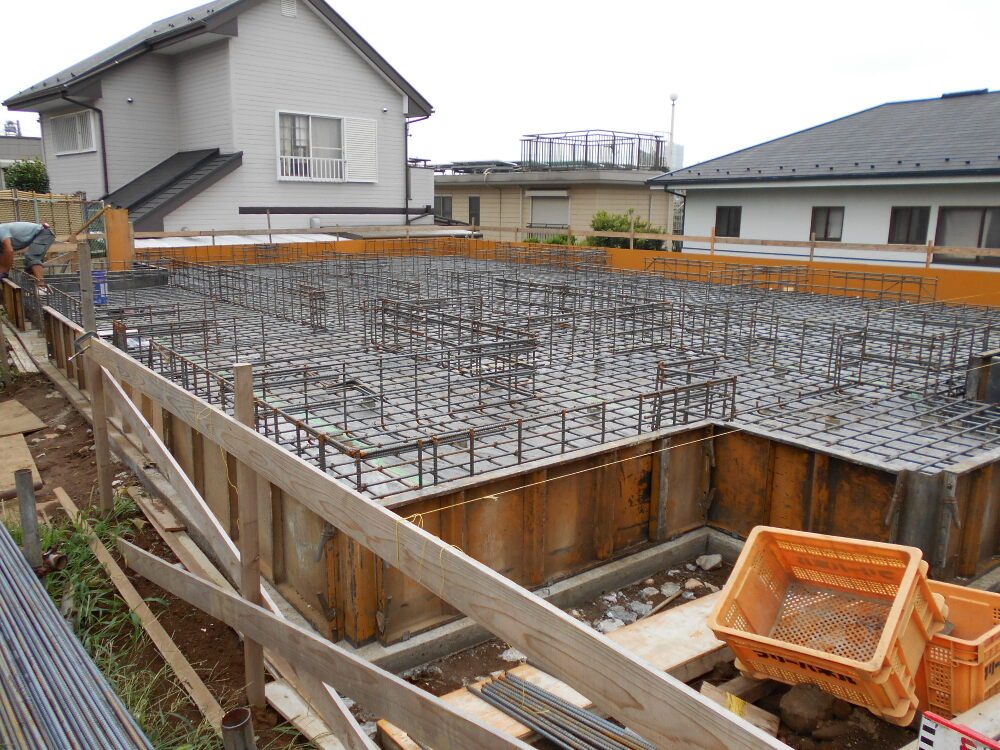

耐圧版ベタ基礎の縦横の鉄筋配筋間隔の確認状況

32.2019年08月22日
基礎配筋
基礎配筋

基礎配筋の立ち上がり部分の間隔確認状況

33.2019年08月22日
基礎配筋
基礎配筋

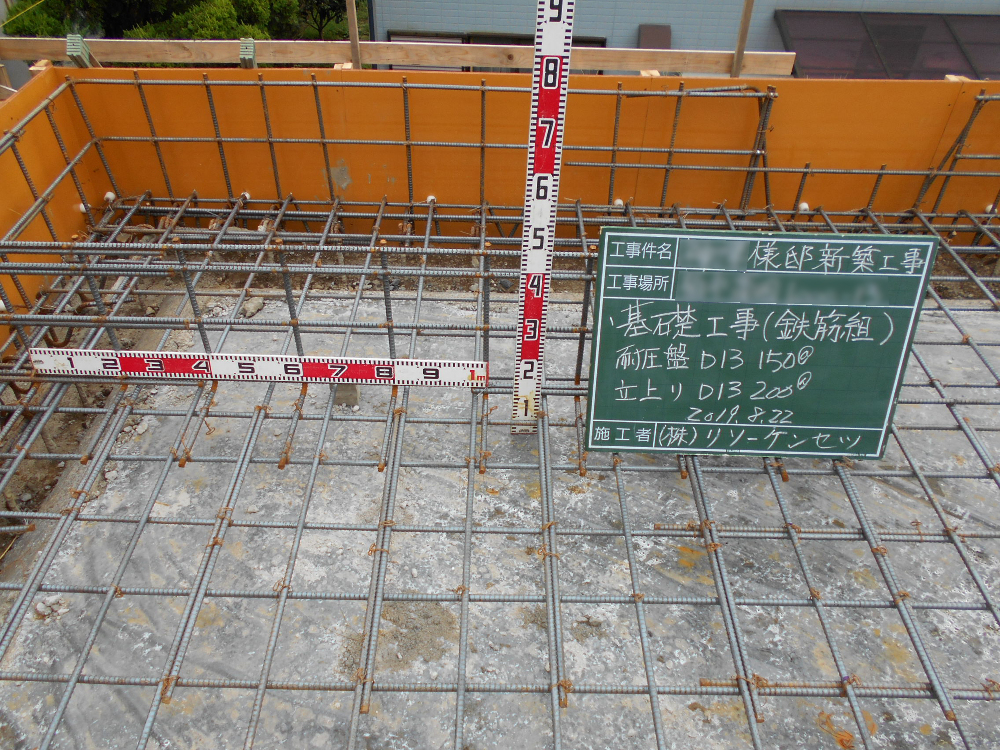

耐圧版ベタ基礎コンクリート打設打設前の基礎配筋の全景です。

34.2019年08月22日
基礎 配筋検査
基礎 配筋検査

第三者機関(株)住宅保証機構の検査員のもと、第1回目の検査、基礎基礎配検査の受検が行われてます。

35.2019年08月20日

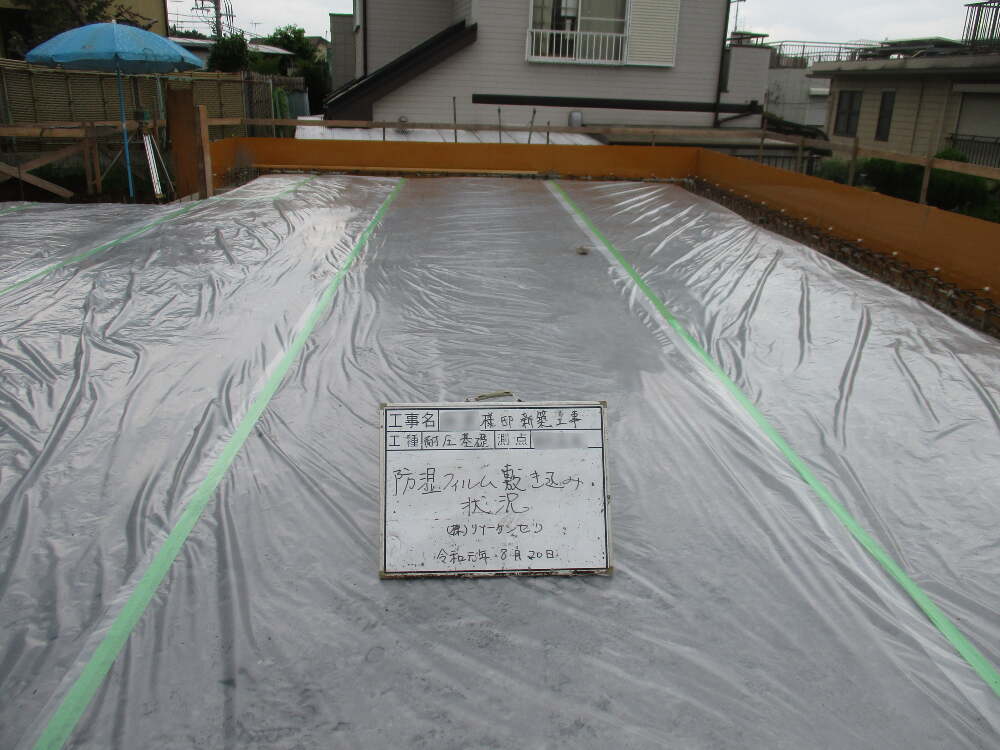

防湿フィルム敷き込み
防湿フィルム敷き込み

コンクリート耐圧版ベタ基礎の下部に地盤からの湿気が上がらぬ様にポリエチレンフイルムを敷き込みます。重ね部分はテープにて処理します。

36.2019年08月20日
基礎地業
基礎地業

割栗石上に砕石敷き込み状況です。

37.2019年08月20日
基礎地業
基礎地業

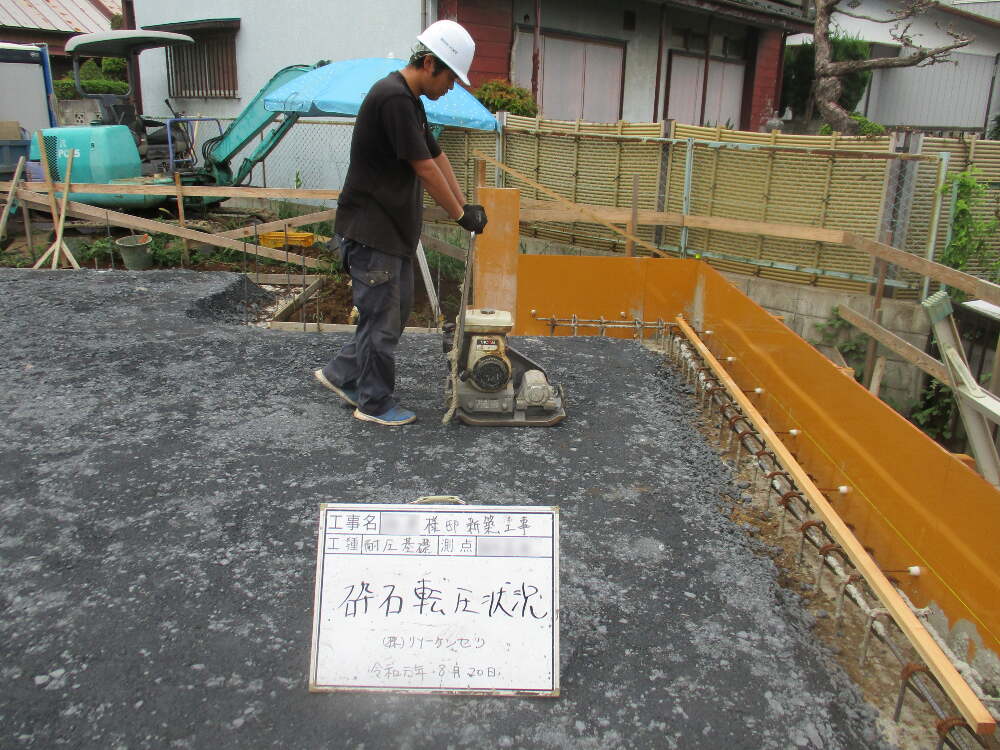

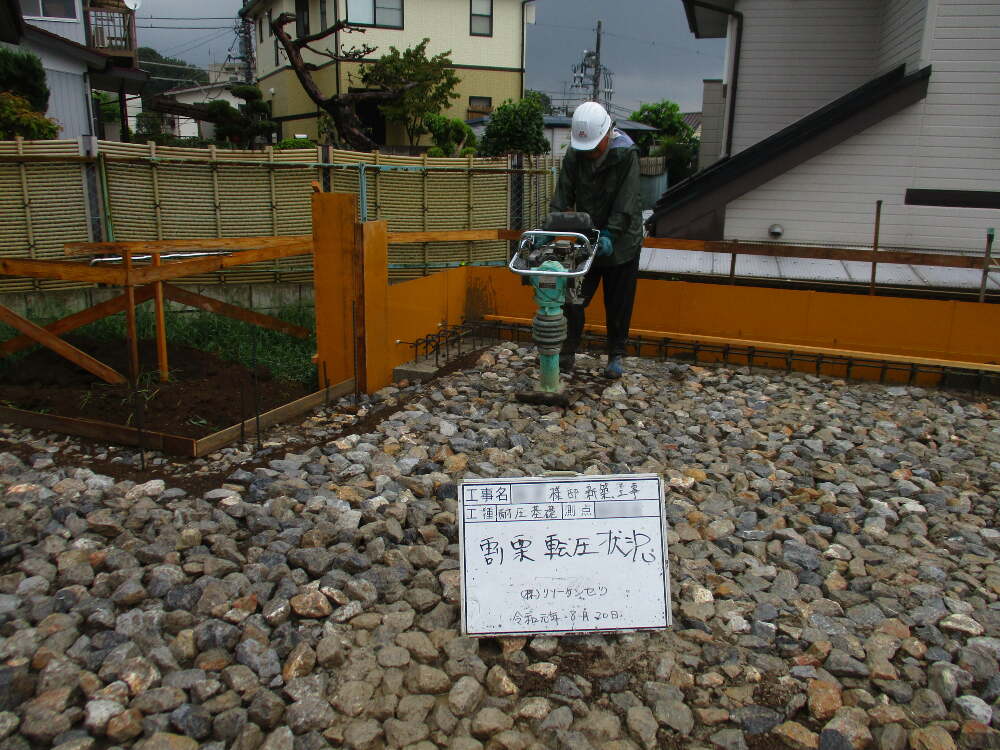

割栗石敷き込み後、石の空隙部分に砕石(40~0)を敷き込みランマーにてよく転圧をかけます。

38.2019年08月20日
基礎地業
基礎地業

建物の主要構造部の大切な基礎、リソーの基礎はコンクリート耐圧版ベタ基礎を標準採用しております。直基礎の場合、基礎下部に割栗石を敷き詰め転圧をし、くさび効果により反力をアップさせます。

39.2019年08月20日
基礎地業
基礎地業

割栗石をランマーにて転圧作業の状況です。

40.2019年08月19日
基礎工事
基礎工事

深基礎部分の埋め戻し作業が完了しました。

41.2019年08月05日
基礎コンクリート工事
基礎コンクリート工事

深基礎部分のコンクリート打設工事状況です。バイブレターを確り掛け、均一なコンクリートの基礎を造ります。

42.2019年08月01日
基礎コンクリート工事
基礎コンクリート工事

深基礎立ち上がり部分の配筋状況です。

43.2019年07月02日
杭打工事
杭打工事

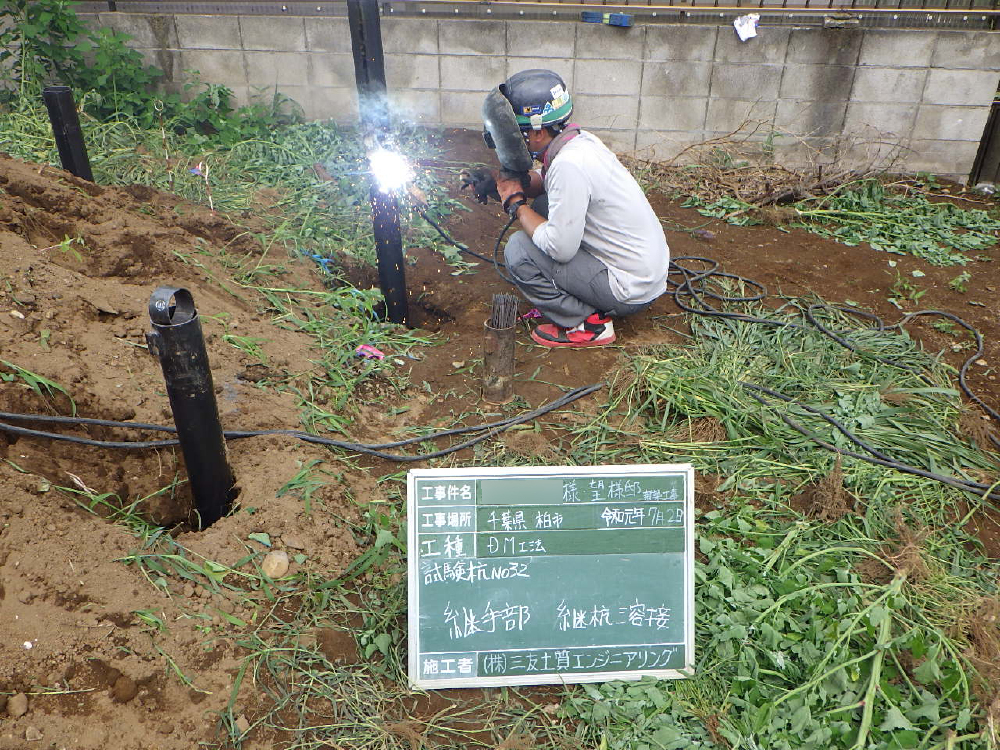

鋼管杭の継ぎて部分の溶接作業中です。

44.2019年07月02日
杭打工事
杭打工事

地盤調査や構造の検討の結果、今回の現場は鋼管杭打の地盤補強が最適と判断しました。
鋼管杭打ち作業が始まりました。

45.2019年05月14日

地盤調査
地盤調査

スウェーデン式サウンディング試験を行い基礎補強の検討を始めました。特に傾斜地に建つ住宅なので杭及び基礎工事は慎重に検討します。完成後の眺望、ロケーションが楽しみですね。

46.2019年05月01日
着工前敷地全景
着工前敷地全景

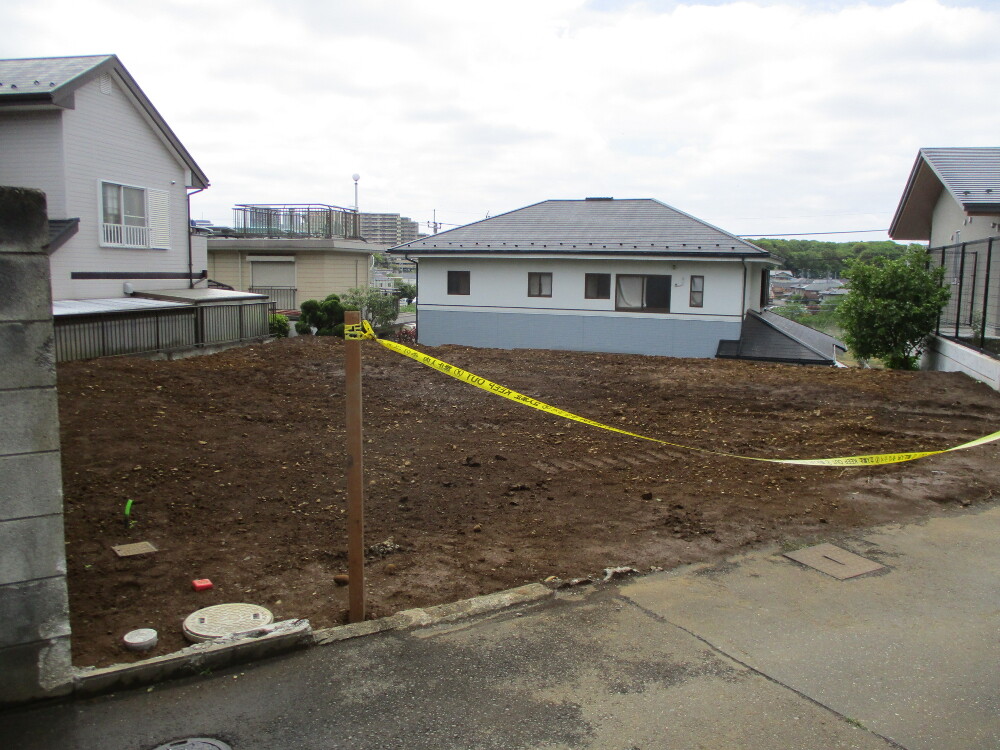

既存解体の解体工事が完了し整地も終わりました。
